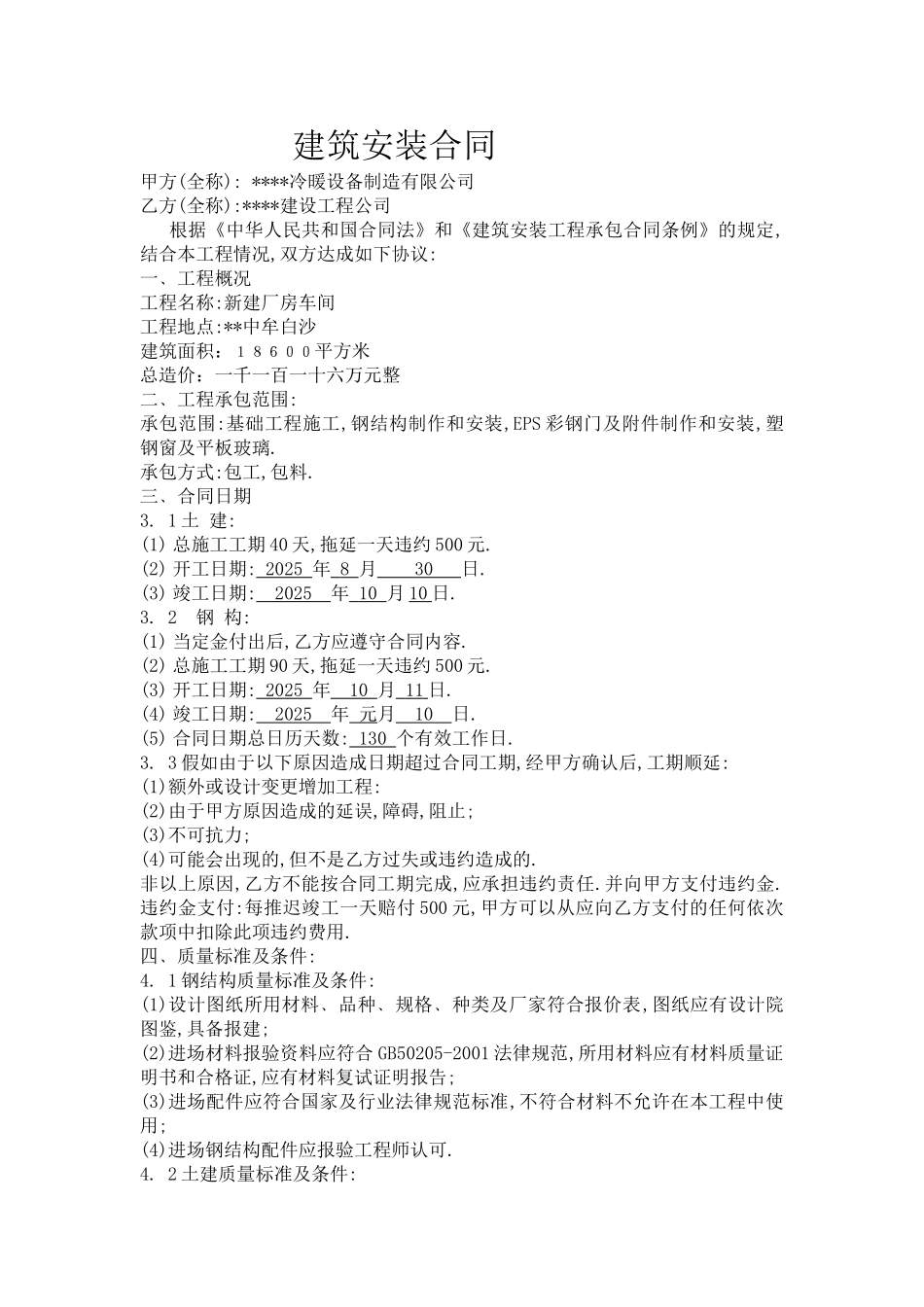

建筑安装合同 甲方(全称): ****冷暖设备制造有限公司乙方(全称):****建设工程公司 根据《中华人民共和国合同法》和《建筑安装工程承包合同条例》的规定,结合本工程情况,双方达成如下协议:一﹑工程概况工程名称:新建厂房车间工程地点:**中牟白沙建筑面积:18600平方米总造价:一千一百一十六万元整二﹑工程承包范围:承包范围:基础工程施工,钢结构制作和安装,EPS 彩钢门及附件制作和安装,塑钢窗及平板玻璃.承包方式:包工,包料.三﹑合同日期3. 1 土 建:(1) 总施工工期 40 天,拖延一天违约 500 元.(2) 开工日期: 2025 年 8 月 30 日.(3) 竣工日期: 2025 年 10 月 10 日.3. 2 钢 构:(1) 当定金付出后,乙方应遵守合同内容.(2) 总施工工期 90 天,拖延一天违约 500 元.(3) 开工日期: 2025 年 10 月 11 日.(4) 竣工日期: 2025 年 元月 10 日.(5) 合同日期总日历天数: 130 个有效工作日.3. 3 假如由于以下原因造成日期超过合同工期,经甲方确认后,工期顺延:(1)额外或设计变更增加工程:(2)由于甲方原因造成的延误,障碍,阻止;(3)不可抗力;(4)可能会出现的,但不是乙方过失或违约造成的.非以上原因,乙方不能按合同工期完成,应承担违约责任.并向甲方支付违约金.违约金支付:每推迟竣工一天赔付 500 元,甲方可以从应向乙方支付的任何依次款项中扣除此项违约费用.四﹑质量标准及条件:4. 1 钢结构质量标准及条件:(1)设计图纸所用材料﹑品种﹑规格﹑种类及厂家符合报价表,图纸应有设计院图鉴,具备报建;(2)进场材料报验资料应符合 GB50205-2001 法律规范,所用材料应有材料质量证明书和合格证,应有材料复试证明报告;(3)进场配件应符合国家及行业法律规范标准,不符合材料不允许在本工程中使用;(4)进场钢结构配件应报验工程师认可.4. 2 土建质量标准及条件:(1)设计图具备报验有资质的设计院图鉴(并免费提供报验的地探报告);(2)所用图纸应符合合同签约图纸预算,若有更改应在工程完工后决算;(3)进场所用材料必须符合图纸设计要求,所有工程使用材料必须符合报价单约定,若有变更应通知工程师办理变更手续,否则以不合格材料.应有质量证明文件和合格证书,应符合国家和行业技术标准,不合格材料不允许在工程中使用;(4)基础应件完整普探并有报验资料;(5)施工过程中应符合国家和设计图纸标准,应有检验记录,有监理的控制验收;(6)工程施工应有符合法律规范的标准的竣工验收资料,具备报验;(7)工程应有维修质量保证书;...
