编制: 审核: 批准: 机场厂区冷水管道作业指导书一、概况 该管网系集中制冷站送往新航站楼、老航站楼、专机楼、宾馆、饭店等空调用冷水管道,采纳螺旋焊接直埋保温管,主要工程量如下:377×8, 350m; 520×10, 3250m; 720×10, 4600m; 1020×12, 2500m;保温层厚度 40~60;阀门Dg100~1000 共 24 个;阀门井 5 个
通行管廊(180m)和管沟由业主组织施工
二、施工法律规范及质量标准 本工程执行的法律规范: ****机场集中制冷站 厂区冷水管道作业指导书 1

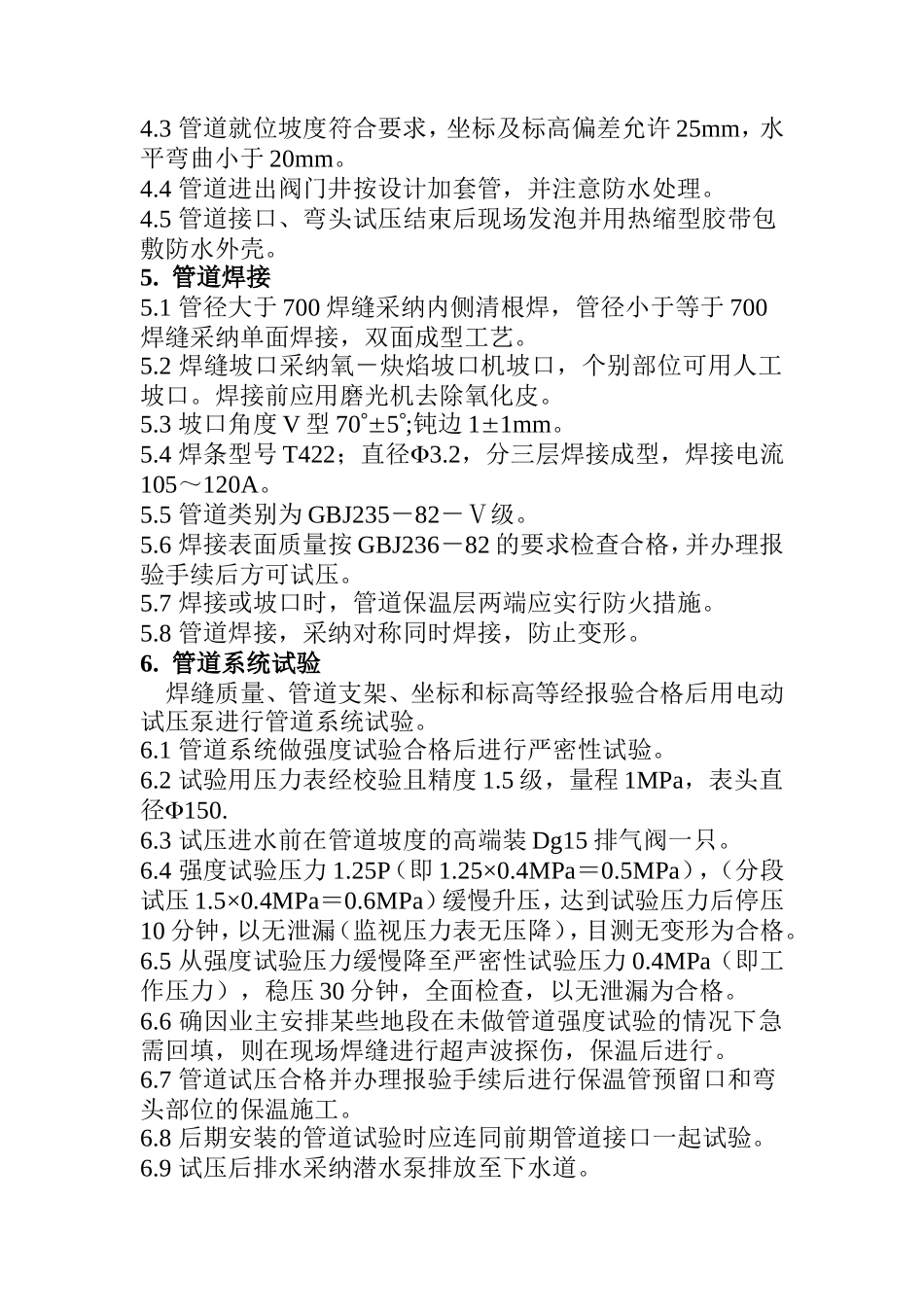

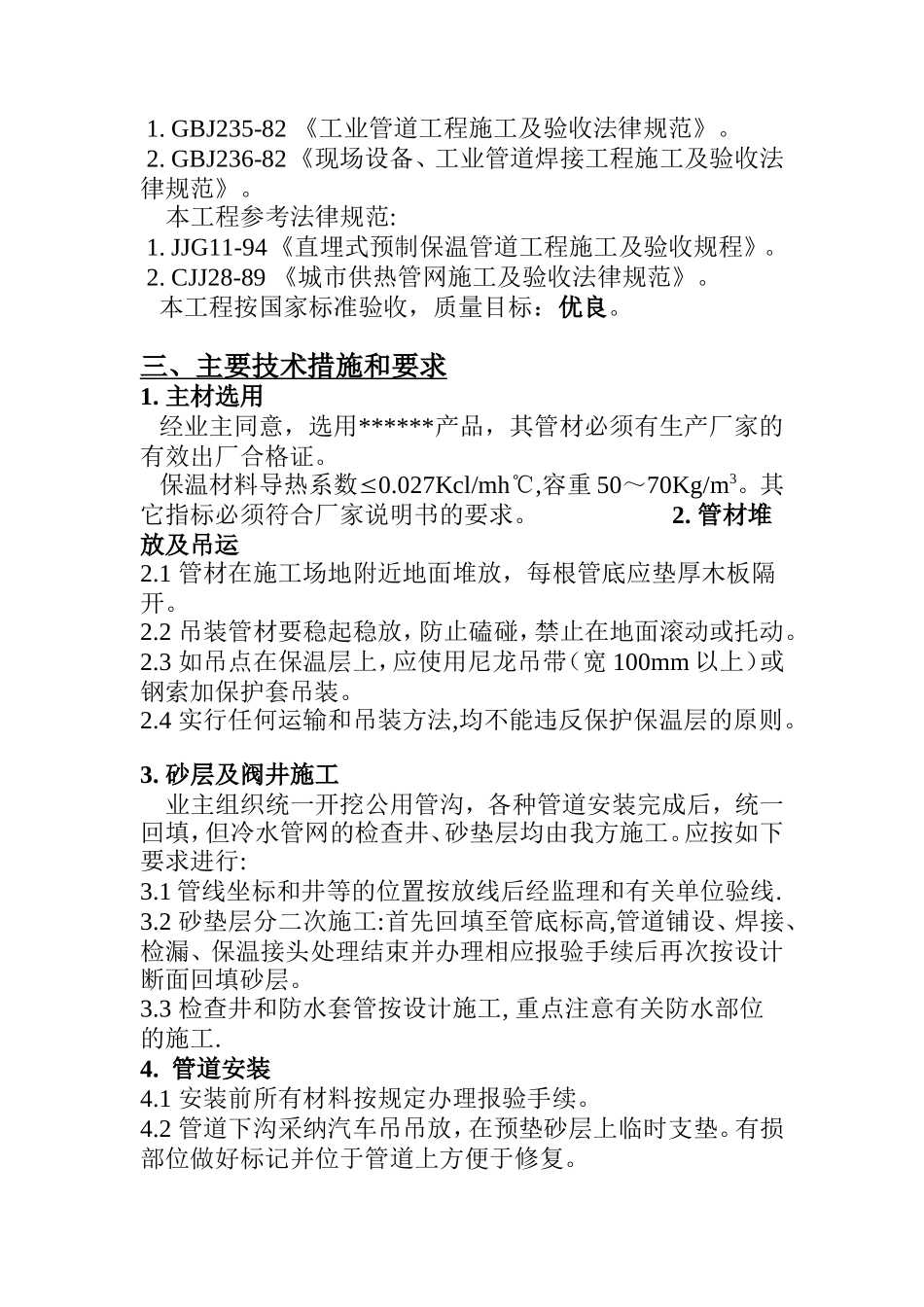

GBJ235-82 《工业管道工程施工及验收法律规范》
GBJ236-82 《现场设备、工业管道焊接工程施工及验收法律规范》
本工程参考法律规范: 1
JJG11-94 《直埋式预制保温管道工程施工及验收规程》
CJJ28-89 《城市供热管网施工及验收法律规范》
本工程按国家标准验收,质量目标:优良
三、主要技术措施和要求1
主材选用 经业主同意,选用******产品,其管材必须有生产厂家的有效出厂合格证
保温材料导热系数0
027Kcl/mh℃,容重 50~70Kg/m3
其它指标必须符合厂家说明书的要求
管材堆放及吊运2
1 管材在施工场地附近地面堆放,每根管底应垫厚木板隔开
2 吊装管材要稳起稳放,防止磕碰,禁止在地面滚动或托动
3 如吊点在保温层上,应使用尼龙吊带(宽 100mm 以上)或钢索加保护套吊装
4 实行任何运输和吊装方法,均不能违反保护保温层的原则
砂层及阀井施工 业主组织统一开挖公用管沟,各种管道安装完成后,统一回填,但冷水管网的检查井、砂垫层均由我方施工
应按如下要求进行:3
1 管线坐标和井等的位置按放线后经监理和有关单位验线
2 砂垫层分二次施工:首先回填至管底标高
