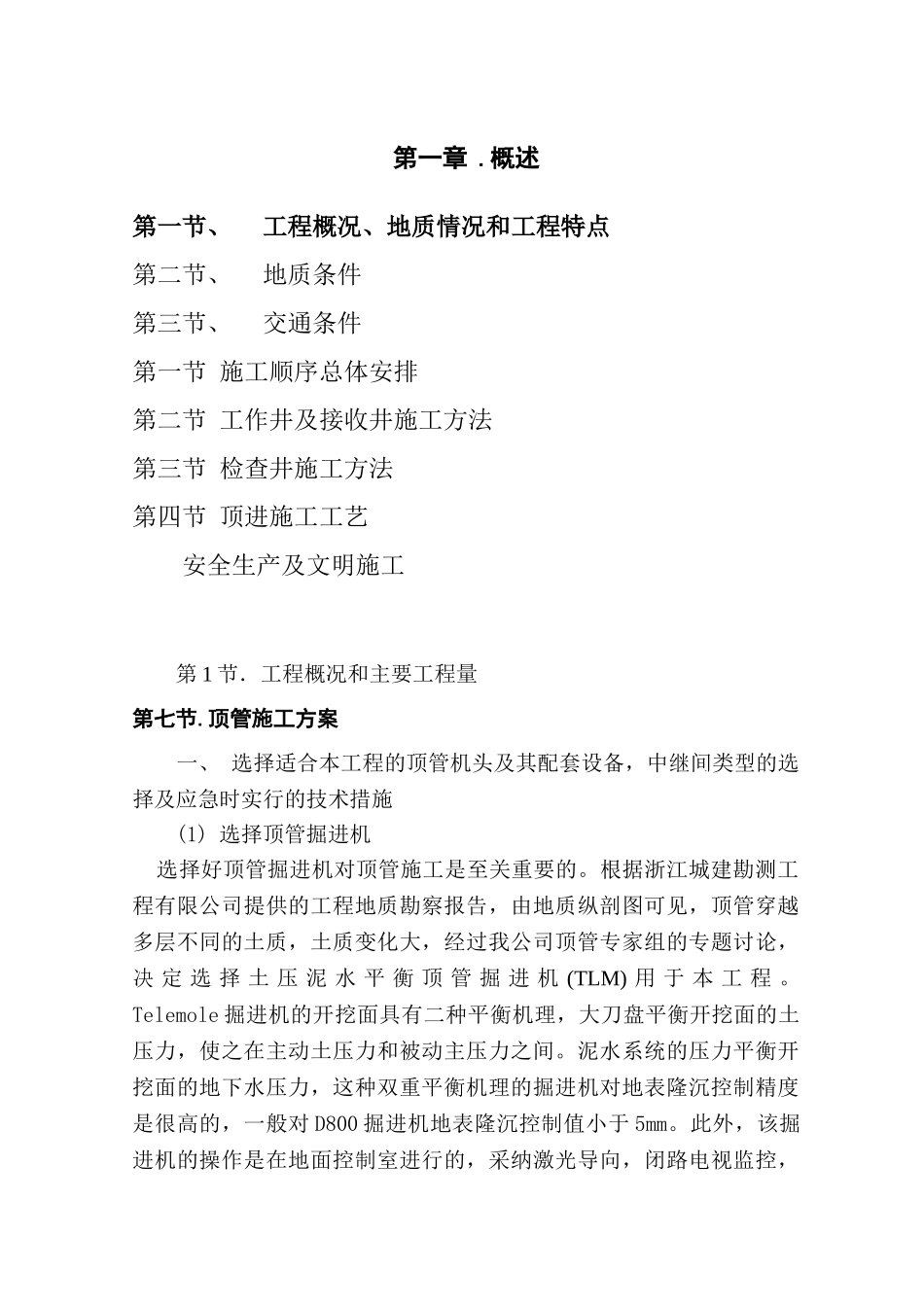

顶管施工方案一、 选择适合本工程的顶管机头及其配套设备,中继间类型的选择及应急时实行的技术措施 (1) 选择顶管掘进机 选择好顶管掘进机对顶管施工是至关重要的
根据浙江城建勘测工程有限公司提供的工程地质勘察报告,由地质纵剖图可见,顶管穿越多层不同的土质,土质变化大,经过我公司顶管专家组的专题讨论,决 定 选 择 土 压 泥 水 平 衡 顶 管 掘 进 机 (TLM) 用 于 本 工 程
Telemole 掘进机的开挖面具有二种平衡机理,大刀盘平衡开挖面的土压力,使之在主动土压力和被动主压力之间
泥水系统的压力平衡开挖面的地下水压力,这种双重平衡机理的掘进机对地表隆沉控制精度是很高的,一般对 D800 掘进机地表隆沉控制值小于 5mm
此外,该掘进机的操作是在地面控制室进行的,采纳激光导向,闭路电视监控,还具有自动化程度高,质量易控制等特点
由于管内实现连续出土,日推动进尺大于 25m
(2) 中继环设计 对 φ800 顶管,为提高工程的可靠性,每套中继环安装 16 只 250KN双作用油缸,总推力为 4000KN,油缸行程为 300,由于中继环的实际总推力是顶进阻力引起的,所以在正常顶进条件下,中继环液压系统的工作压力较低,设备故障率小,可靠性高
中继环的结构形式,中继间密封共设 2 道,在 2 道密封之间可以压注润滑脂
中继环和主顶进装置由 PLC 可编程序计算器实现预定的联动,只需一名操作人员就可控制
在每套中继环处还安置了行程仪传感器,在操纵台上显示出行程读数,以便操作人员控制

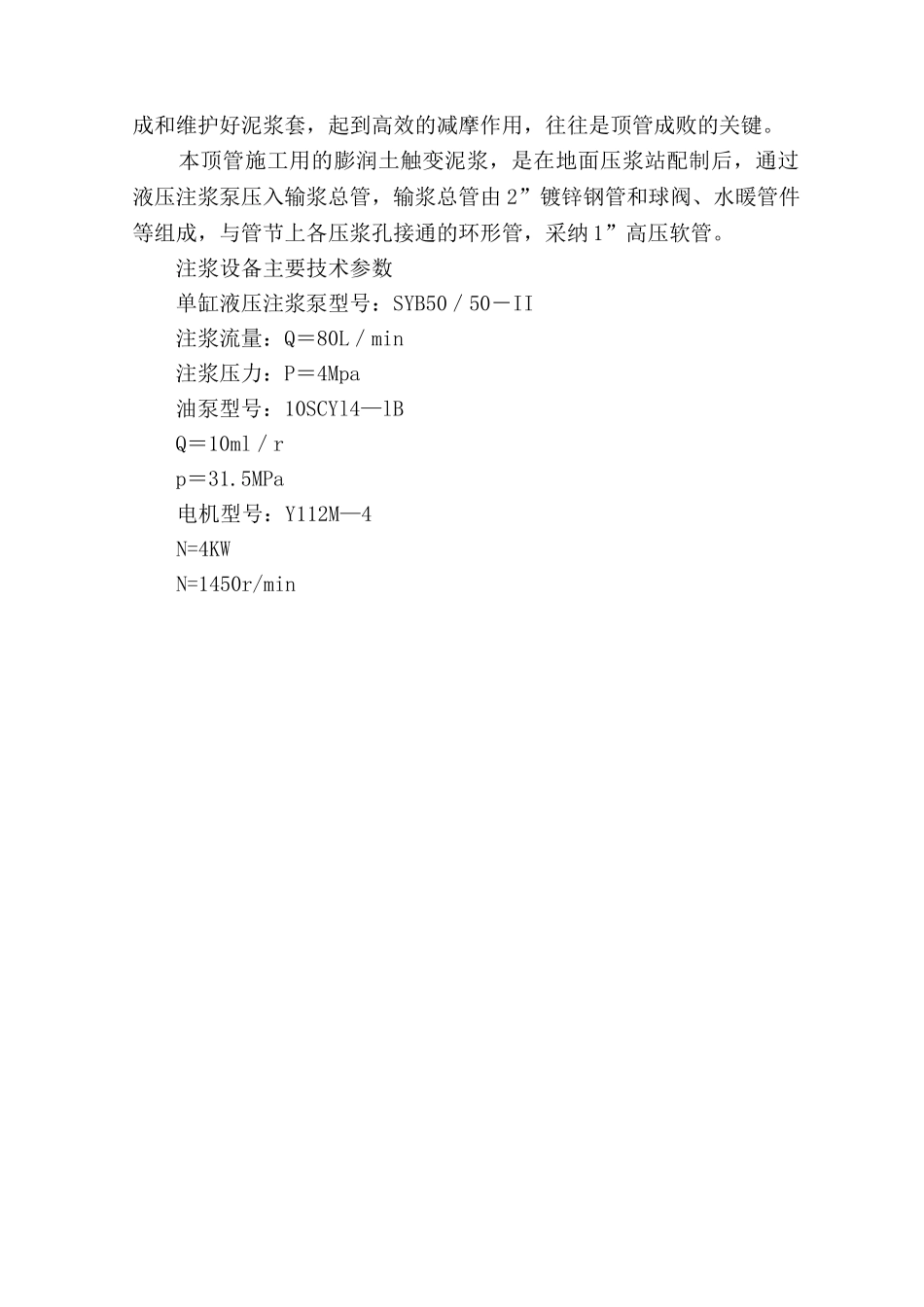

(3) 主顶进系统 主顶进系统共有 4 只 150
