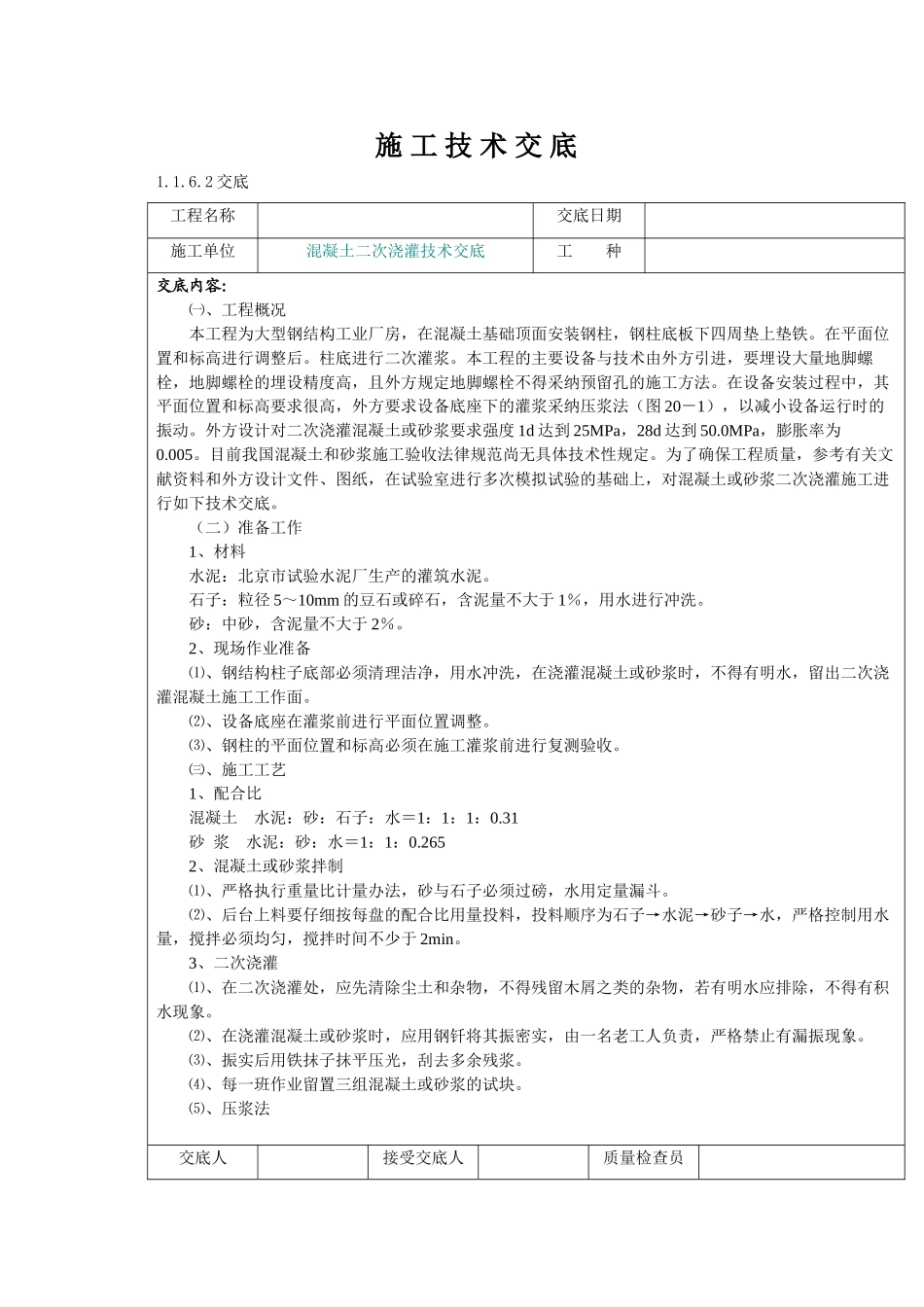

施 工 技 术 交 底1
2 交底工程名称交底日期施工单位混凝土二次浇灌技术交底工 种交底内容: ㈠、工程概况本工程为大型钢结构工业厂房,在混凝土基础顶面安装钢柱,钢柱底板下四周垫上垫铁
在平面位置和标高进行调整后
柱底进行二次灌浆
本工程的主要设备与技术由外方引进,要埋设大量地脚螺栓,地脚螺栓的埋设精度高,且外方规定地脚螺栓不得采纳预留孔的施工方法
在设备安装过程中,其平面位置和标高要求很高,外方要求设备底座下的灌浆采纳压浆法(图 20-1),以减小设备运行时的振动
外方设计对二次浇灌混凝土或砂浆要求强度 1d 达到 25MPa,28d 达到 50
0MPa,膨胀率为0
目前我国混凝土和砂浆施工验收法律规范尚无具体技术性规定
为了确保工程质量,参考有关文献资料和外方设计文件、图纸,在试验室进行多次模拟试验的基础上,对混凝土或砂浆二次浇灌施工进行如下技术交底
(二)准备工作1、材料水泥:北京市试验水泥厂生产的灌筑水泥
石子:粒径 5~10mm 的豆石或碎石,含泥量不大于 1%,用水进行冲洗
砂:中砂,含泥量不大于 2%
2、现场作业准备⑴、钢结构柱子底部必须清理洁净,用水冲洗,在浇灌混凝土或砂浆时,不得有明水,留出二次浇灌混凝土施工工作面
⑵、设备底座在灌浆前进行平面位置调整
⑶、钢柱的平面位置和标高必须在施工灌浆前进行复测验收
㈢、施工工艺1、配合比混凝土 水泥:砂:石子:水=1:1:1:0
31砂 浆 水泥:砂:水=1:1:0
2652、混凝土或砂浆拌制⑴、严格执行重量比计量办法,砂与石子必须过磅,水用定量漏斗
⑵、后台上料要仔细按每盘的配合比用量投料,投料顺序为石子→水泥→砂子→水,严格控制用水量,搅拌必须均匀,搅拌时间不少于 2min

3、二次浇灌⑴、在二次浇灌处,应先清除尘土和杂物,不得残留木屑之类的杂物,若有明水应排除,不得有积水现象
