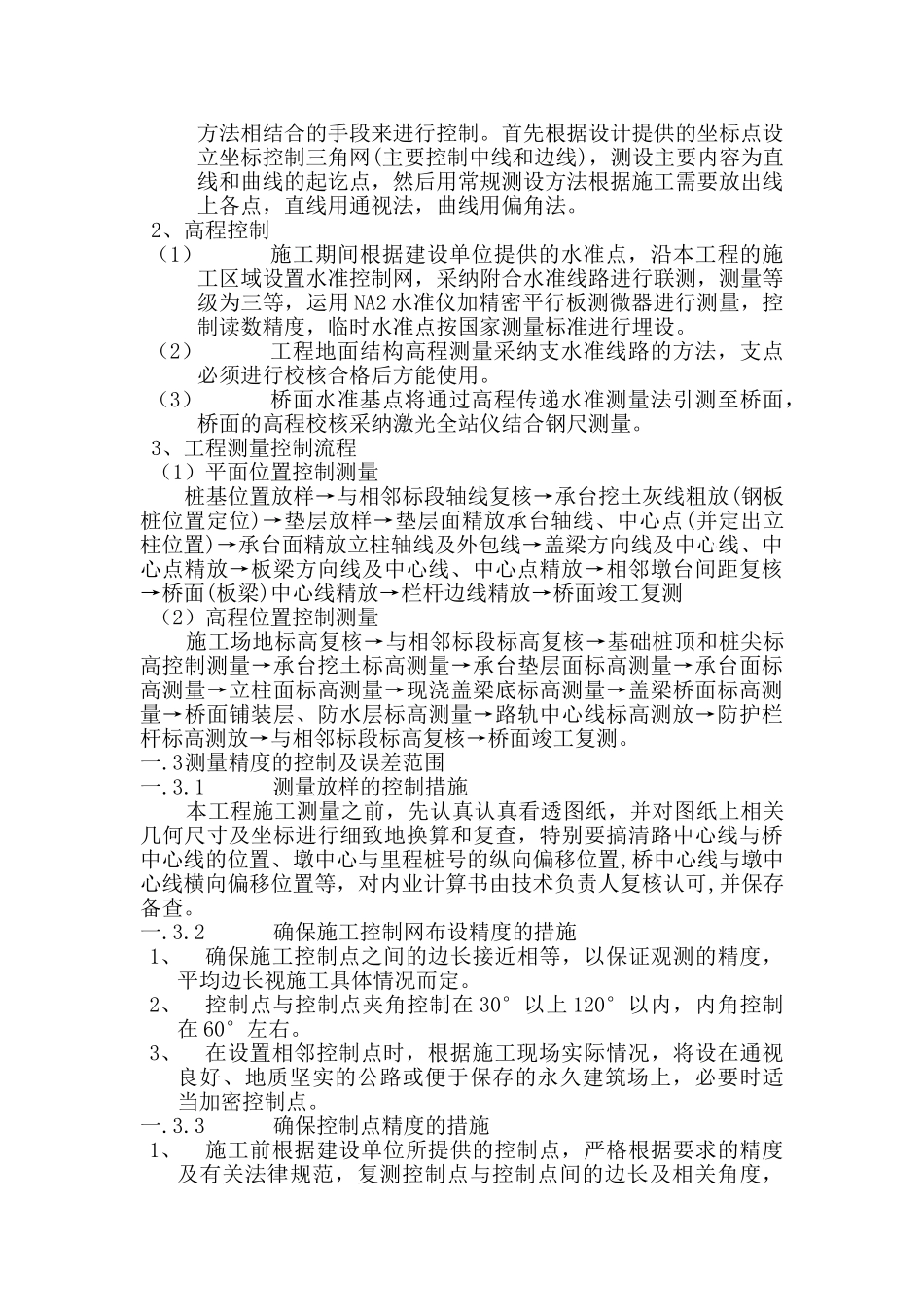

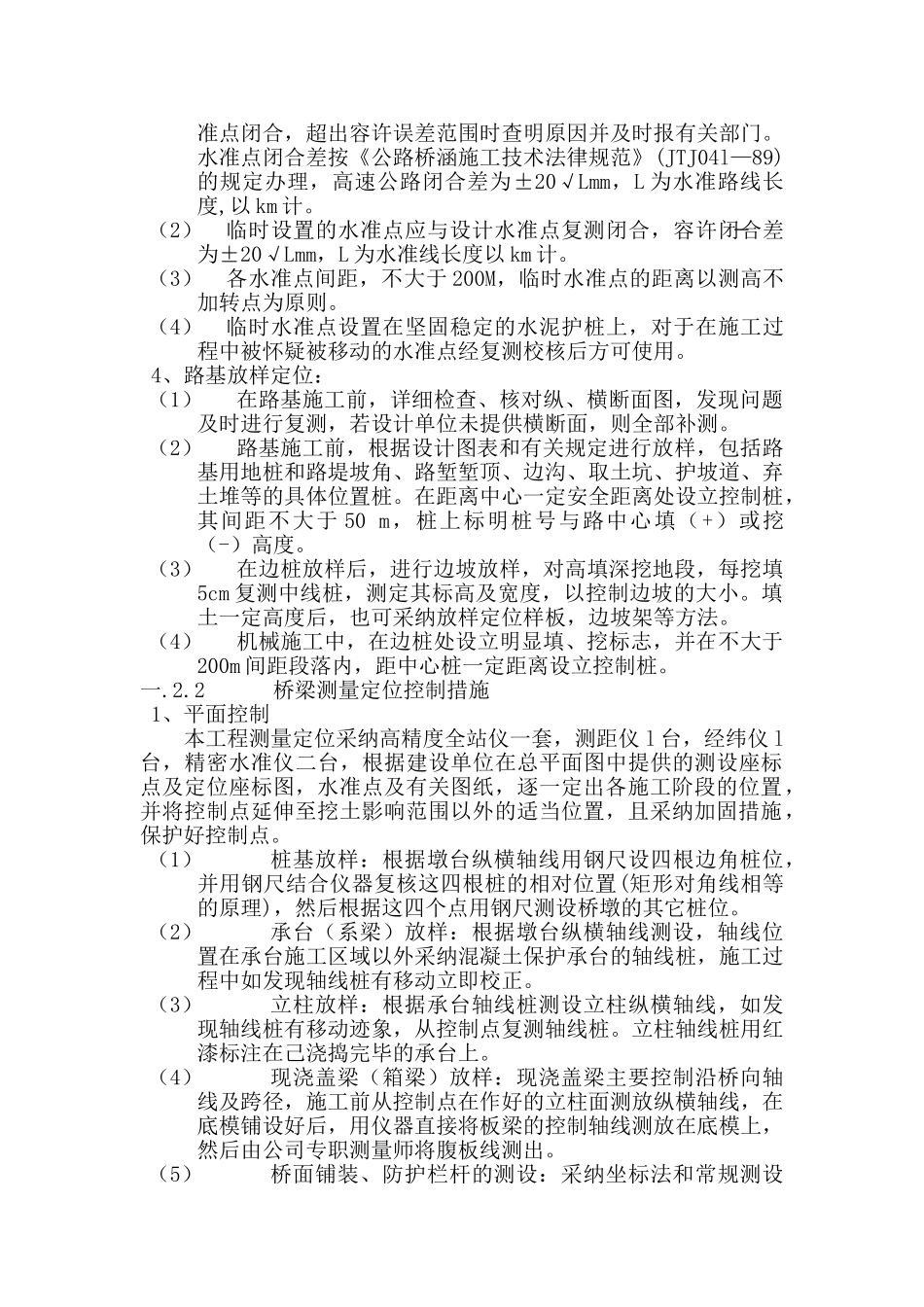

第 一 章 工程测量施工技术方案工程开工前,所有进入施工场地的测量仪器均统一进行一次检定,确保工程中使用的测量仪器的误差控制为统一标准,减少整个施工中的系统误差。一.1施工测量控制技术措施一.1.1测量定位 本工程测量定位采纳先进的高精度的全站仪一套,测距仪一台,经纬仪一台,精密水准仪一台,根据建设单位在总平面图中提供的测设座标点及定位座标图,水准点及有关图纸,按极坐标法放出三角控制网,逐一定出各施工阶段的位置,并将控制点延伸至挖土及路基沉降影响范围以外的适当位置,且采纳加固措施,保护好控制点,本工程的具体定位工作由我公司的专职测量师来完成。一.1.2道路工程测量工作内容 补充施工需要的道路中线桩,测定边坡、导流构造的位置,补充施工需要的水准点,在施工过程中测定检查施工部分的位置和标高。一.1.3桥梁工程测量工作内容 补充施工需要的桥梁中线桩,测定墩、台中线和基础桩的位置,测定边坡、导流构造的位置,补充施工需要的水准点,在施工过程中测定并检查施工部分的位置和标高。一.2轴线、标高控制方法一.2.1道路测量定位控制措施 路基开工前应做好以下测量工作:导线、中线、水准点复测,横断面检查与补测,增设水准点等。 1、导线复测:(1)本工程导线复测采纳瑞士 DI2025 红外线测距仪和精密水准仪。(2)对原有导线点不能满足施工要求时,进行适当的加密,确保在道路施工的全过程相邻导线点间能互相通视。(3)导线起讫点与建设单位提供的测定结果比较,其测量精度要满足法律规范要求。(4)复测导线时,必须与相临施工段的导线闭合。 2、中线复测:(1)路基开工前应全面检查恢复道路中心桩,并固定路线主要控制桩,如交点、转点、圆曲线和缓和曲线的起、讫点等,本工程实行坐标法恢复主要控制桩。在恢复中线时注意与相临施工段的中线闭合,发现问题应及时查明原因并上报现场监理工程师和建设单位。(2)在复测过程中,如发现设计中线长度丈量错误或需局部改线时,作断链处理,相应调整纵坡,并在设计图表的相应部位注明断链距离和桩号。 3、查对复测及增设水准点:(1)查对复核建设单位所交付的水准点,并尽可能地与国家水准点闭合,超出容许误差范围时查明原因并及时报有关部门。水准点闭合差按《公路桥涵施工技术法律规范》(JTJ04l—89)的规定办理,高速公路闭合差为±20√Lmm,L 为水准路线长度,以 km 计。(2)临时设置的水准点应与设计水准点复测闭合,容许闭合差为±20√Lmm...
