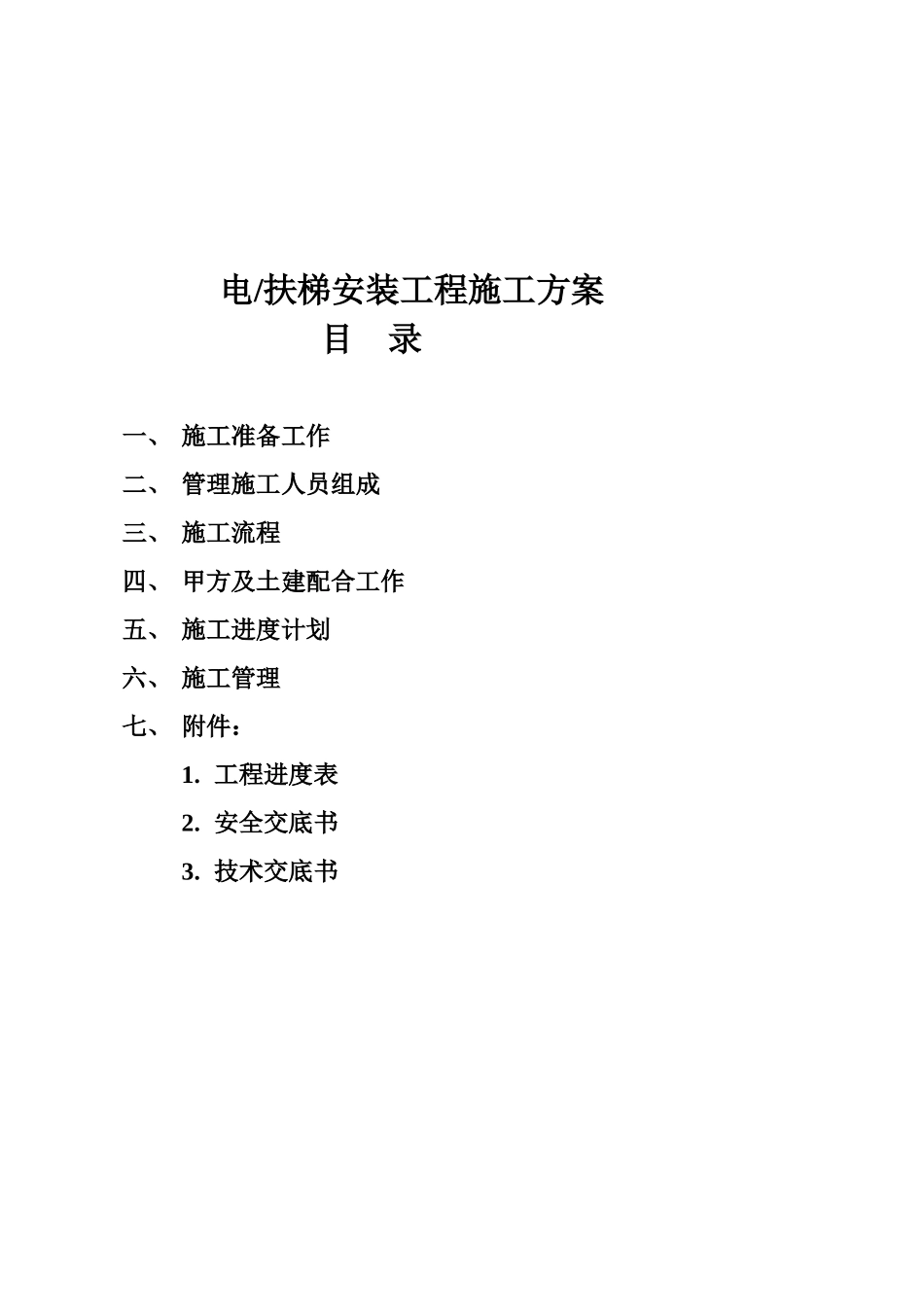

电/扶梯安装工程施 工 方 案项目名称:项目编号:公司管理: 现场管理: 上海**电梯工程有限公司电/扶梯安装工程施工方案目 录一、 施工准备工作二、 管理施工人员组成三、 施工流程四、 甲方及土建配合工作五、 施工进度计划六、 施工管理七、 附件:1
工程进度表2
安全交底书3
技术交底书一、 准备工作1

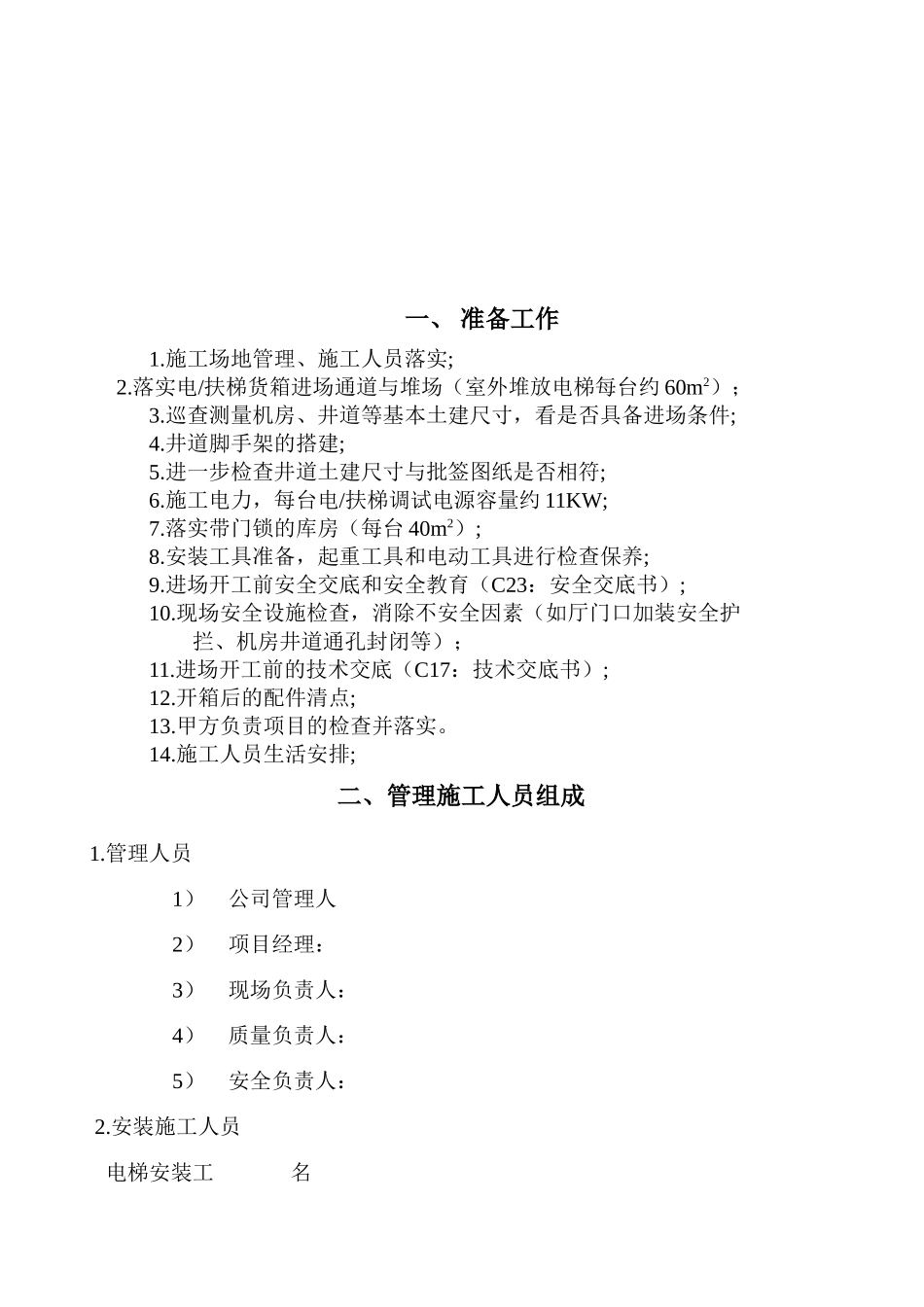

施工场地管理、施工人员落实; 2
落实电/扶梯货箱进场通道与堆场(室外堆放电梯每台约 60m2);3
巡查测量机房、井道等基本土建尺寸,看是否具备进场条件;4
井道脚手架的搭建;5
进一步检查井道土建尺寸与批签图纸是否相符;6
施工电力,每台电/扶梯调试电源容量约 11KW;7
落实带门锁的库房(每台 40m2);8
安装工具准备,起重工具和电动工具进行检查保养;9
进场开工前安全交底和安全教育(C23:安全交底书);10
现场安全设施检查,消除不安全因素(如厅门口加装安全护拦、机房井道通孔封闭等);11
进场开工前的技术交底(C17:技术交底书);12
开箱后的配件清点;13
甲方负责项目的检查并落实
施工人员生活安排;二、管理施工人员组成 1
管理人员1)公司管理人2)项目经理: 3)现场负责人:4)质量负责人:5)安全负责人: 2
安装施工人员 电梯安装工 名 三、施工流程表四、 甲方及土建配合工作1
提供电/扶梯货箱堆场,要求场地平整、便于装卸货和保管;(每台电梯约需 40M2;扶梯约需 50 M2;)2
提供能锁门的材料、工具库房(每台电/扶梯需 40 M2);3
井道、机房土建尺寸的修改,符合批签图纸要求;4
预留孔洞符合要求;5
井道中分隔钢梁、牛腿、底坑爬梯、井底安全网等;6
机房电源(380V 三相五线)和井道照明;7
井道脚手架;8
每层厅门口标高;9
每层厅门口的安全护栏;10
预留孔、厅门口安装完毕后的回填;11
