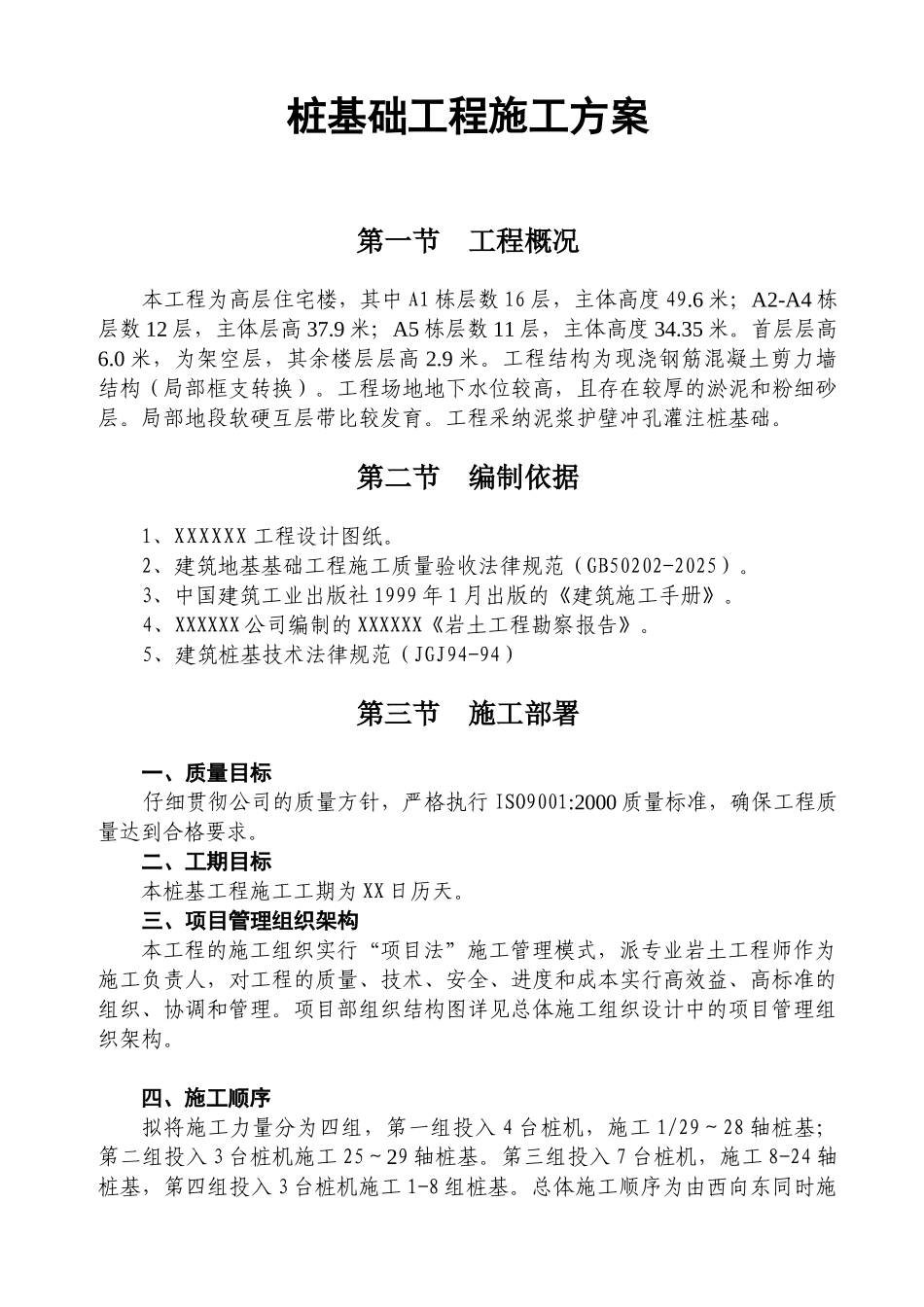

桩基础工程施工方案第一节 工程概况 本工程为高层住宅楼,其中 A1 栋层数 16 层,主体高度 49
6 米;A2-A4 栋层数 12 层,主体层高 37
9 米;A5 栋层数 11 层,主体高度 34
0 米,为架空层,其余楼层层高 2
工程结构为现浇钢筋混凝土剪力墙结构(局部框支转换)
工程场地地下水位较高,且存在较厚的淤泥和粉细砂层
局部地段软硬互层带比较发育
工程采纳泥浆护壁冲孔灌注桩基础
第二节 编制依据 1、XXXXXX 工程设计图纸
2、建筑地基基础工程施工质量验收法律规范(GB50202-2025)
3、中国建筑工业出版社 1999 年 1 月出版的《建筑施工手册》
4、XXXXXX 公司编制的 XXXXXX《岩土工程勘察报告》
5、建筑桩基技术法律规范(JGJ94-94)第三节 施工部署 一、质量目标 仔细贯彻公司的质量方针,严格执行 ISO9001:2000 质量标准,确保工程质量达到合格要求
二、工期目标本桩基工程施工工期为 XX 日历天
三、项目管理组织架构本工程的施工组织实行“项目法”施工管理模式,派专业岩土工程师作为施工负责人,对工程的质量、技术、安全、进度和成本实行高效益、高标准的组织、协调和管理
项目部组织结构图详见总体施工组织设计中的项目管理组织架构
四、施工顺序拟将施工力量分为四组,第一组投入 4 台桩机,施工 1/29~28 轴桩基;第二组投入 3 台桩机施工 25~29 轴桩基
第三组投入 7 台桩机,施工 8-24 轴桩基,第四组投入 3 台桩机施工 1-8 组桩基
总体施工顺序为由西向东同时施工

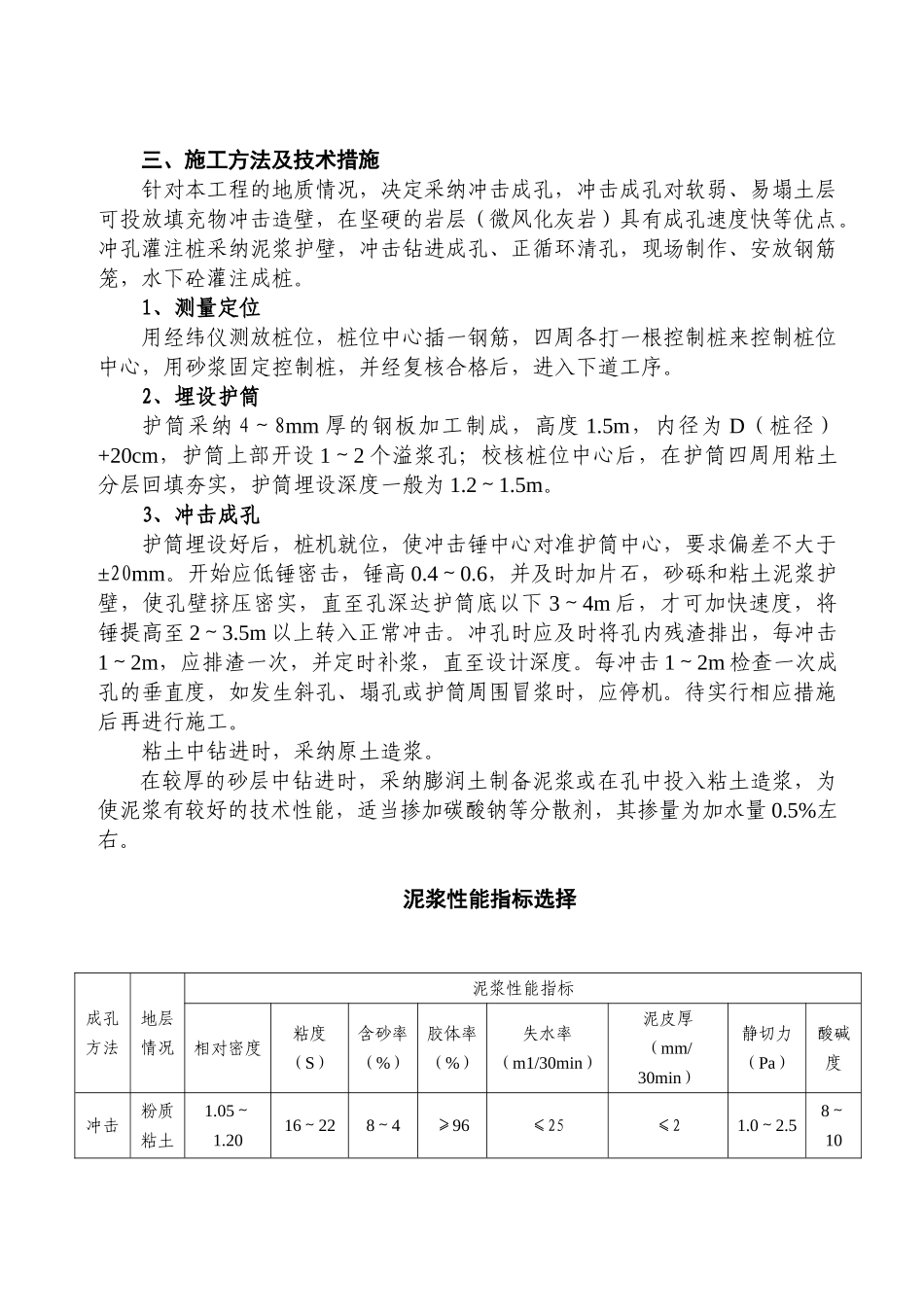

五、施工方法及机械的选择根据本场地地质特点(基岩埋藏浅,微风化岩面起伏大,岩石裂隙发育,地下水丰富)结合我单位在同类工程中的施工经验,决定采纳冲击成孔
冲孔桩机选用 ZK5000 型和 ZK8000 型
