表 1-2 施工技术方案文字说明第二部分 施工技术方案1

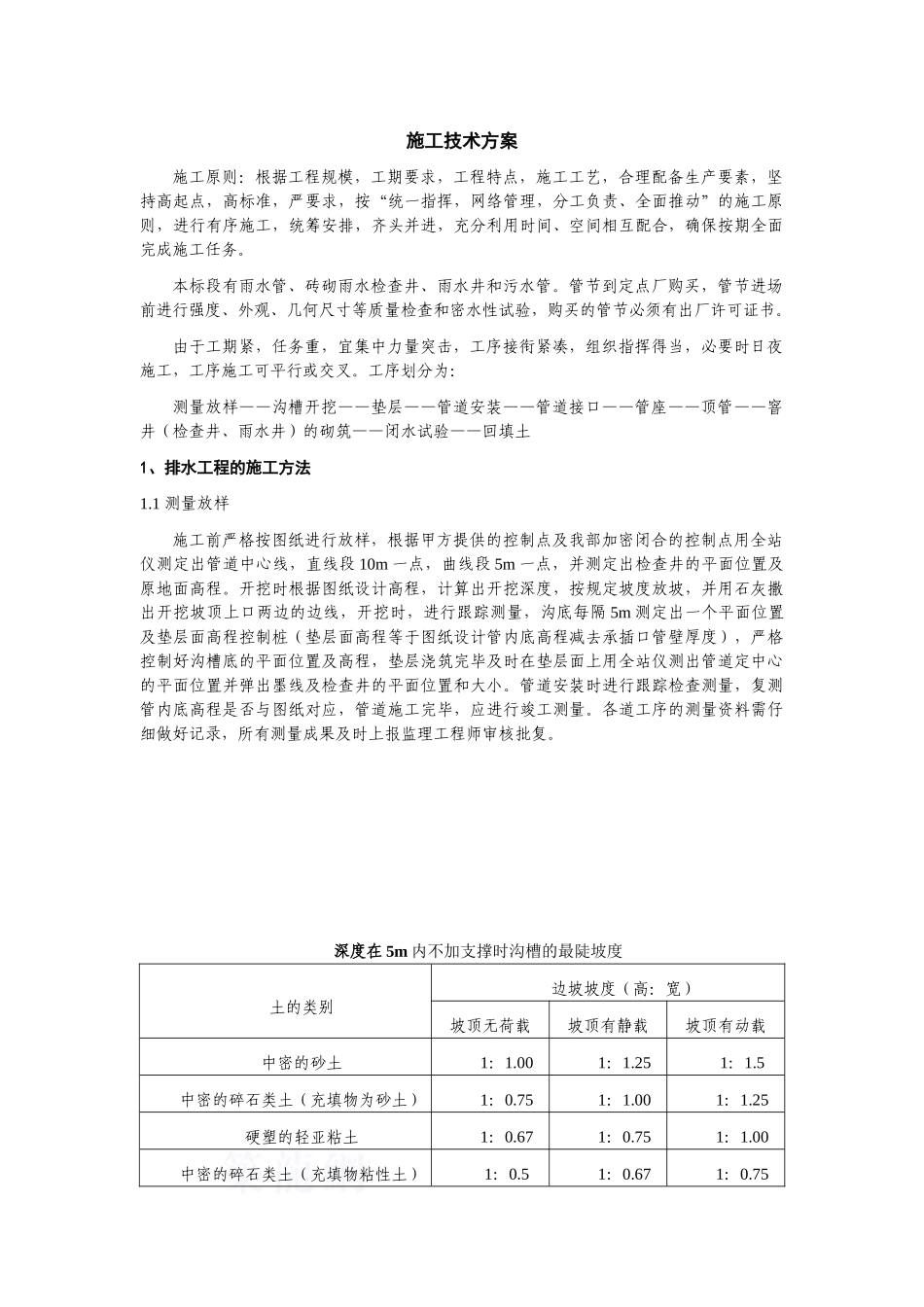

排水工程的施工方法 122 省道句容段拓宽改造一期工程施工项目D 标(K10+300-K14+390)施工技术方案XX 市路桥工程有限责任公司二〇〇八年五月十八日施工技术方案施工原则:根据工程规模,工期要求,工程特点,施工工艺,合理配备生产要素,坚持高起点,高标准,严要求,按“统一指挥,网络管理,分工负责、全面推动”的施工原则,进行有序施工,统筹安排,齐头并进,充分利用时间、空间相互配合,确保按期全面完成施工任务
本标段有雨水管、砖砌雨水检查井、雨水井和污水管
管节到定点厂购买,管节进场前进行强度、外观、几何尺寸等质量检查和密水性试验,购买的管节必须有出厂许可证书
由于工期紧,任务重,宜集中力量突击,工序接衔紧凑,组织指挥得当,必要时日夜施工,工序施工可平行或交叉
工序划分为:测量放样——沟槽开挖——垫层——管道安装——管道接口——管座——顶管——窨井(检查井、雨水井)的砌筑——闭水试验——回填土1、排水工程的施工方法1
1 测量放样施工前严格按图纸进行放样,根据甲方提供的控制点及我部加密闭合的控制点用全站仪测定出管道中心线,直线段 10m 一点,曲线段 5m 一点,并测定出检查井的平面位置及原地面高程
开挖时根据图纸设计高程,计算出开挖深度,按规定坡度放坡,并用石灰撒出开挖坡顶上口两边的边线,开挖时,进行跟踪测量,沟底每隔 5m 测定出一个平面位置及垫层面高程控制桩(垫层面高程等于图纸设计管内底高程减去承插口管壁厚度),严格控制好沟槽底的平面位置及高程,垫层浇筑完毕及时在垫层面上用全站仪测出管道定中心的平面位置并弹出墨线及检查井的平面位置和大小
管道安装时进行跟踪检查测量,复测管内底高程是否与图纸对应,管道施工完毕,应进行竣工测量
各道工序的测量资料需仔细做好记录,所有测量成果及时上报监理工程师审核批复
