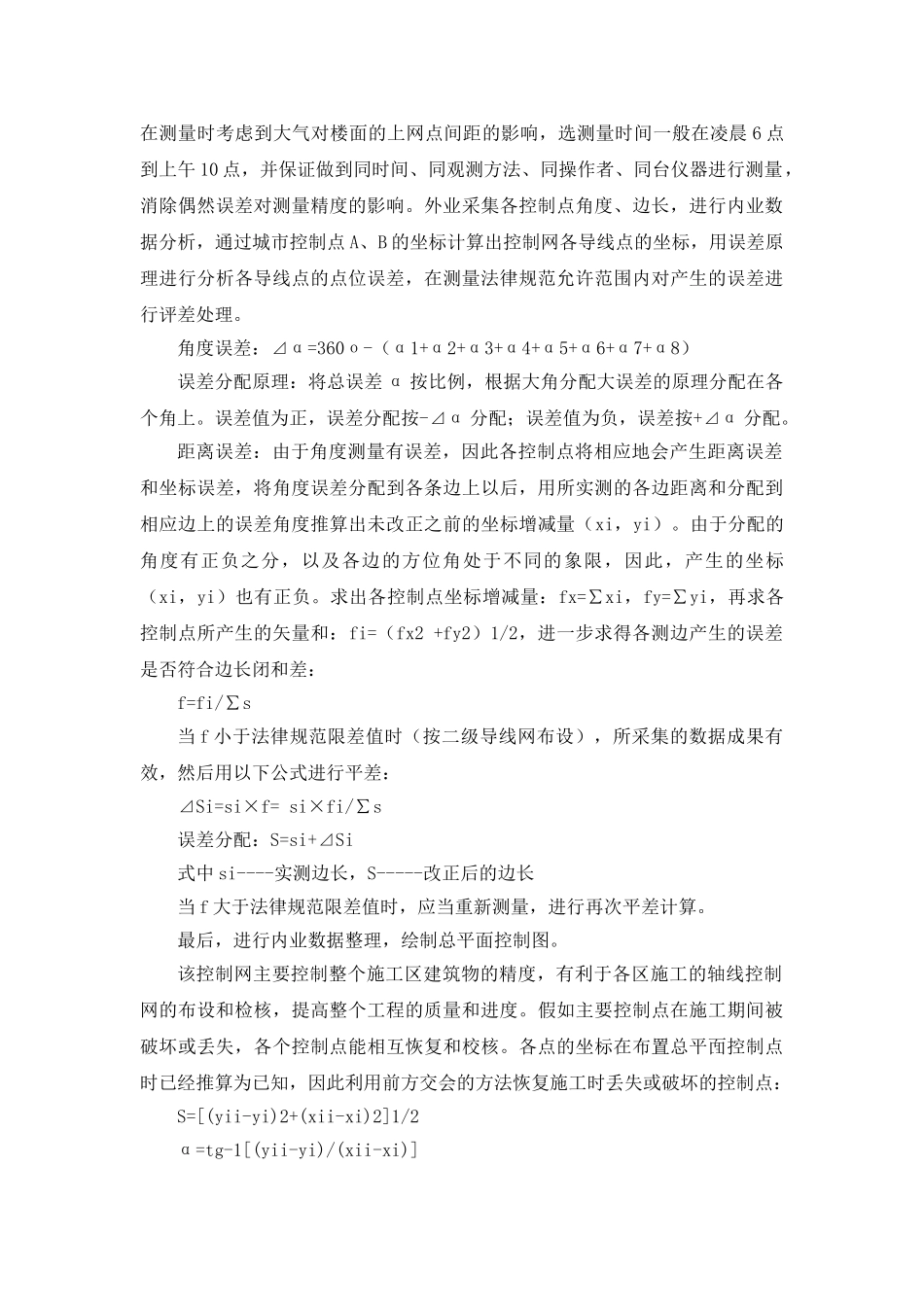

某工程定位测量放线方案1、工程简述本工程地下车库层高 5.25 米,一层公建层高 4.9 米;标准层层高 3.3 米,建筑最高 75 米,剪力墙结构;建筑物高度大,功能齐全,平面布局合理,需建立一个高精度的测量控制网来满足施工要求。2、测量复核测量人员进驻施工现场后,首先向业主索要永久性平面和高程控制基准点或红线点,并立即检核基准点的正确性,联合监理工程师对其进行复测;再依据现场总平面图,建筑结构平面图,以及现场踏勘情况实施控制网的测量。3、总平面控制网的建立为了整个施工区的受控,提高施工的质量、进度、精度、便利等各方面的需要,防止原始基准点的丢失、破坏,根据业主提供的原始城市控制点,在整个施工区布设总平面施工控制网,根据整个建筑群体的特点,需要建立服务于全施工区的总的测量平面控制网,将各个施工区的控制点层层受控。首先,通过业主提供的基准点,引测现场总平面控制网。由于整个施工现场分 5 个单体,建筑物的平面尺寸比较大,对整个建筑物的控制利用原始城市控制点无法实现,布设现场总平面控制网对整个建筑物的平面控制有相当重要的作用,既能保证建筑物轴线引入,又能在精度方面保证满足法律规范要求,从而使整个建筑物受控。在布设总平面控制网时,根据建筑物的特点,将总平面控制点布设在和建筑物周线平行和垂直的部位,以便在施工过程中将总平面控制点引入建筑物内部,减少了轴线的投测次数,也减少了因轴线的二次投测造成的误差,从而有效地防止了误差的积累。其次,以业主提供的基准点为导线起始边,并和布设的总平面控制点连成一闭合导线,用苏-光 OTS612 全站仪将各导线点进行连测,边长误差 2mm/Km,然后利用 DJ2 经纬仪,精度为 2”,进行内角测量,测回数不小于 3 测回;另外在测量时考虑到大气对楼面的上网点间距的影响,选测量时间一般在凌晨 6 点到上午 10 点,并保证做到同时间、同观测方法、同操作者、同台仪器进行测量,消除偶然误差对测量精度的影响。外业采集各控制点角度、边长,进行内业数据分析,通过城市控制点 A、B 的坐标计算出控制网各导线点的坐标,用误差原理进行分析各导线点的点位误差,在测量法律规范允许范围内对产生的误差进行评差处理。角度误差:⊿α=360ο-(α1+α2+α3+α4+α5+α6+α7+α8)误差分配原理:将总误差 α 按比例,根据大角分配大误差的原理分配在各个角上。误差值为正,误差分配按-⊿α 分配;误差值为负,误差按+⊿α 分...
