标杆房企工程管理制度超详细剖析

标杆房企工程管理制度超详细剖析_第1页
1/48
标杆房企工程管理制度超详细剖析_第2页
2/48
标杆房企工程管理制度超详细剖析_第3页
3/48

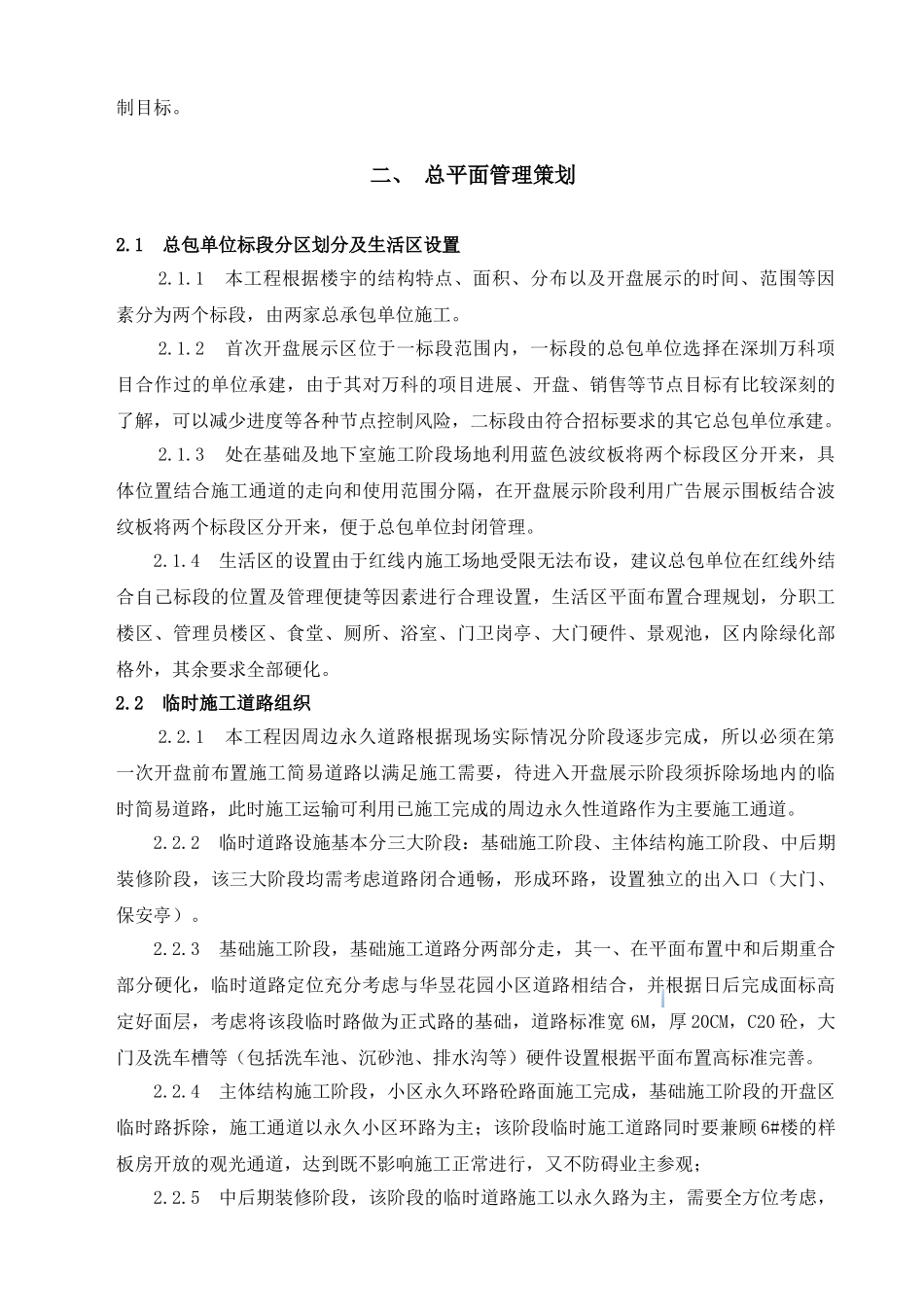

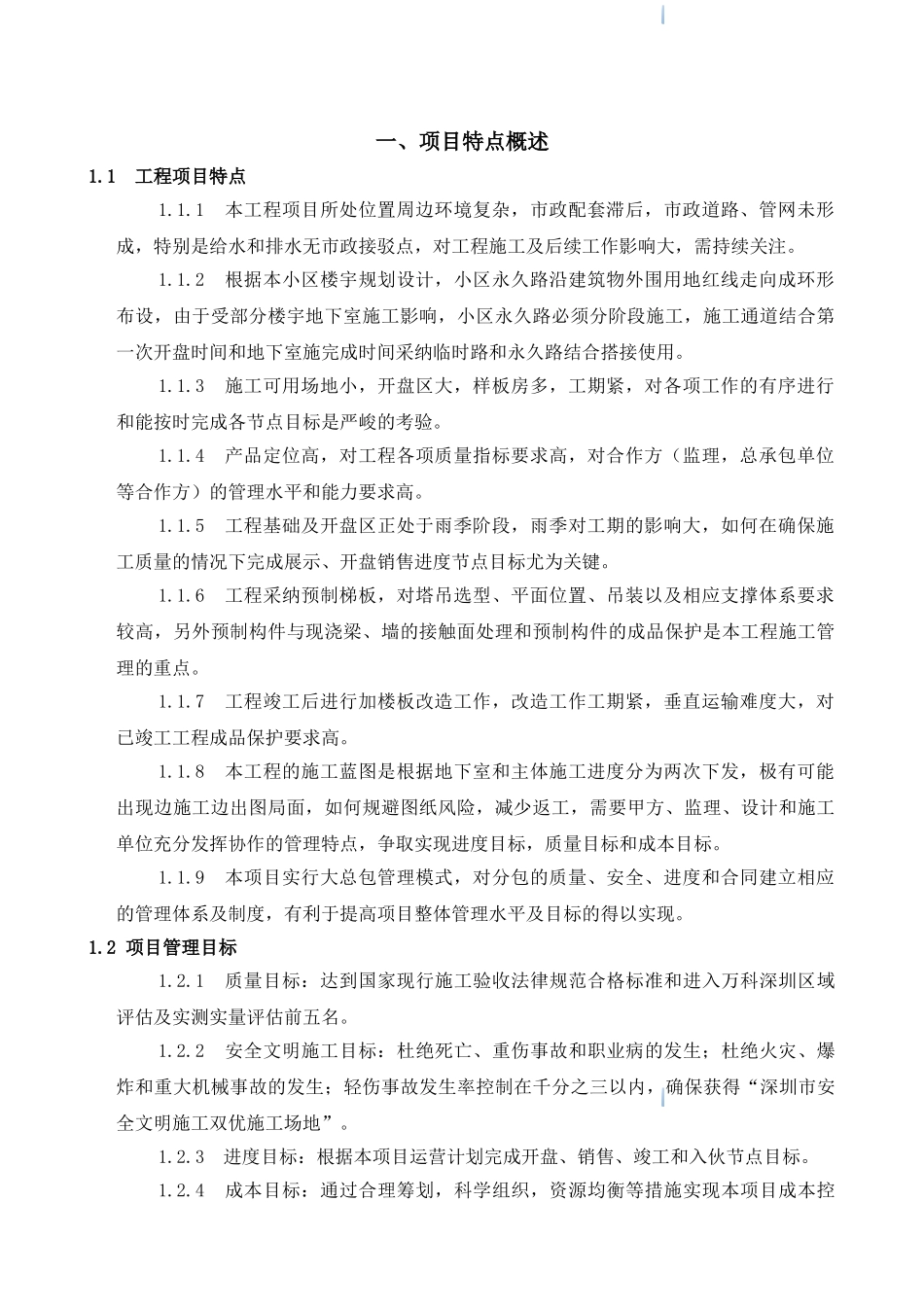

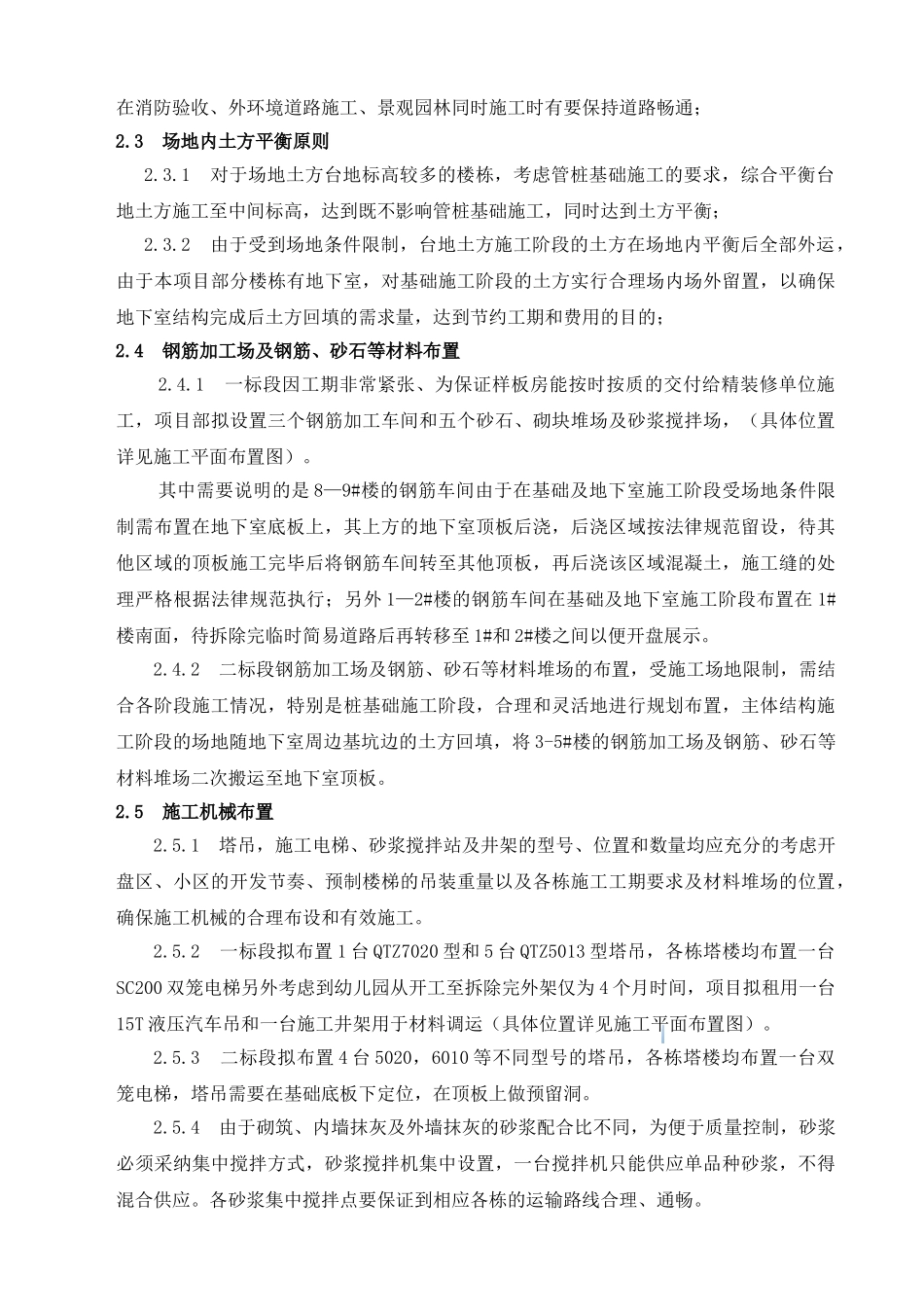

一、项目特点概述1.1 工程项目特点1.1.1 本工程项目所处位置周边环境复杂,市政配套滞后,市政道路、管网未形成,特别是给水和排水无市政接驳点,对工程施工及后续工作影响大,需持续关注。1.1.2 根据本小区楼宇规划设计,小区永久路沿建筑物外围用地红线走向成环形布设,由于受部分楼宇地下室施工影响,小区永久路必须分阶段施工,施工通道结合第一次开盘时间和地下室施完成时间采纳临时路和永久路结合搭接使用。1.1.3 施工可用场地小,开盘区大,样板房多,工期紧,对各项工作的有序进行和能按时完成各节点目标是严峻的考验。1.1.4 产品定位高,对工程各项质量指标要求高,对合作方(监理,总承包单位等合作方)的管理水平和能力要求高。1.1.5 工程基础及开盘区正处于雨季阶段,雨季对工期的影响大,如何在确保施工质量的情况下完成展示、开盘销售进度节点目标尤为关键。1.1.6 工程采纳预制梯板,对塔吊选型、平面位置、吊装以及相应支撑体系要求较高,另外预制构件与现浇梁、墙的接触面处理和预制构件的成品保护是本工程施工管理的重点。1.1.7 工程竣工后进行加楼板改造工作,改造工作工期紧,垂直运输难度大,对已竣工工程成品保护要求高。1.1.8 本工程的施工蓝图是根据地下室和主体施工进度分为两次下发,极有可能出现边施工边出图局面,如何规避图纸风险,减少返工,需要甲方、监理、设计和施工单位充分发挥协作的管理特点,争取实现进度目标,质量目标和成本目标。1.1.9 本项目实行大总包管理模式,对分包的质量、安全、进度和合同建立相应的管理体系及制度,有利于提高项目整体管理水平及目标的得以实现。1.2 项目管理目标1.2.1 质量目标:达到国家现行施工验收法律规范合格标准和进入万科深圳区域评估及实测实量评估前五名。1.2.2 安全文明施工目标:杜绝死亡、重伤事故和职业病的发生;杜绝火灾、爆炸和重大机械事故的发生;轻伤事故发生率控制在千分之三以内,确保获得“深圳市安全文明施工双优施工场地”。1.2.3 进度目标:根据本项目运营计划完成开盘、销售、竣工和入伙节点目标。1.2.4 成本目标:通过合理筹划,科学组织,资源均衡等措施实现本项目成本控制目标。二、 总平面管理策划2.1 总包单位标段分区划分及生活区设置2.1.1 本工程根据楼宇的结构特点、面积、分布以及开盘展示的时间、范围等因素分为两个标段,由两家总承包单位施工。2.1.2 首次开盘展示区位于一标段范围内,一标段的总包单位选择在深圳万科...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

标杆房企工程管理制度超详细剖析

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
