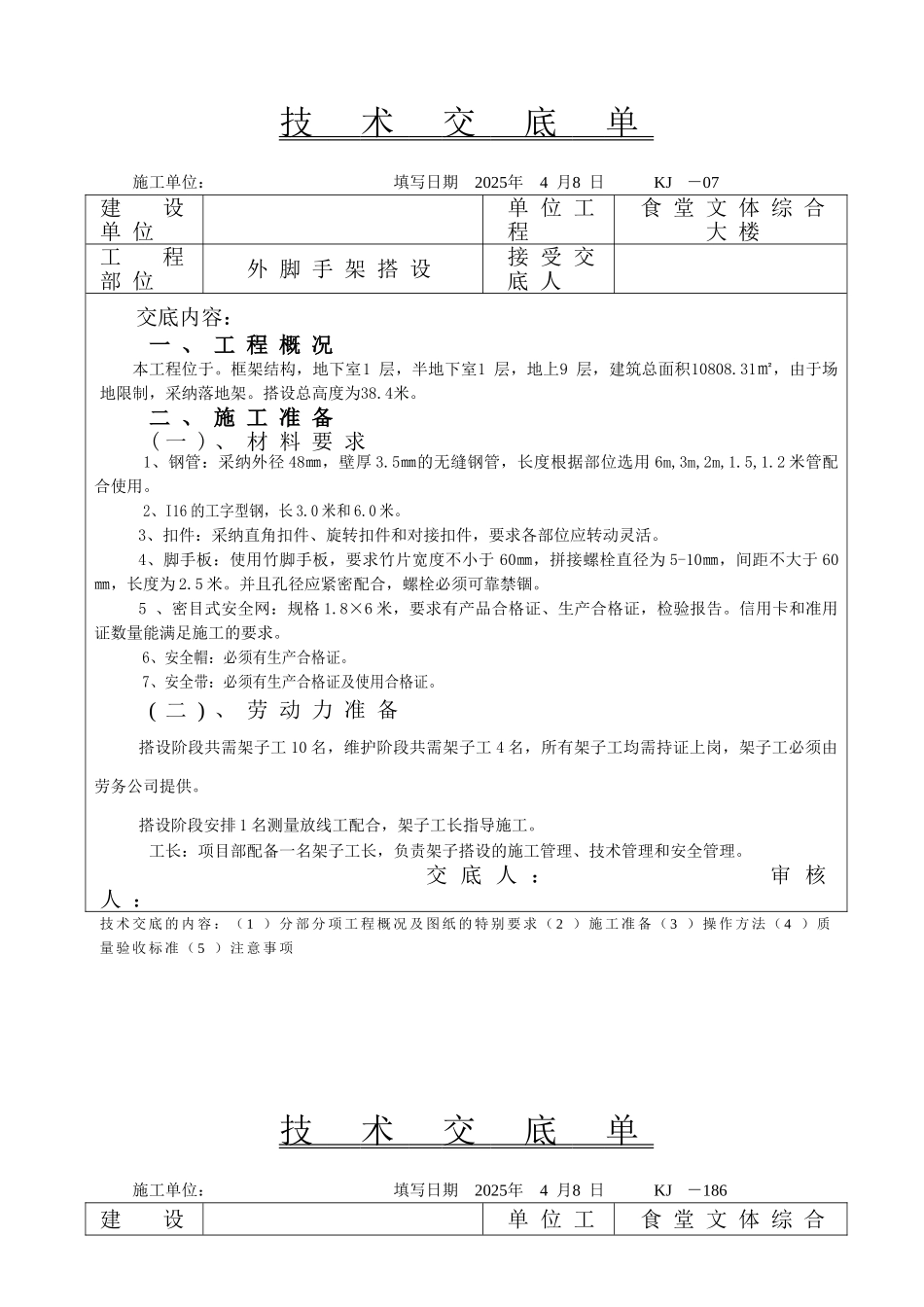

技 术 交 底 单 施工单位: 填写日期 2025年 4 月8 日 KJ-07建设单 位单 位 工程食 堂 文 体 综 合大 楼工程部 位外 脚 手 架 搭 设接 受 交底 人交底内容:一 、 工 程 概 况本工程位于
框架结构,地下室1 层,半地下室1 层,地上9 层,建筑总面积10808
31㎡,由于场地限制,采纳落地架
搭设总高度为38
二 、 施 工 准 备( 一 ) 、 材 料 要 求1、钢管:采纳外径 48㎜,壁厚 3
5㎜的无缝钢管,长度根据部位选用 6m,3m,2m,1
2 米管配合使用
2、I16 的工字型钢,长 3
0 米和 6
3、扣件:采纳直角扣件、旋转扣件和对接扣件,要求各部位应转动灵活
4、脚手板:使用竹脚手板,要求竹片宽度不小于 60㎜,拼接螺栓直径为 5-10㎜,间距不大于 60㎜,长度为 2
并且孔径应紧密配合,螺栓必须可靠禁锢
5 、密目式安全网:规格 1
8×6 米,要求有产品合格证、生产合格证,检验报告
信用卡和准用证数量能满足施工的要求
6、安全帽:必须有生产合格证
7、安全带:必须有生产合格证及使用合格证
( 二 ) 、 劳 动 力 准 备搭设阶段共需架子工 10 名,维护阶段共需架子工 4 名,所有架子工均需持证上岗,架子工必须由劳务公司提供
搭设阶段安排 1 名测量放线工配合,架子工长指导施工
工长:项目部配备一名架子工长,负责架子搭设的施工管理、技术管理和安全管理
交 底 人 : 审 核人 :技 术 交 底 的 内 容 : ( 1 ) 分 部 分 项 工 程 概 况 及 图 纸 的 特 别 要 求 ( 2 ) 施 工 准 备 ( 3 ) 操 作 方 法 ( 4 ) 质量 验 收 标 准 ( 5 ) 注 意 事 项技 术 交 底 单 施工单位: 填写日期 2025年 4 月8 日 KJ-186建设
