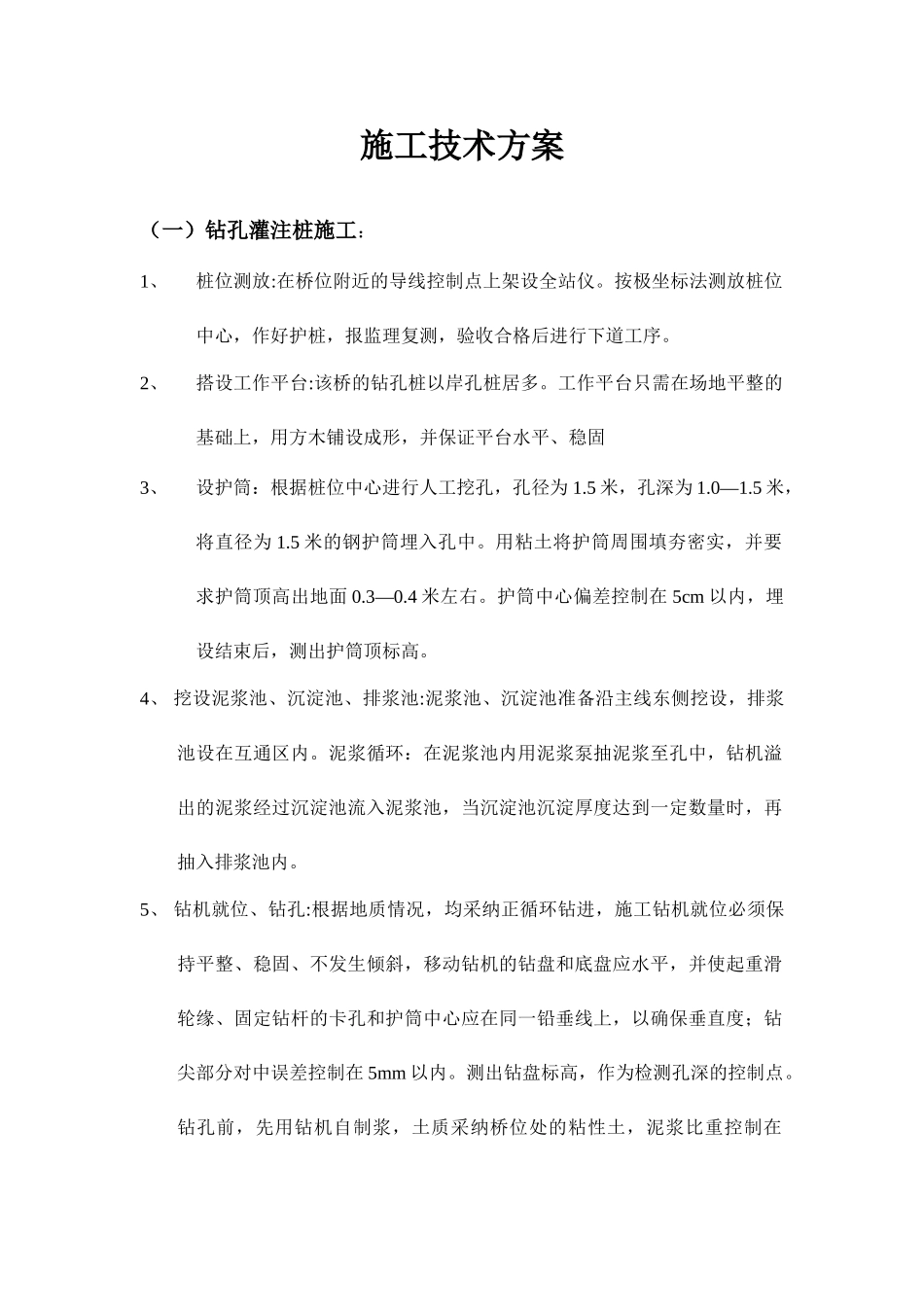

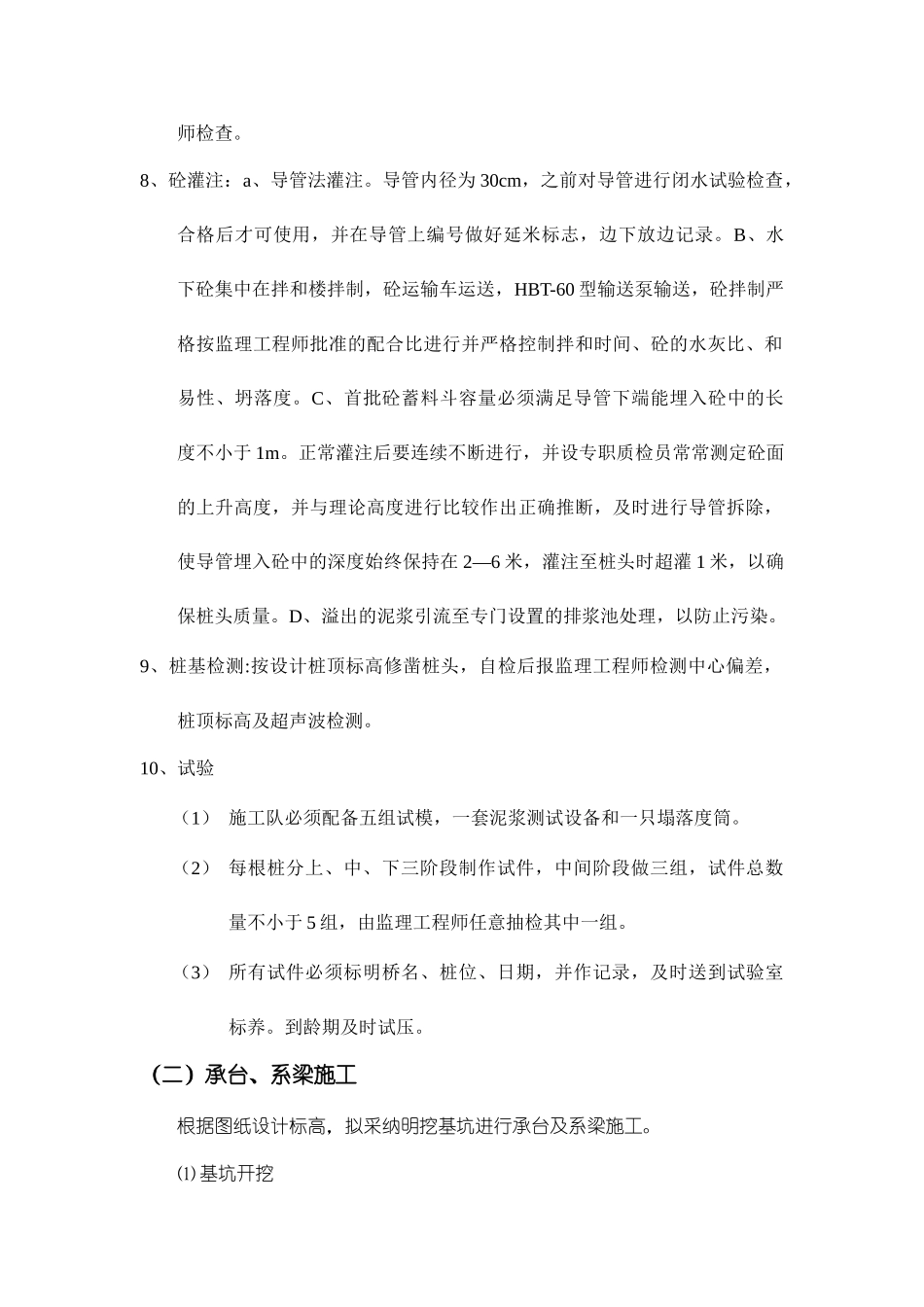

施工技术方案(一)钻孔灌注桩施工:1、桩位测放:在桥位附近的导线控制点上架设全站仪
按极坐标法测放桩位中心,作好护桩,报监理复测,验收合格后进行下道工序
2、搭设工作平台:该桥的钻孔桩以岸孔桩居多
工作平台只需在场地平整的基础上,用方木铺设成形,并保证平台水平、稳固 3、设护筒:根据桩位中心进行人工挖孔,孔径为 1
5 米,孔深为 1
5 米,将直径为 1
5 米的钢护筒埋入孔中
用粘土将护筒周围填夯密实,并要求护筒顶高出地面 0
护筒中心偏差控制在 5cm 以内,埋设结束后,测出护筒顶标高
4、 挖设泥浆池、沉淀池、排浆池:泥浆池、沉淀池准备沿主线东侧挖设,排浆池设在互通区内
泥浆循环:在泥浆池内用泥浆泵抽泥浆至孔中,钻机溢出的泥浆经过沉淀池流入泥浆池,当沉淀池沉淀厚度达到一定数量时,再抽入排浆池内
5、 钻机就位、钻孔:根据地质情况,均采纳正循环钻进,施工钻机就位必须保持平整、稳固、不发生倾斜,移动钻机的钻盘和底盘应水平,并使起重滑轮缘、固定钻杆的卡孔和护筒中心应在同一铅垂线上,以确保垂直度;钻尖部分对中误差控制在 5mm 以内
测出钻盘标高,作为检测孔深的控制点
钻孔前,先用钻机自制浆,土质采纳桥位处的粘性土,泥浆比重控制在1
钻孔起初,为防止钻杆顶端晃动幅度过大,应慢速钻进
在进尺2-3m 以后,以 40-60 转/分钟的速度钻进,并根据土质情况随时调整泥浆的比重、粘度、含砂率,以防塌孔等现象产生
钻孔作业采纳分班连续进行,并按“施记 0-001 表”做好原始记录
钻孔达到设计标高后,用孔规检查孔径,不小于设计直径,成孔的倾斜度小于桩长的 1%
自检合格后,报监理工程师检查
6、清孔:经监理工程师检查合格后,立即用换浆法进行清孔
在清孔排渣时保持孔内有 1
5m 左右的水头高度,以防止孔内的任何塌陷
清孔后,泥浆比重控制在 1
