桥梁钻孔灌注桩(含试桩)施工技术交底书技术交底目的:明确技术要求、解决施工疑问技术交底内容:一、试桩 1、试桩的设置:全段共设试桩 4 组,分别是东沽路大桥左幅 0 号台一组(无锚桩,桩长 38m,桩径 1
2m),东沽路大桥左幅 17 号墩一组(有锚桩,桩长 46m,桩径1
2m);四里沽分离式立交桥左幅 0 号台一组(无锚桩,桩长 38m,桩径 1
0m),四里沽分离式立交桥左幅 9 号墩一组(有锚桩,桩长 57m,桩径 1
2、试桩的目的:试桩施工的需达到以下目的(1)、设计试桩的主要目是进行桩基的相关参数的测试及验证
(2)、施工要确保试桩的施工质量必须合格;(3)、通过试桩的组织施工,使现场施工管理人员能结合施工现场的实际情况,熟练组织和控制现场施工,操作人员能迅速适应施工现场实际情况,尽快进入作业状态,为后续桩基施工打下良好的基础
3、试桩的作业要求:试桩在完成各项参数测试及验证前,其凿出的新奇混凝土顶面高程应比其设计高程高出 80cm,在完成试验测试和验证后,再凿至设计高程(锚桩的要求与此相同);其他要求见钻孔部份
二、钻孔桩施工技术要求1、 施工准备要求:(1)现场施工条件准备:完成场地的清理与整平,施工用电、水、路等满足施工要求
(2)原材料准备:各种原材料应完成抽检试验(另外,在孔桩钢筋加工过程中,对于 HRB335 钢筋的焊接,宜使用“5”字头以上的电焊条进行焊接)
(3)人员准备:施工作业人员的资格经审查合格
(4)施工技术准备:完成施工交底图纸的审查无误,明确各种施工技术参数,杜绝误用施工技术交底图,造成不必要的各种损失
(5)施工设备及机具准备:进场的各种设备机具必须能满足法律规范和现场施工要求,特别是用于水下混凝土灌注的导管,在正式使用前,必须完成水密(或气密)性试验检查,确保水下混凝土灌注顺利进行

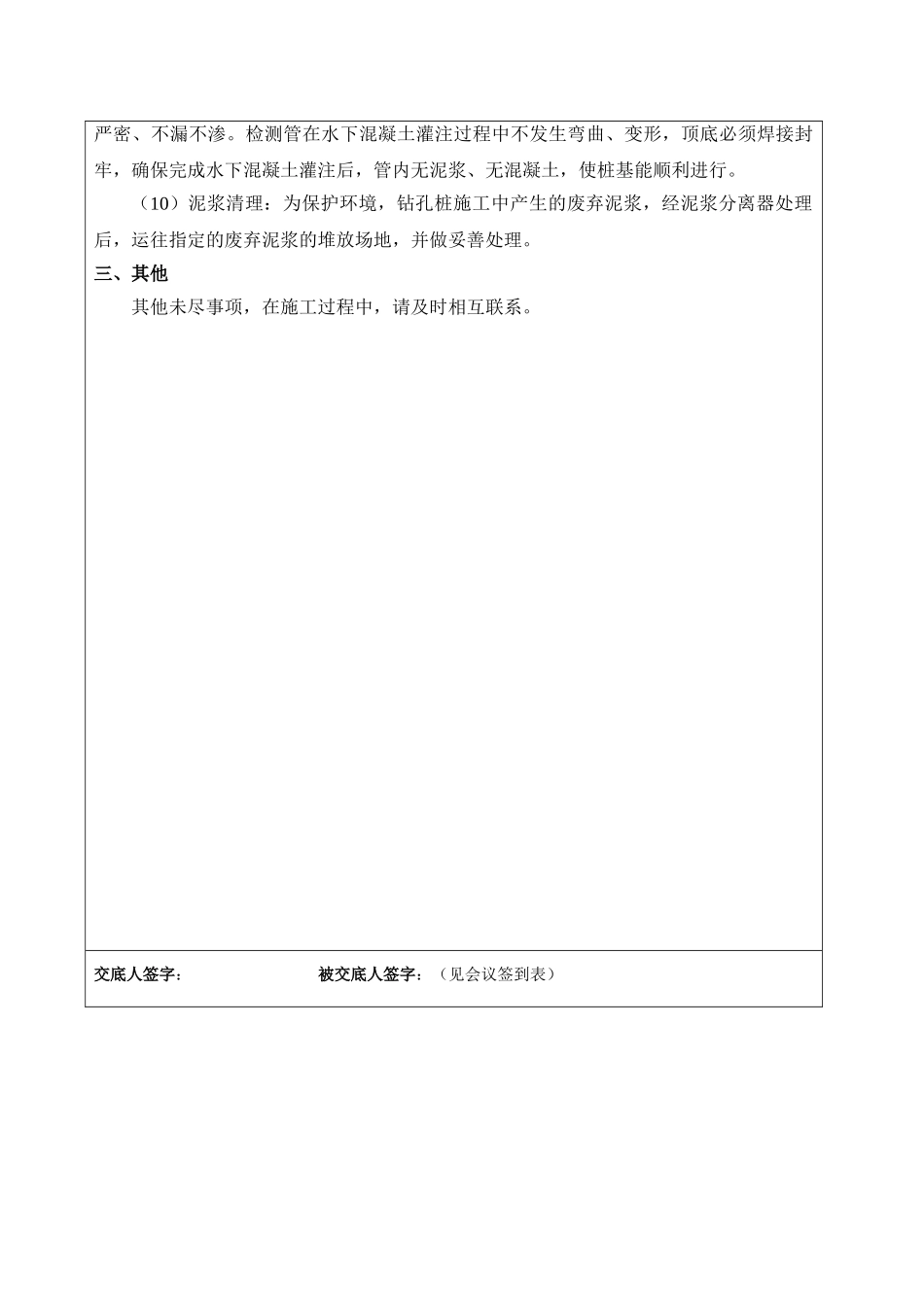

2、钻孔桩施工工艺流程平整场地→桩位
