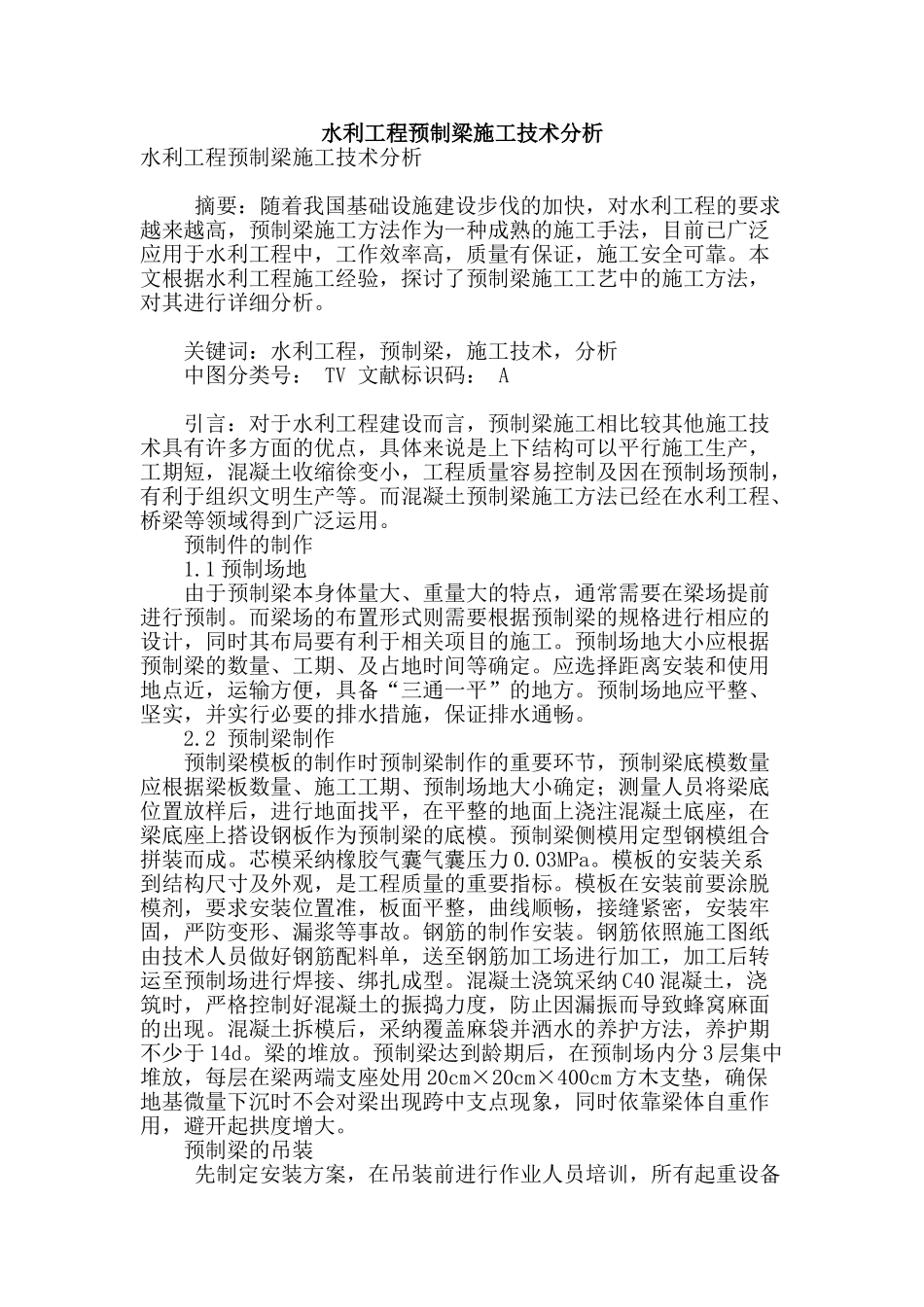

水利工程预制梁施工技术分析水利工程预制梁施工技术分析 摘要:随着我国基础设施建设步伐的加快,对水利工程的要求越来越高,预制梁施工方法作为一种成熟的施工手法,目前已广泛应用于水利工程中,工作效率高,质量有保证,施工安全可靠
本文根据水利工程施工经验,探讨了预制梁施工工艺中的施工方法,对其进行详细分析
关键词:水利工程,预制梁,施工技术,分析 中图分类号: TV 文献标识码: A 引言:对于水利工程建设而言,预制梁施工相比较其他施工技术具有许多方面的优点,具体来说是上下结构可以平行施工生产,工期短,混凝土收缩徐变小,工程质量容易控制及因在预制场预制,有利于组织文明生产等
而混凝土预制梁施工方法已经在水利工程、桥梁等领域得到广泛运用
预制件的制作 1
1 预制场地 由于预制梁本身体量大、重量大的特点,通常需要在梁场提前进行预制
而梁场的布置形式则需要根据预制梁的规格进行相应的设计,同时其布局要有利于相关项目的施工
预制场地大小应根据预制梁的数量、工期、及占地时间等确定
应选择距离安装和使用地点近,运输方便,具备“三通一平”的地方
预制场地应平整、坚实,并实行必要的排水措施,保证排水通畅
2 预制梁制作 预制梁模板的制作时预制梁制作的重要环节,预制梁底模数量应根据梁板数量、施工工期、预制场地大小确定;测量人员将梁底位置放样后,进行地面找平,在平整的地面上浇注混凝土底座,在梁底座上搭设钢板作为预制梁的底模
预制梁侧模用定型钢模组合拼装而成
芯模采纳橡胶气囊气囊压力 0
模板的安装关系到结构尺寸及外观,是工程质量的重要指标
模板在安装前要涂脱模剂,要求安装位置准,板面平整,曲线顺畅,接缝紧密,安装牢固,严防变形、漏浆等事故
钢筋的制作安装
钢筋依照施工图纸由技术人员做好钢筋配料单,送至钢筋加工场进行加工,加工后转运至预制场进行焊接、绑扎成型
混凝土浇筑采纳 C40
