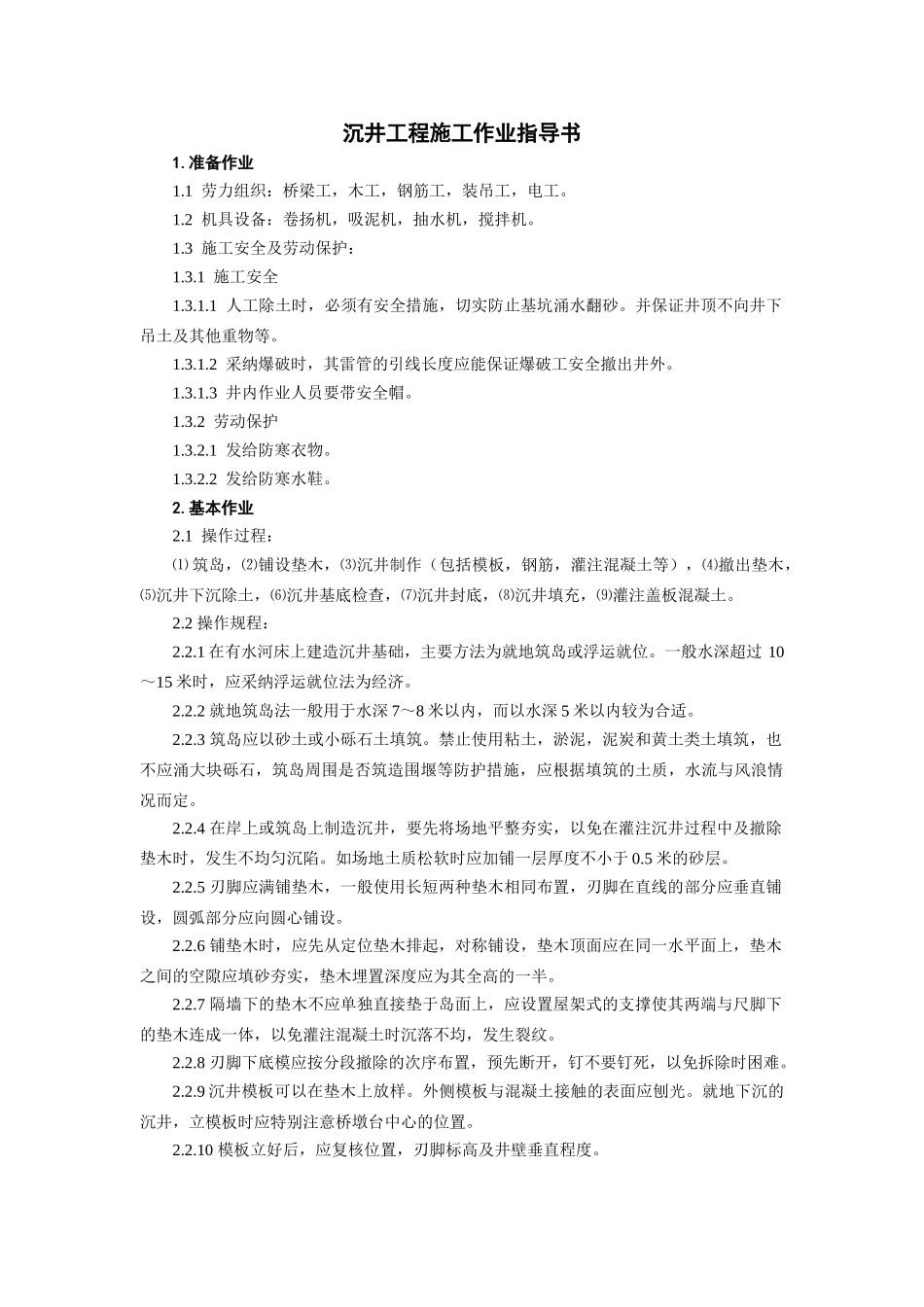

沉井工程施工作业指导书1
1 劳力组织:桥梁工,木工,钢筋工,装吊工,电工
2 机具设备:卷扬机,吸泥机,抽水机,搅拌机
3 施工安全及劳动保护:1
1 施工安全1
1 人工除土时,必须有安全措施,切实防止基坑涌水翻砂
并保证井顶不向井下吊土及其他重物等
2 采纳爆破时,其雷管的引线长度应能保证爆破工安全撤出井外
3 井内作业人员要带安全帽
2 劳动保护1
1 发给防寒衣物
2 发给防寒水鞋
1 操作过程:⑴ 筑岛,⑵铺设垫木,⑶沉井制作(包括模板,钢筋,灌注混凝土等),⑷撤出垫木,⑸沉井下沉除土,⑹沉井基底检查,⑺沉井封底,⑻沉井填充,⑼灌注盖板混凝土
2 操作规程:2
1 在有水河床上建造沉井基础,主要方法为就地筑岛或浮运就位
一般水深超过 10~15 米时,应采纳浮运就位法为经济
2 就地筑岛法一般用于水深 7~8 米以内,而以水深 5 米以内较为合适
3 筑岛应以砂土或小砾石土填筑
禁止使用粘土,淤泥,泥炭和黄土类土填筑,也不应涌大块砾石,筑岛周围是否筑造围堰等防护措施,应根据填筑的土质,水流与风浪情况而定
4 在岸上或筑岛上制造沉井,要先将场地平整夯实,以免在灌注沉井过程中及撤除垫木时,发生不均匀沉陷
如场地土质松软时应加铺一层厚度不小于 0
5 米的砂层
5 刃脚应满铺垫木,一般使用长短两种垫木相同布置,刃脚在直线的部分应垂直铺设,圆弧部分应向圆心铺设
6 铺垫木时,应先从定位垫木排起,对称铺设,垫木顶面应在同一水平面上,垫木之间的空隙应填砂夯实,垫木埋置深度应为其全高的一半

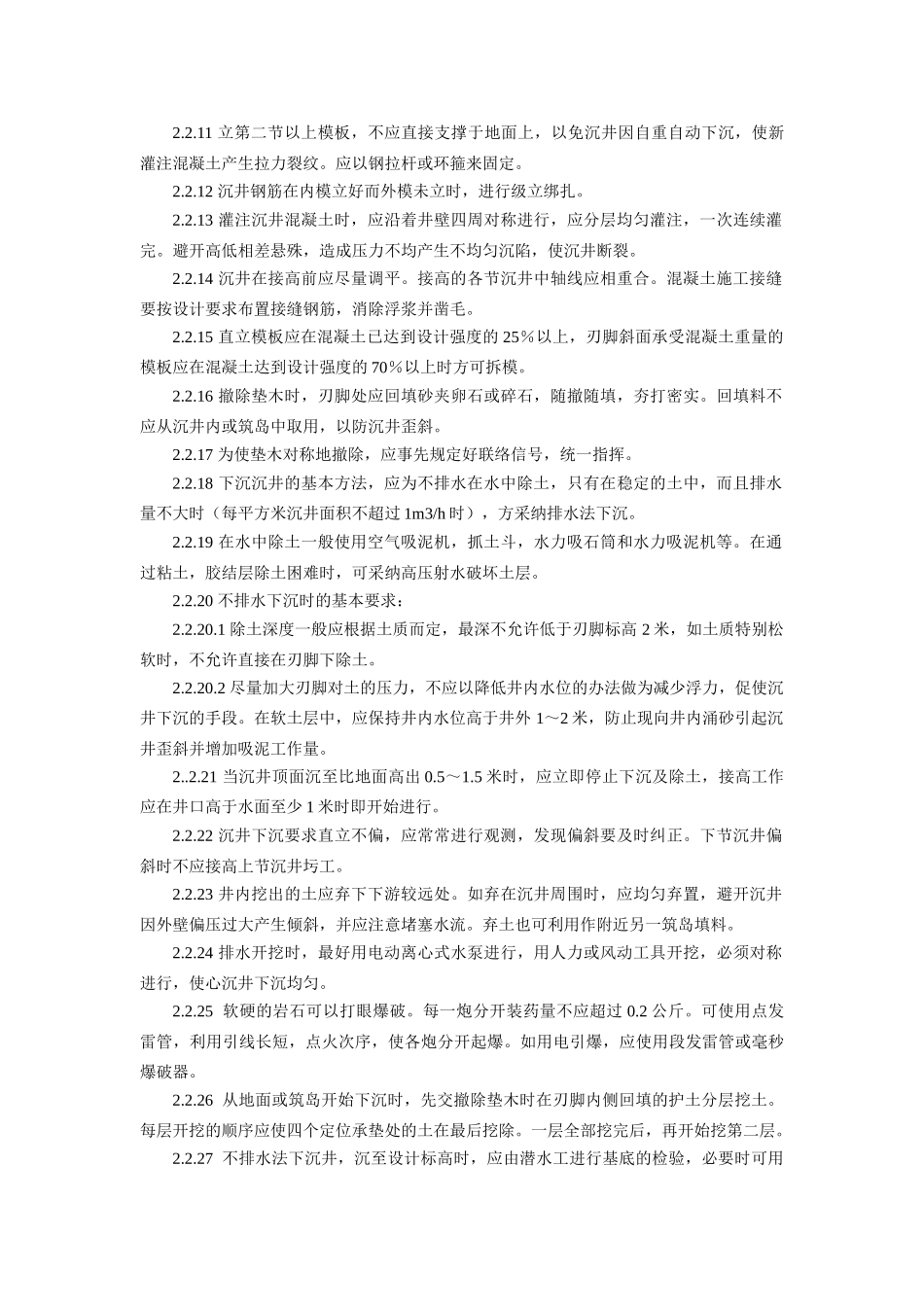

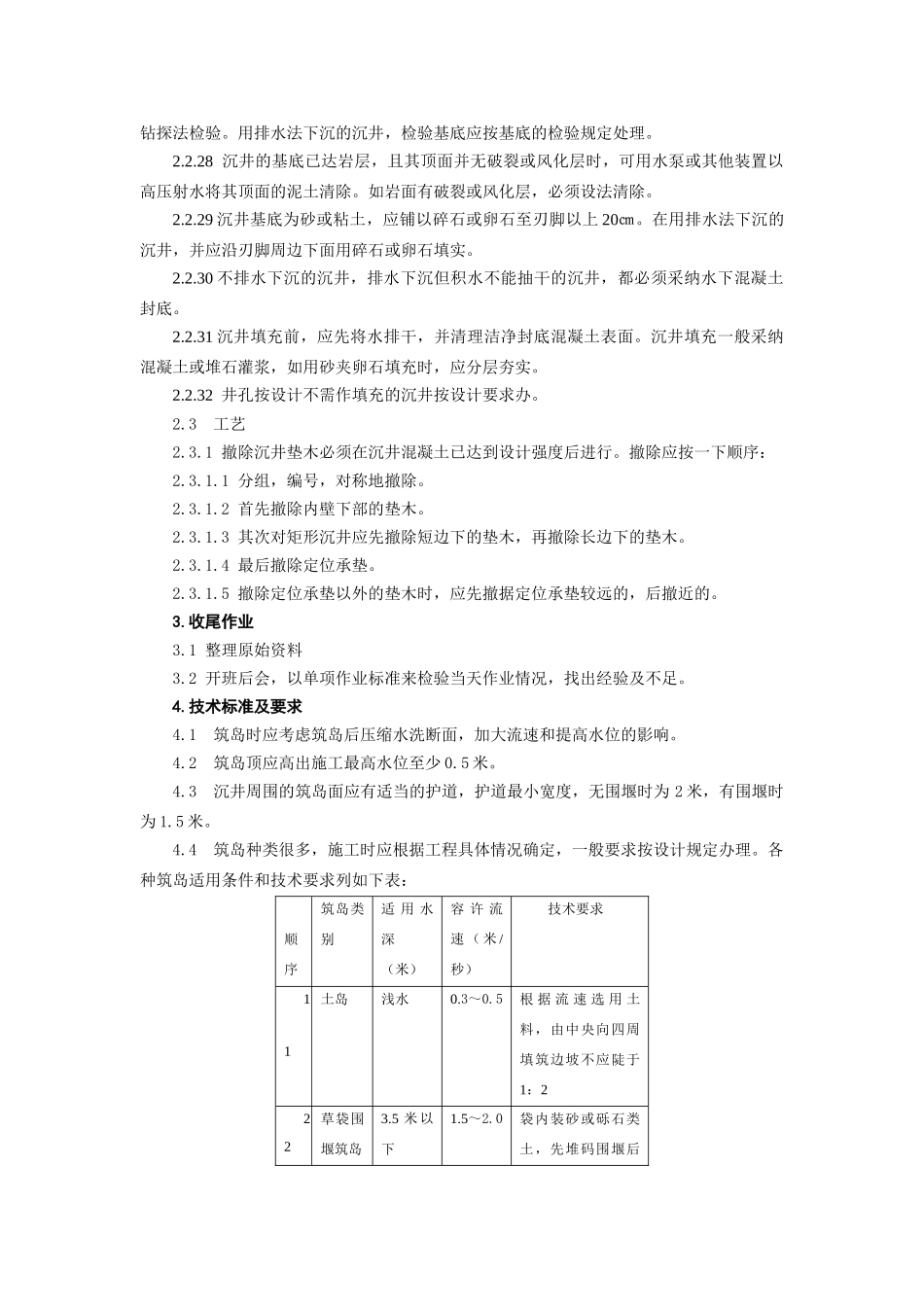

7 隔墙下的垫木不应单独直接垫于岛面上,应设置屋架式的支撑使其两端与尺脚下的垫木连成一体,以免灌注混凝土时沉落不均,发生裂纹
