施工单位:XX 集成房屋(苏州)有限公司制订时间:二 00 六年三月一日第二代活动板房施工方案1、 施工工程概述本工程采纳由 XX 集成房屋(苏州)有限公司生产的“XX”牌活动板房,板房为标准高档房,屋面形式为双坡型
2、材料内、外墙板采纳 50mm 双面彩钢夹芯板,屋面瓦为 PU 瓦,门采纳铝合金门框,彩钢夹芯门板,窗户采纳铝合金推拉窗
骨架材料由 8#C 型钢、5#C 型钢由螺栓连接而成

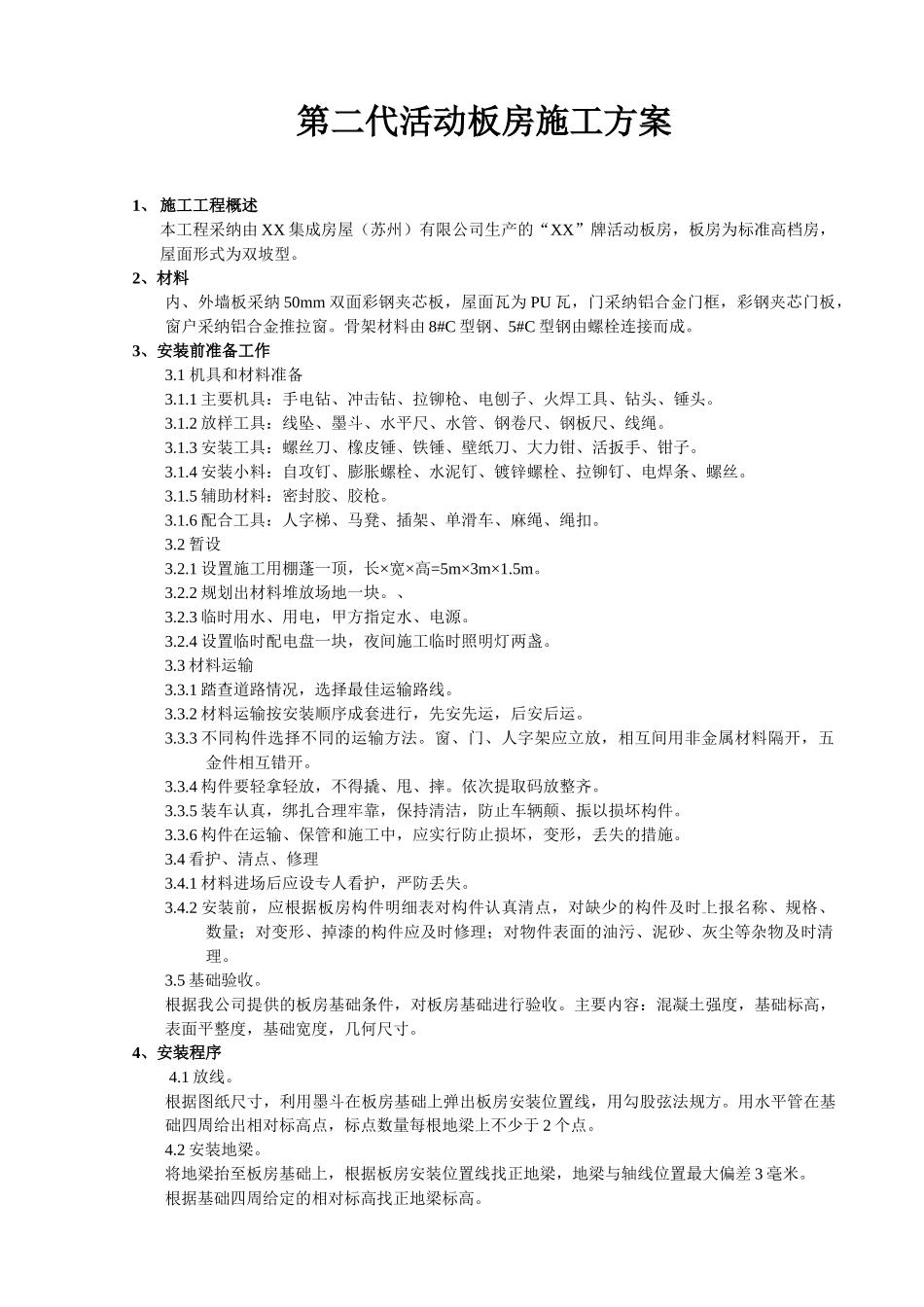

3、安装前准备工作3
1 机具和材料准备3
1 主要机具:手电钻、冲击钻、拉铆枪、电刨子、火焊工具、钻头、锤头
2 放样工具:线坠、墨斗、水平尺、水管、钢卷尺、钢板尺、线绳
3 安装工具:螺丝刀、橡皮锤、铁锤、壁纸刀、大力钳、活扳手、钳子
4 安装小料:自攻钉、膨胀螺栓、水泥钉、镀锌螺栓、拉铆钉、电焊条、螺丝
5 辅助材料:密封胶、胶枪
6 配合工具:人字梯、马凳、插架、单滑车、麻绳、绳扣
1 设置施工用棚蓬一顶,长×宽×高=5m×3m×1
2 规划出材料堆放场地一块
3 临时用水、用电,甲方指定水、电源
4 设置临时配电盘一块,夜间施工临时照明灯两盏
3 材料运输3
1 踏查道路情况,选择最佳运输路线
2 材料运输按安装顺序成套进行,先安先运,后安后运
3 不同构件选择不同的运输方法
窗、门、人字架应立放,相互间用非金属材料隔开,五金件相互错开
4 构件要轻拿轻放,不得撬、甩、摔
依次提取码放整齐
5 装车认真,绑扎合理牢靠,保持清洁,防止车辆颠、振以损坏构件
6 构件在运输、保管和施工中,应实行防止损坏,变形,丢失的措施
4 看护、清点、修理3
1 材料进场后应设专人看护,严防丢失

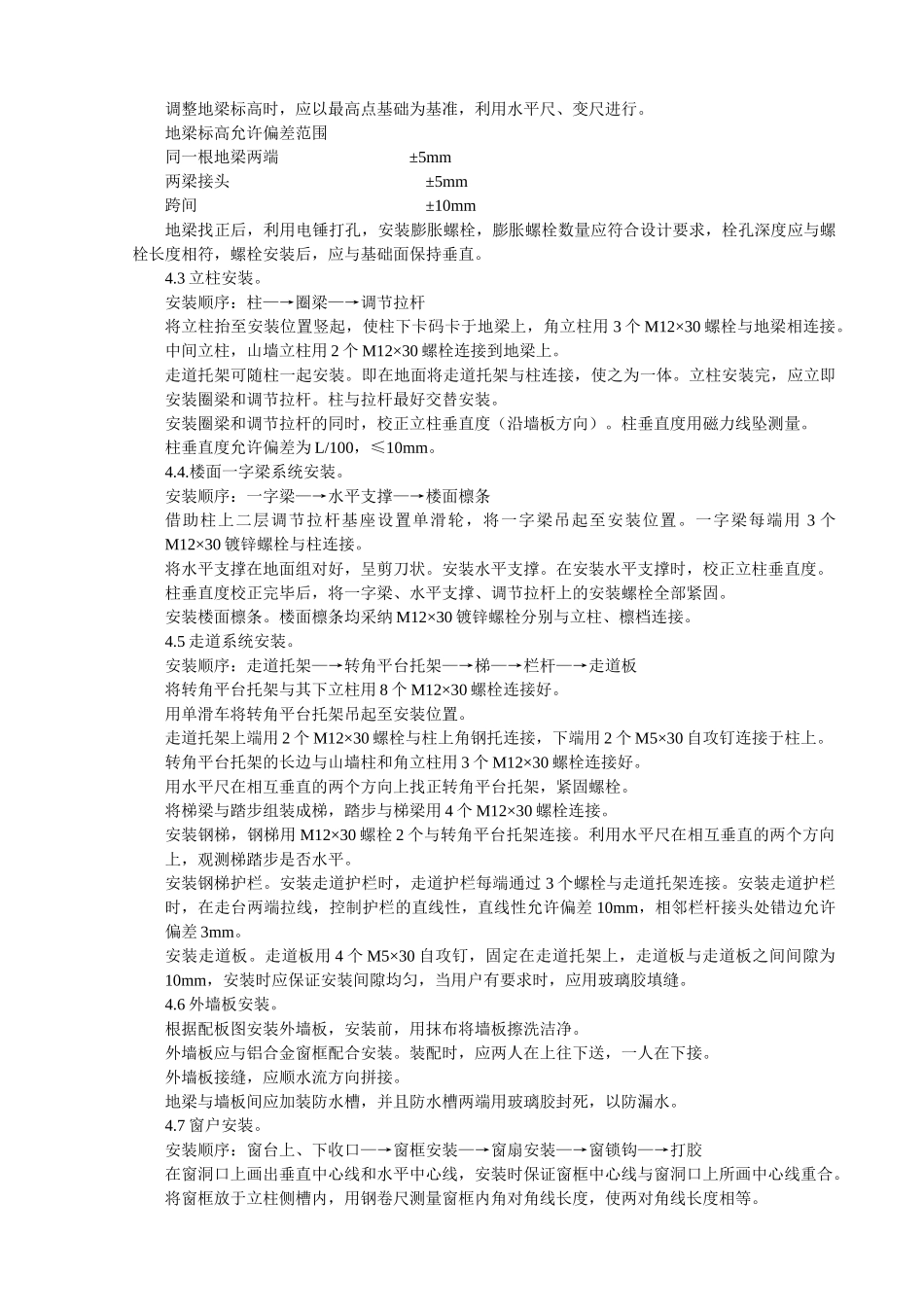

2 安装前,应根据板房构件明细表对构件认真
