浅谈大体积混凝土箱梁冬季施工质量的控制许 庆 (天津华盾工程监理咨询有限公司,天津 300070) 【摘 要】文章主要从配合比、热工计算、混凝土的浇筑及养护等几个方面,阐述了大体积混凝土箱梁在冬季施工的控制方法
【关键词】大体积混凝土;箱梁;冬季施工;质量控制 【中图分类号】 TU74 【文献标识码】 A 【文章编号】 1008-1151(2025)02-0020-02 一、概述 东南半环海河大桥是连接海河两岸的大型桥梁工程,该桥为上下行分离式立交桥,分为 A 线、B 线
大桥的主桥段为跨河桥,其结构形式为 3 跨 55m 等截面预应力连续箱梁,箱梁截面形式为单箱斜腹,梁高 3 米宽 18 米,顶板厚30cm,底板厚 25~60cm ,腹板厚 50~100cm,翼板厚 15~70cm,混凝土强度为C50
主桥 A 线箱梁需要在冬季进行施工,因位于河道上,风大不易保温,在如此条件下进行大体积混凝土箱梁的冬季施工非常不利,为了保证箱梁混凝土的质量,我们对混凝土的冬季施工从各个环节进行严格的控制
二、配合比确定及热工计算 (一)配合比确定 冬季施工配合应采纳冷混凝土配比,根据以往经验取砂率为 39%,水泥用量为 494㎏,选用 UNF-5A 非引气型高效减水剂和 YND-153 型防冻减水剂做为外加剂,前者为无氯型、低碱、低硫酸钠产品,其较低的碱含量可避开混凝土的碱集料反应
后者为无氯型产品,可加速混凝土的凝聚和硬化,低温、负温效果好,在掺量达到 3
5%时,可用于-10℃以上的冬季混凝土,非常适合冬季混凝土配合比
配合比的 28 天试配强度达到设计值的 115%以上,证明配合比满足设计要求
配合比如下: (二)热工计算 为了便于控制混凝土质量,必须对配合比进行了冬季施工热工计算

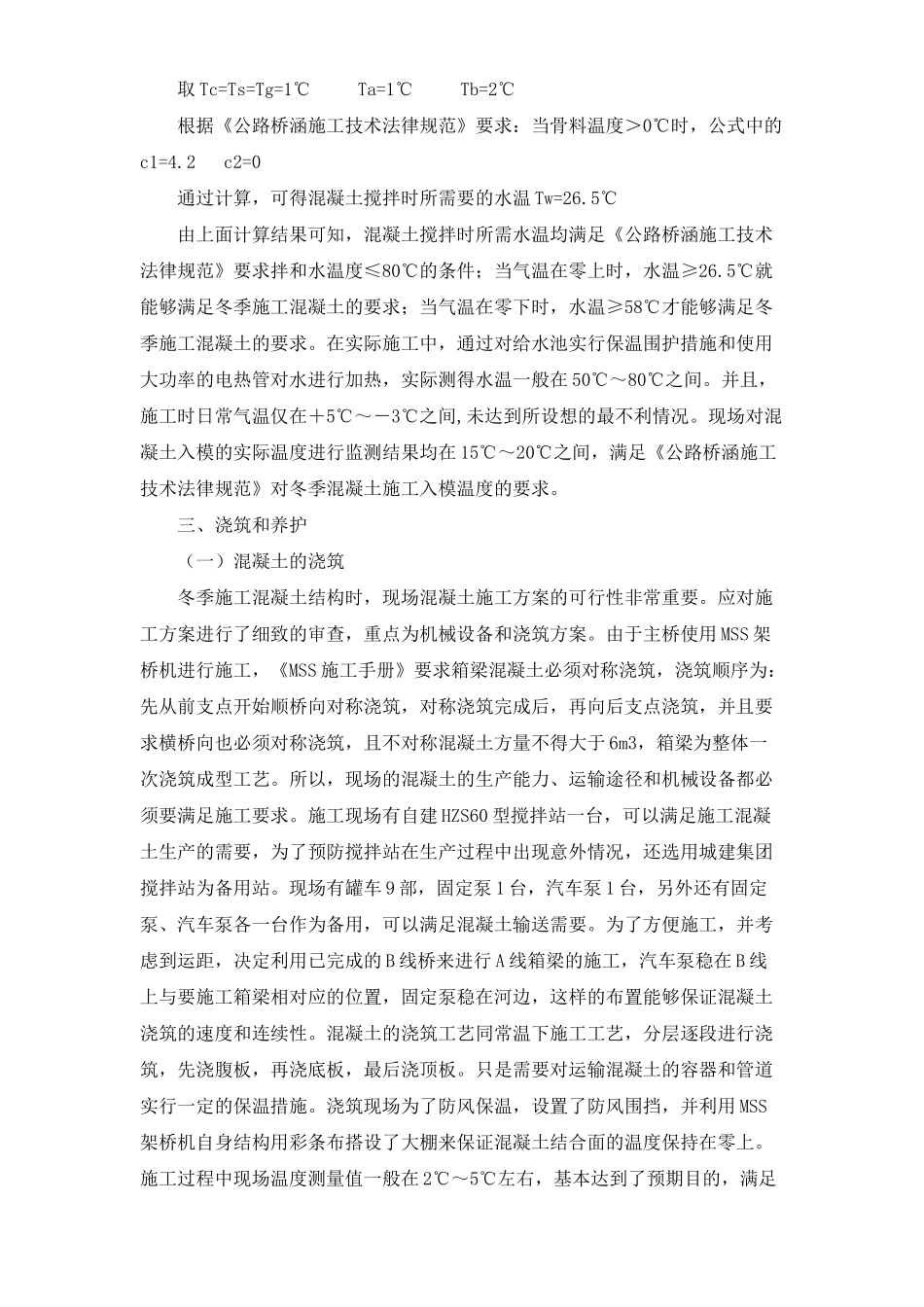

现场对砂、石进行含水量的测试,获得平均值:Ps=5%,Pg=0%,需要对原配合比进行调整
