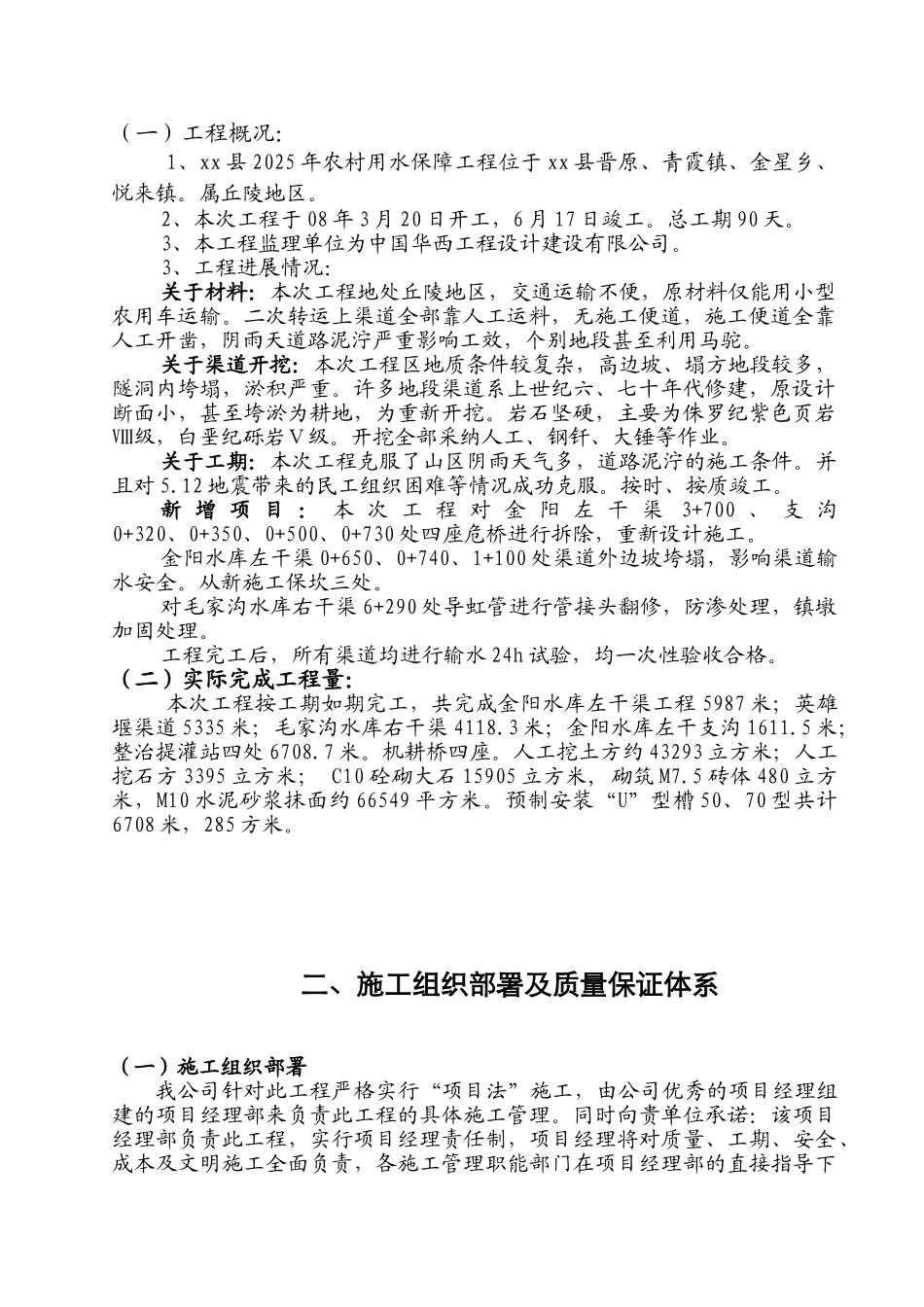

xx 县 2025 年农村用水保障工程竣工总结xx 县水电建筑安装工程公司xx一、工程概况及实际进展、完成情况:(一)工程概况:1、xx 县 2025 年农村用水保障工程位于 xx 县晋原、青霞镇、金星乡、悦来镇
2、本次工程于 08 年 3 月 20 日开工,6 月 17 日竣工
总工期 90 天
3、本工程监理单位为中国华西工程设计建设有限公司
3、工程进展情况:关于材料:本次工程地处丘陵地区,交通运输不便,原材料仅能用小型农用车运输
二次转运上渠道全部靠人工运料,无施工便道,施工便道全靠人工开凿,阴雨天道路泥泞严重影响工效,个别地段甚至利用马驼
关于渠道开挖:本次工程区地质条件较复杂,高边坡、塌方地段较多,隧洞内垮塌,淤积严重
许多地段渠道系上世纪六、七十年代修建,原设计断面小,甚至垮淤为耕地,为重新开挖
岩石坚硬,主要为侏罗纪紫色页岩Ⅷ级,白垩纪砾岩Ⅴ级
开挖全部采纳人工、钢钎、大锤等作业
关于工期:本次工程克服了山区阴雨天气多,道路泥泞的施工条件
12 地震带来的民工组织困难等情况成功克服
按时、按质竣工
新 增 项 目 : 本 次 工 程 对 金 阳 左 干 渠 3+700 、 支 沟0+320、0+350、0+500、0+730 处四座危桥进行拆除,重新设计施工
金阳水库左干渠 0+650、0+740、1+100 处渠道外边坡垮塌,影响渠道输水安全
从新施工保坎三处
对毛家沟水库右干渠 6+290 处导虹管进行管接头翻修,防渗处理,镇墩加固处理
工程完工后,所有渠道均进行输水 24h 试验,均一次性验收合格
(二)实际完成工程量:本次工程按工期如期完工,共完成金阳水库左干渠工程 5987 米;英雄堰渠道 5335 米;毛家沟水库右干渠 4118
3 米;金阳水库左干支沟 1611

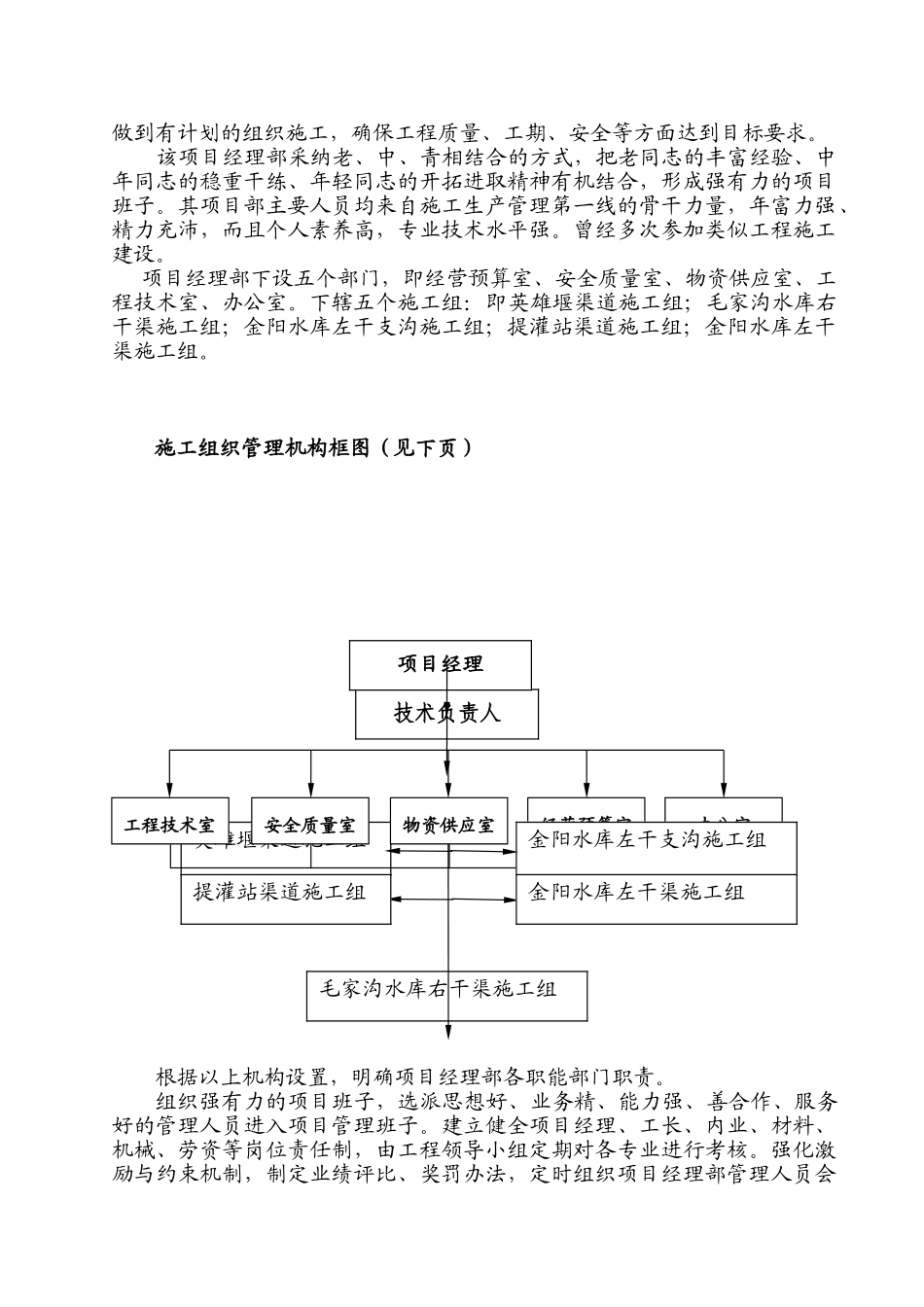

5 米;整治提灌站四处 6708
