渠道混凝土施工措施计划

渠道混凝土施工措施计划_第1页
1/18
渠道混凝土施工措施计划_第2页
2/18
渠道混凝土施工措施计划_第3页
3/18

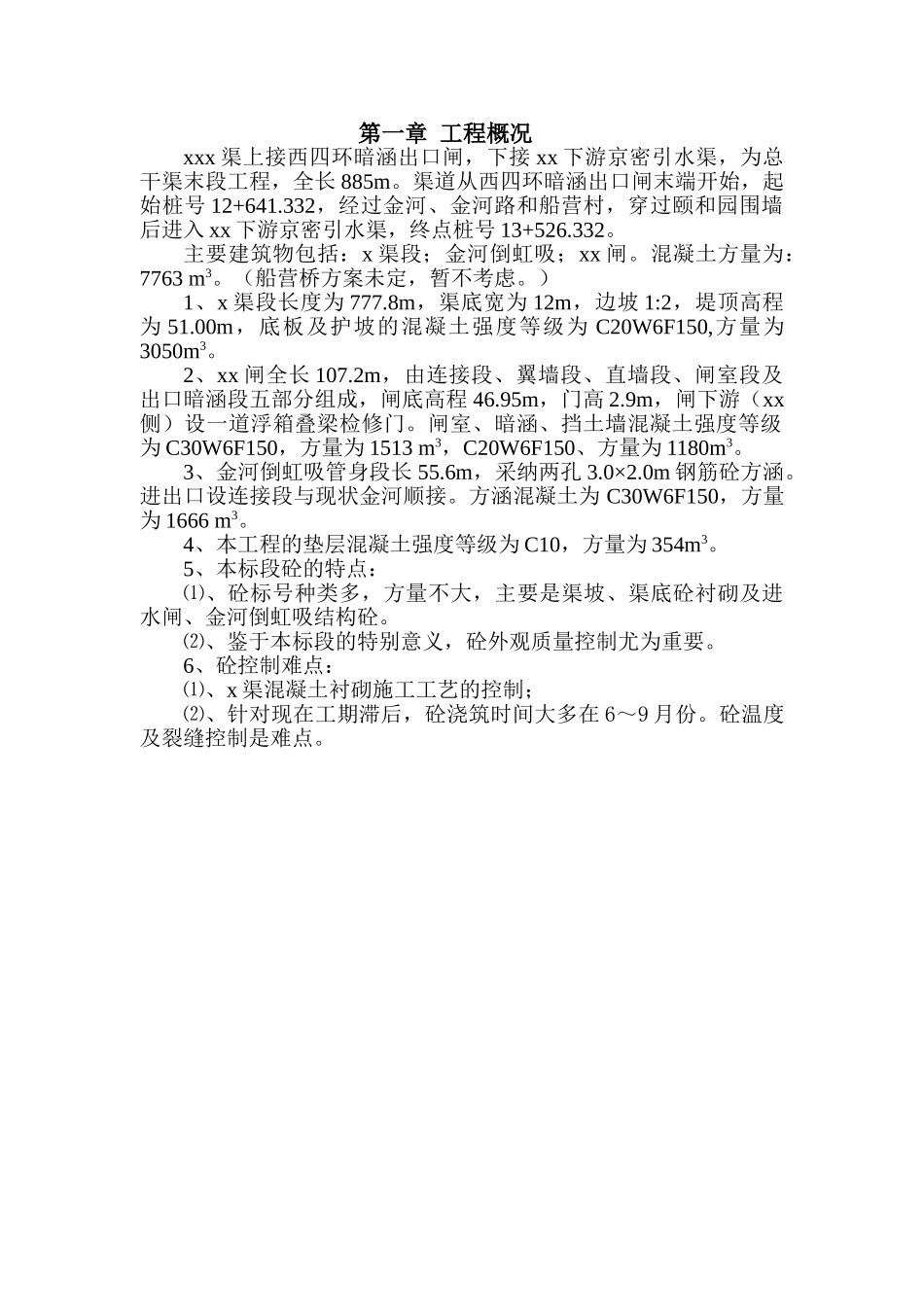

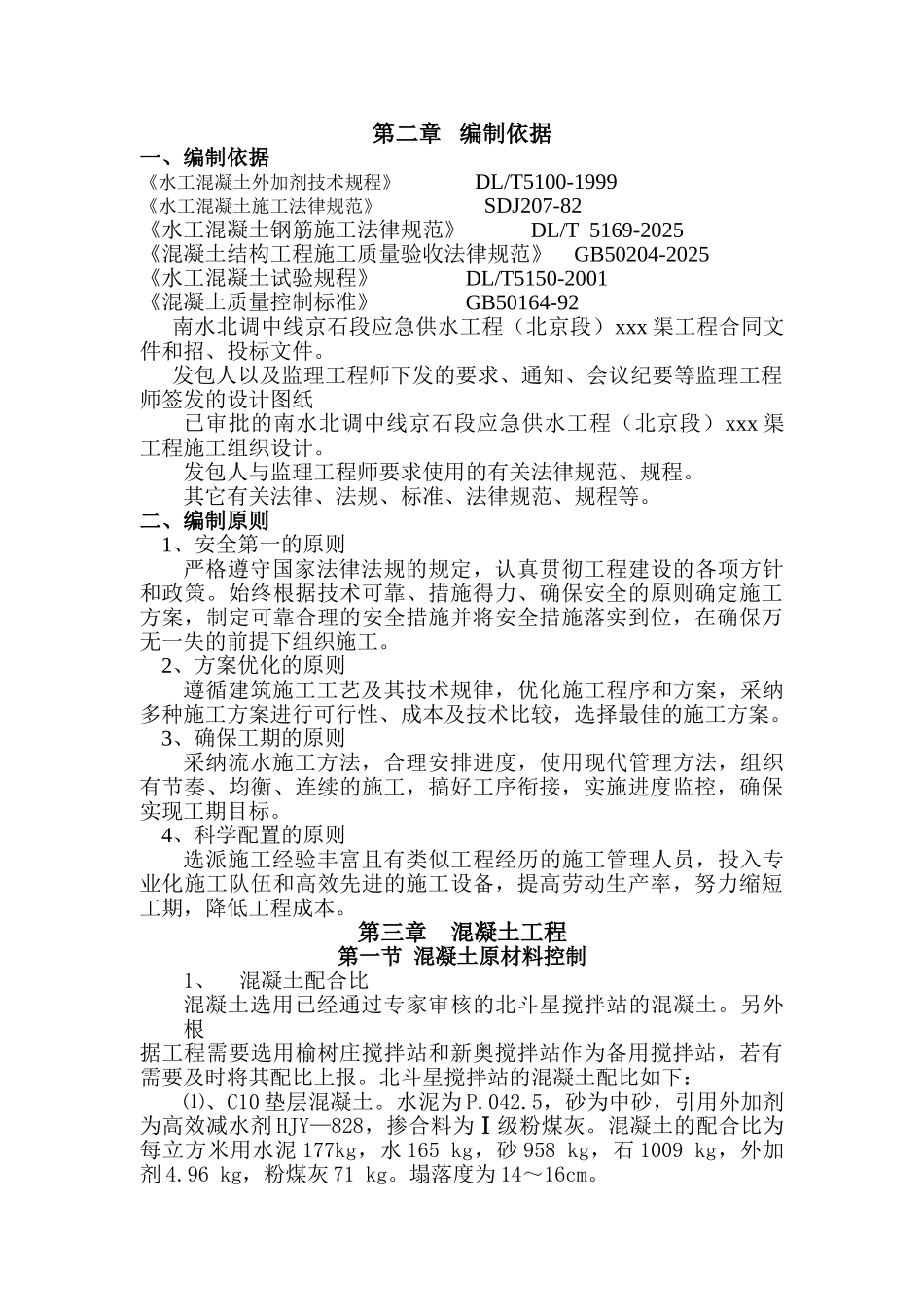

第一章 工程概况xxx 渠上接西四环暗涵出口闸,下接 xx 下游京密引水渠,为总干渠末段工程,全长 885m。渠道从西四环暗涵出口闸末端开始,起始桩号 12+641.332,经过金河、金河路和船营村,穿过颐和园围墙后进入 xx 下游京密引水渠,终点桩号 13+526.332。主要建筑物包括:x 渠段;金河倒虹吸;xx 闸。混凝土方量为:7763 m3。(船营桥方案未定,暂不考虑。)1、x 渠段长度为 777.8m,渠底宽为 12m,边坡 1:2,堤顶高程为 51.00m,底板及护坡的混凝土强度等级为 C20W6F150,方量为3050m3。2、xx 闸全长 107.2m,由连接段、翼墙段、直墙段、闸室段及出口暗涵段五部分组成,闸底高程 46.95m,门高 2.9m,闸下游(xx侧)设一道浮箱叠梁检修门。闸室、暗涵、挡土墙混凝土强度等级为 C30W6F150,方量为 1513 m3,C20W6F150、方量为 1180m3。3、金河倒虹吸管身段长 55.6m,采纳两孔 3.0×2.0m 钢筋砼方涵。进出口设连接段与现状金河顺接。方涵混凝土为 C30W6F150,方量为 1666 m3。4、本工程的垫层混凝土强度等级为 C10,方量为 354m3。5、本标段砼的特点:⑴、砼标号种类多,方量不大,主要是渠坡、渠底砼衬砌及进水闸、金河倒虹吸结构砼。 ⑵、鉴于本标段的特别意义,砼外观质量控制尤为重要。6、砼控制难点:⑴、x 渠混凝土衬砌施工工艺的控制;⑵、针对现在工期滞后,砼浇筑时间大多在 6~9 月份。砼温度及裂缝控制是难点。 第二章 编制依据一、编制依据《水工混凝土外加剂技术规程》 DL/T5100-1999《水工混凝土施工法律规范》 SDJ207-82《水工混凝土钢筋施工法律规范》 DL/T 5169-2025《混凝土结构工程施工质量验收法律规范》 GB50204-2025《水工混凝土试验规程》 DL/T5150-2001《混凝土质量控制标准》 GB50164-92南水北调中线京石段应急供水工程(北京段)xxx 渠工程合同文件和招、投标文件。发包人以及监理工程师下发的要求、通知、会议纪要等监理工程师签发的设计图纸已审批的南水北调中线京石段应急供水工程(北京段)xxx 渠工程施工组织设计。发包人与监理工程师要求使用的有关法律规范、规程。其它有关法律、法规、标准、法律规范、规程等。二、编制原则1、安全第一的原则严格遵守国家法律法规的规定,认真贯彻工程建设的各项方针和政策。始终根据技术可靠、措施得力、确保安全的原则确定施工方案,制定可靠合理的安全措施并将安全措施落实到位,在确保万无一失的前提下组织施工。2、方案优化...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

渠道混凝土施工措施计划

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
