灌 注 桩 施 工一. 施工准备阶段1
施工准备 1
1 人员配置必须足桩基施工需要,配置足够的施工管理人员、工程技术人员和劳动力,建立完善的组织机构和健全的管理制度
2 足够材料准备,且进场材料都严格按要求进行检验和试验工作,不合格材料不准进入施工现场
3 机械设备为保证施工能顺利进行,配备足够的机械设备,能满足工程的全面开展
4 技术准备由项目部施工技术部门根据设计和法律规范要求编制技术交底书,书面及现场交给施工队,施工队落实到各班组,班组落实到个人
5 场地准备在现场范围进行清理掘除、碾压
设立混凝土集中拌和站,对于砂石料场及钢筋加工场地用砼进行硬化
水泥存放在散装水泥罐装储存,袋装水泥按规定堆放
钢筋存放采纳上盖下垫,上用彩条布覆盖
搭建钢筋加工棚,钢筋制作、焊接、成型均在棚中操作
根据现场地形条件就近设置泥浆池和沉淀池
6 灌注桩施工应具备工程地质资料和水文地质资料,水、水泥、砂、石、钢筋等原材料及制品的质量检验报告
7 灌注桩施工时,应按有关规定制定安全生产、保护环境等措施
8 灌注桩施工应有完善的施工记录
平整场地 施工放样2
1 平场定位
钻孔施工前应对施工场地加以整平,然后按设计文件进行放样,准确确定每个桩位的位置,并用木桩定位
2 旋挖钻机进场就位
桩位放样结束后,旋挖钻机即可进场,并根据施工计划和施工顺序,钻机对准施工桩位就位

施工平台与护筒3
1 施工平台3
1 场地为浅水时,宜采纳筑岛法施工
筑岛的技术要求应符合公路桥涵施工技术法律规范(JTJ041-2000)第 7 章的有关规定
筑岛面积应按钻孔方法、机具大小等要求决定;高度应高于最高施工水位 0
2 场地为深水时,可采纳钢管桩施工平台、双壁钢围堰平台等固定式平台,也可采纳浮式施工平台

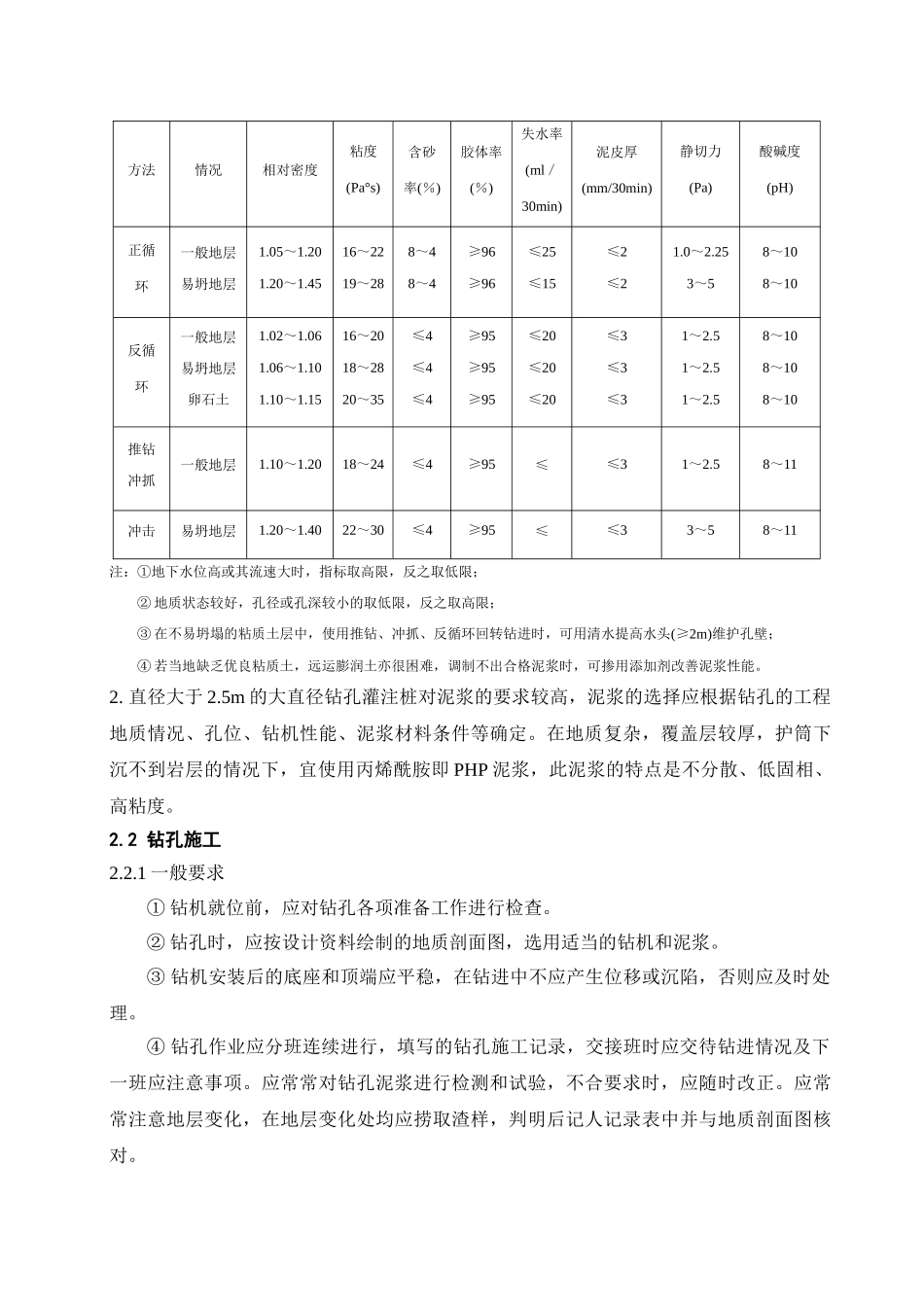

平台须牢靠稳定,能承受工作时
