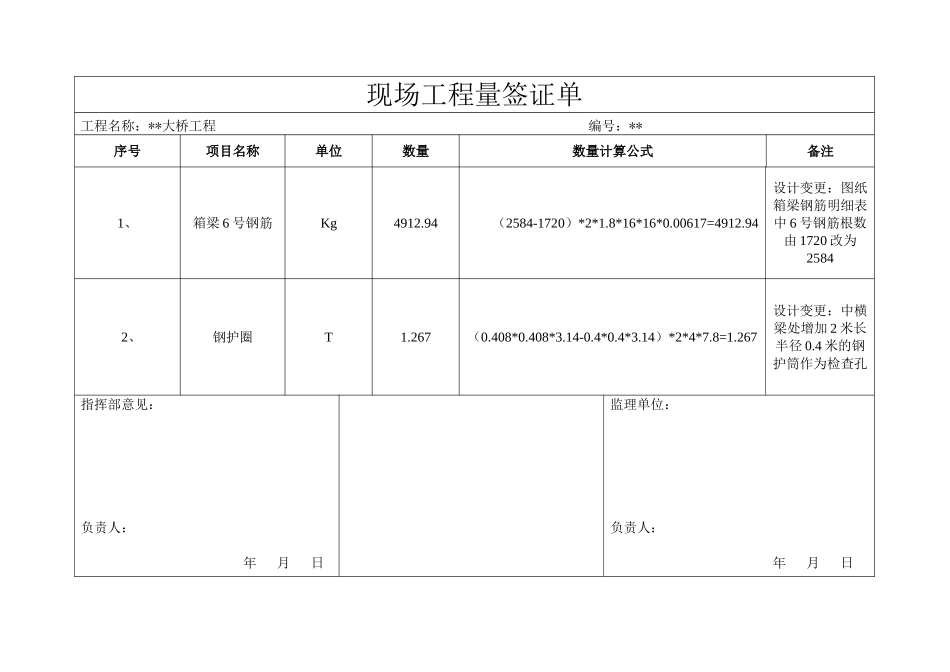

现场工程量签证单工程名称:**大桥工程 编号:**序号项目名称单位数量数量计算公式备注1、箱梁 6 号钢筋Kg4912.94(2584-1720)*2*1.8*16*16*0.00617=4912.94设计变更:图纸箱梁钢筋明细表中 6 号钢筋根数由 1720 改为25842、钢护圈T1.267(0.408*0.408*3.14-0.4*0.4*3.14)*2*4*7.8=1.267设计变更:中横梁处增加 2 米长半径 0.4 米的钢护筒作为检查孔指挥部意见: 负责人: 年 月 日监理单位:负责人:年 月 日施工单位负责人: 编制人: 年 月 日现场工程量签证单工程名称:**大桥工程 编号:DH-2025-002序号项目名称单位数量数量计算公式备注1、钢绞线T0.0799.918*4*2/1000=0.079344设计变更:将N7 束靠近腹板的一根长度两侧各延长 1 米2、指挥部意见: 负责人: 年 月 日审计单位意见:负责人: 年 月 日监理单位:负责人:年 月 日施工单位负责人: 编制人: 年 月 日现场工程量签证单工程名称:**大桥工程 编号:DH-2025-003序号项目名称单位数量数量计算公式备注1、P0 桥台台背回填M31523.5(10+4.45)*(43.26-36.5)/2*29.35+5*9*2=1523.5回填材料为级配碎石后附剖面图2P5 桥台台背回填M32563.01(6+4.2)*(39.225-36.5)/2*36+(17.2+11.2)*(43.26-39.225)/2*36=2563.01回填材料为级配碎石后附剖面图指挥部意见: 负责人: 年 月 日审计单位意见:负责人: 年 月 日监理单位:负责人:年 月 日施工单位负责人: 编制人: 年 月 日现场工程量签证单工程名称:**大桥工程 编号:DH-2025-004序号项目名称单位数量数量计算公式备注1、DN400 降水井米32418*18=324共计 18 眼井,平均井深 18 米指挥部意见: 负责人: 年 月 日审计单位意见:负责人: 年 月 日监理单位:负责人:年 月 日施工单位负责人: 编制人: 年 月 日现场工程量签证单工程名称:**大桥工程 编号:DH-2025-005序号项目名称单位数量数量计算公式备注1、降水台班312(3+3+5+7+7+7+8+8+9+10+11)*(24/6)=312时间 2025.9.20-2025.9.30水泵功率为2.2KW2、降水台班1202*15*(24/6)=120时间 2025.9.15-2025.9.30水泵功率为7.5KW指挥部意见: 负责人: 审计单位意见:负责人: 监理单位:负责人: 年 月 日 年 月 日年 月 日施工单位负责人: 编制人: 年 月 日现场工程量签证单工程名称:**大桥工程 编号:DH-2025-006序号项目名称单位数量数量计算公式备注1、降水台班1332(11+12+12+13+...
