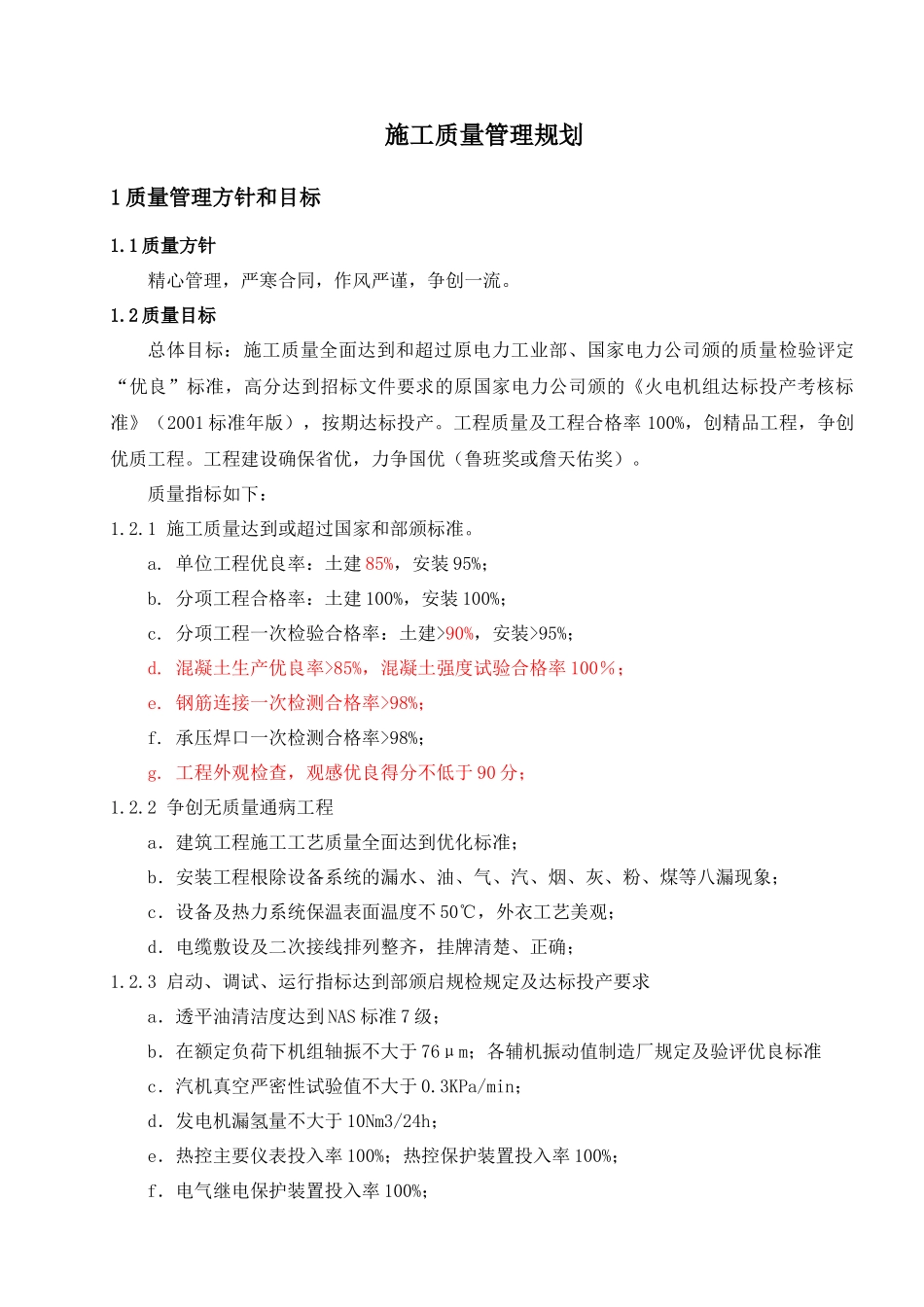

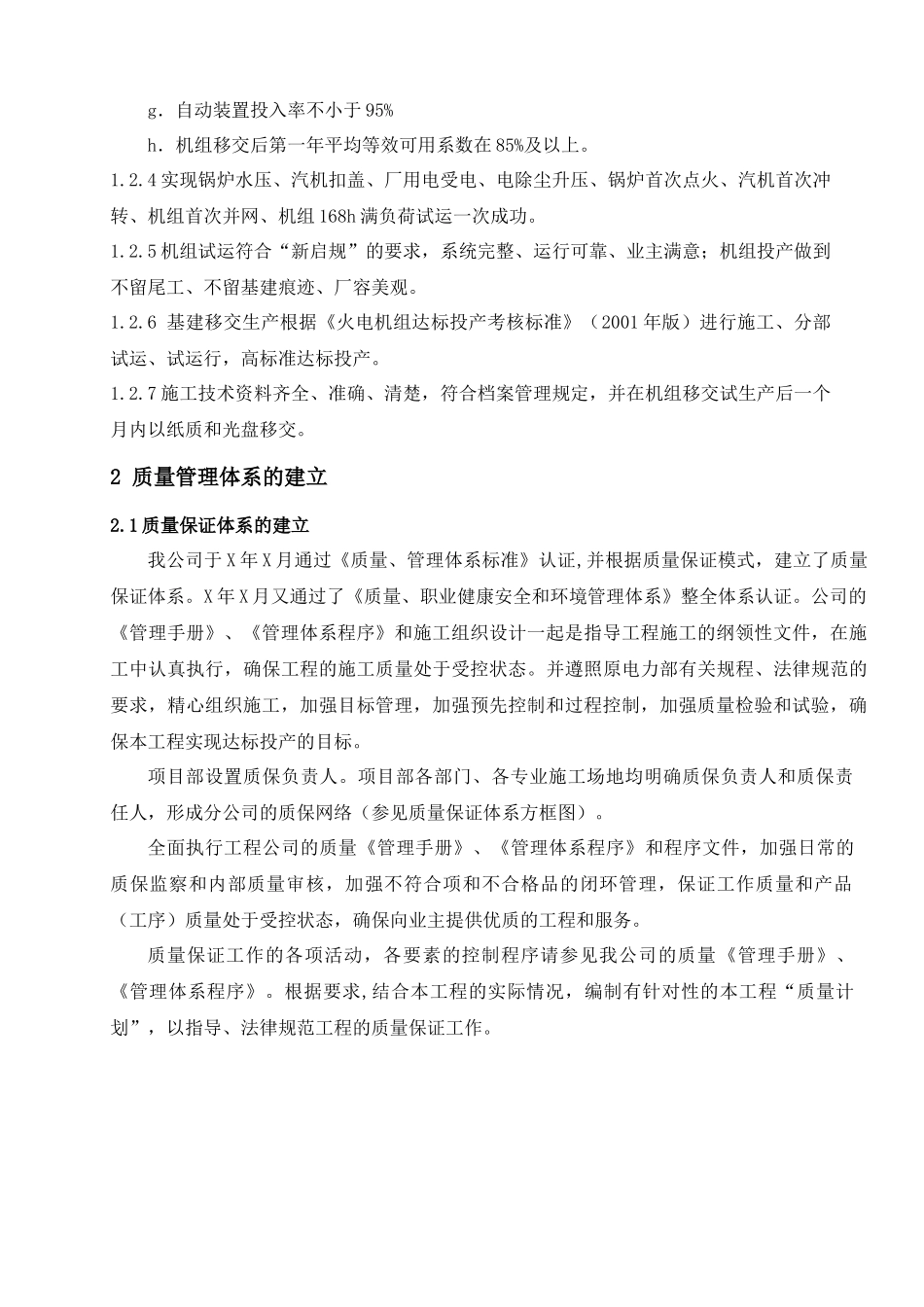

施工质量管理规划1 质量管理方针和目标1.1 质量方针精心管理,严寒合同,作风严谨,争创一流。1.2 质量目标总体目标:施工质量全面达到和超过原电力工业部、国家电力公司颁的质量检验评定“优良”标准,高分达到招标文件要求的原国家电力公司颁的《火电机组达标投产考核标准》(2001 标准年版),按期达标投产。工程质量及工程合格率 100%,创精品工程,争创优质工程。工程建设确保省优,力争国优(鲁班奖或詹天佑奖)。质量指标如下:1.2.1 施工质量达到或超过国家和部颁标准。a. 单位工程优良率:土建 85%,安装 95%;b. 分项工程合格率:土建 100%,安装 100%;c. 分项工程一次检验合格率:土建>90%,安装>95%;d. 混凝土生产优良率>85%,混凝土强度试验合格率 100%;e. 钢筋连接一次检测合格率>98%;f. 承压焊口一次检测合格率>98%;g. 工程外观检查,观感优良得分不低于 90 分;1.2.2 争创无质量通病工程a.建筑工程施工工艺质量全面达到优化标准;b.安装工程根除设备系统的漏水、油、气、汽、烟、灰、粉、煤等八漏现象;c.设备及热力系统保温表面温度不 50℃,外衣工艺美观;d.电缆敷设及二次接线排列整齐,挂牌清楚、正确;1.2.3 启动、调试、运行指标达到部颁启规检规定及达标投产要求a.透平油清洁度达到 NAS 标准 7 级;b.在额定负荷下机组轴振不大于 76μm;各辅机振动值制造厂规定及验评优良标准 c.汽机真空严密性试验值不大于 0.3KPa/min;d.发电机漏氢量不大于 10Nm3/24h;e.热控主要仪表投入率 100%;热控保护装置投入率 100%;f.电气继电保护装置投入率 100%;g.自动装置投入率不小于 95%h.机组移交后第一年平均等效可用系数在 85%及以上。1.2.4 实现锅炉水压、汽机扣盖、厂用电受电、电除尘升压、锅炉首次点火、汽机首次冲转、机组首次并网、机组 168h 满负荷试运一次成功。 1.2.5 机组试运符合“新启规”的要求,系统完整、运行可靠、业主满意;机组投产做到不留尾工、不留基建痕迹、厂容美观。1.2.6 基建移交生产根据《火电机组达标投产考核标准》(2001 年版)进行施工、分部试运、试运行,高标准达标投产。1.2.7 施工技术资料齐全、准确、清楚,符合档案管理规定,并在机组移交试生产后一个月内以纸质和光盘移交。2 质量管理体系的建立2.1 质量保证体系的建立我公司于 X 年 X 月通过《质量、管理体系标准》认证,并根据质量保证模式,建立了质量保证体系。X 年...
