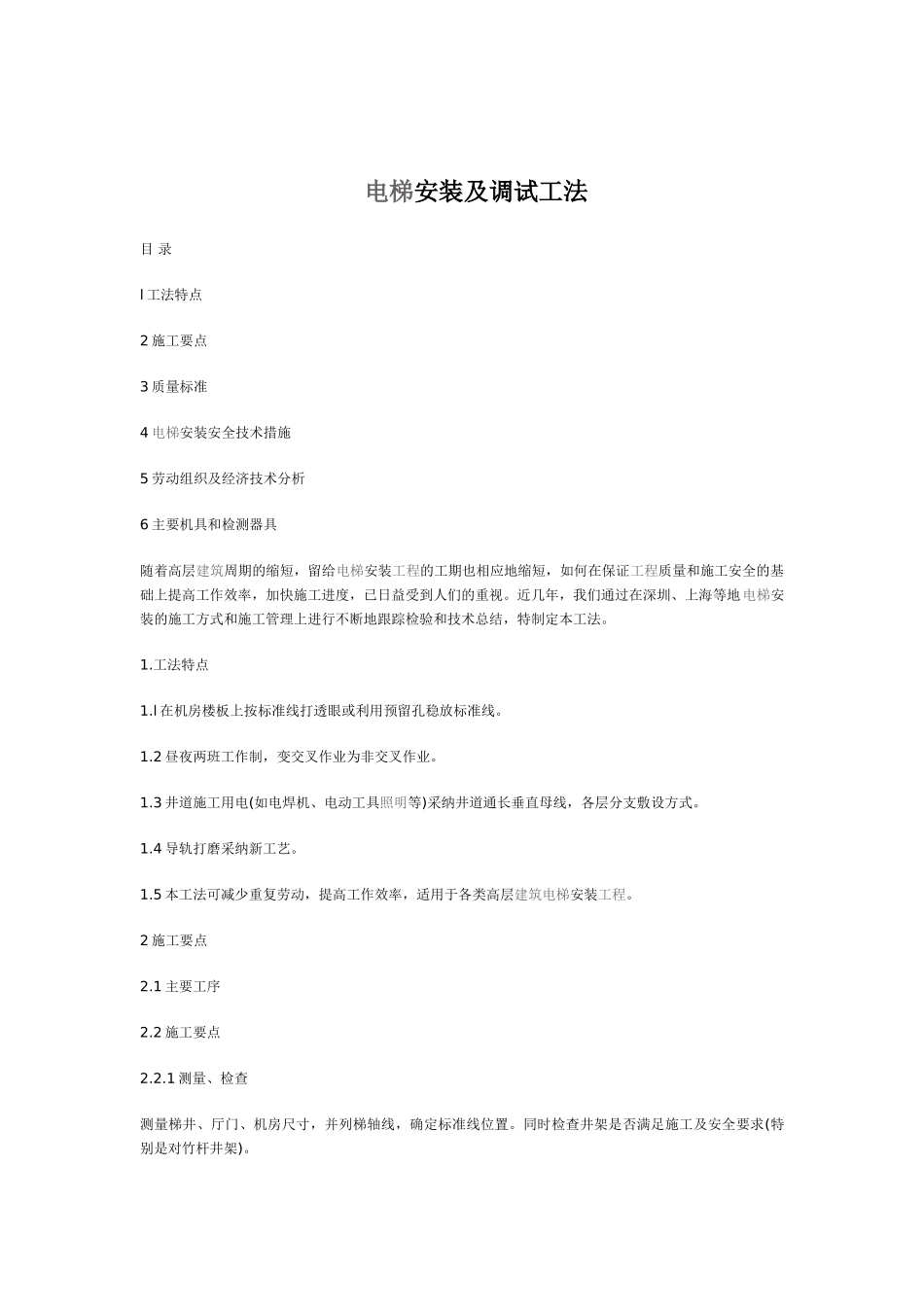

电梯安装及调试工法目 录l 工法特点2 施工要点3 质量标准4 电梯安装安全技术措施5 劳动组织及经济技术分析6 主要机具和检测器具随着高层建筑周期的缩短,留给电梯安装工程的工期也相应地缩短,如何在保证工程质量和施工安全的基础上提高工作效率,加快施工进度,已日益受到人们的重视
近几年,我们通过在深圳、上海等地电梯安装的施工方式和施工管理上进行不断地跟踪检验和技术总结,特制定本工法
l 在机房楼板上按标准线打透眼或利用预留孔稳放标准线
2 昼夜两班工作制,变交叉作业为非交叉作业
3 井道施工用电(如电焊机、电动工具照明等)采纳井道通长垂直母线,各层分支敷设方式
4 导轨打磨采纳新工艺
5 本工法可减少重复劳动,提高工作效率,适用于各类高层建筑电梯安装工程
2 施工要点2

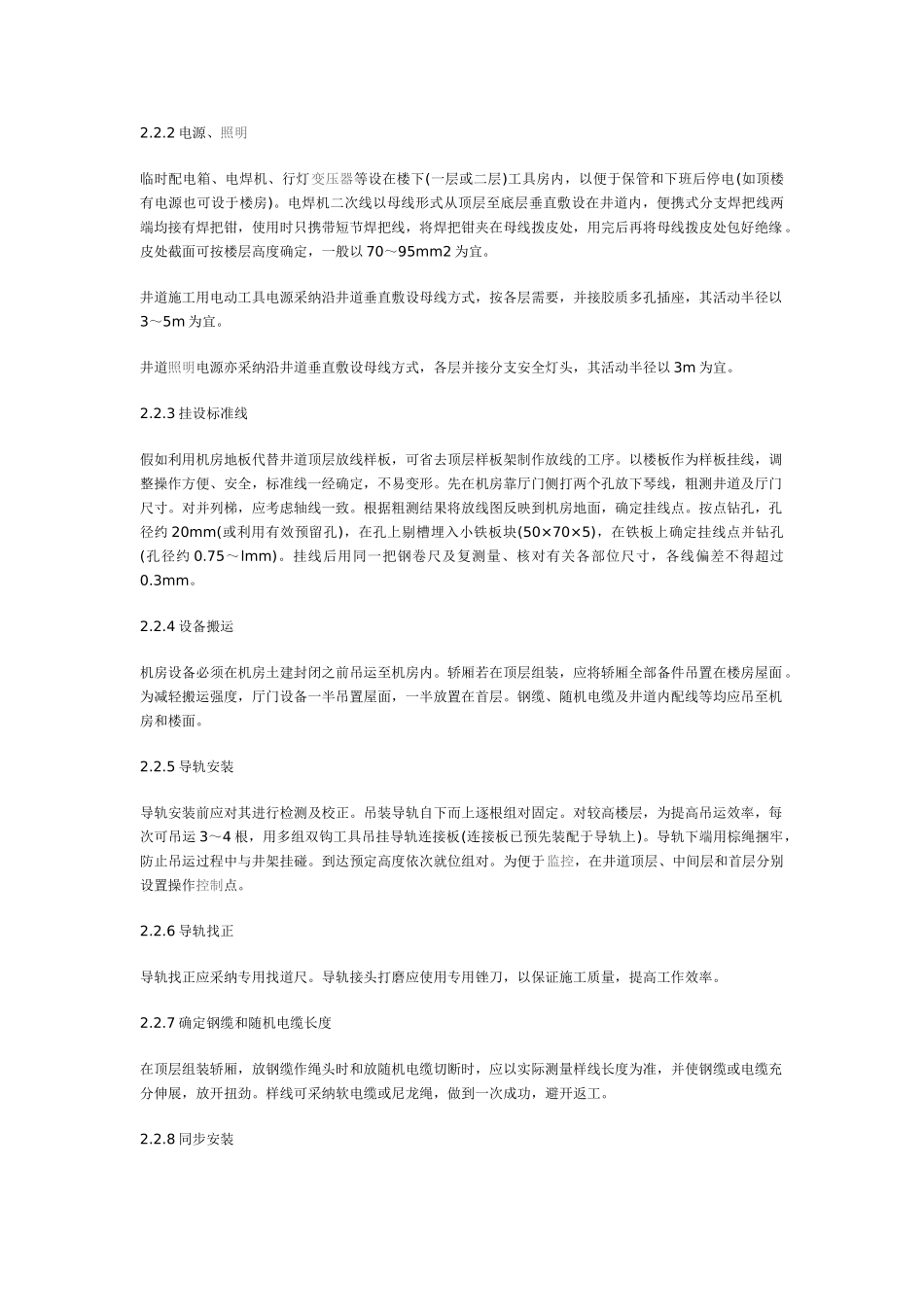

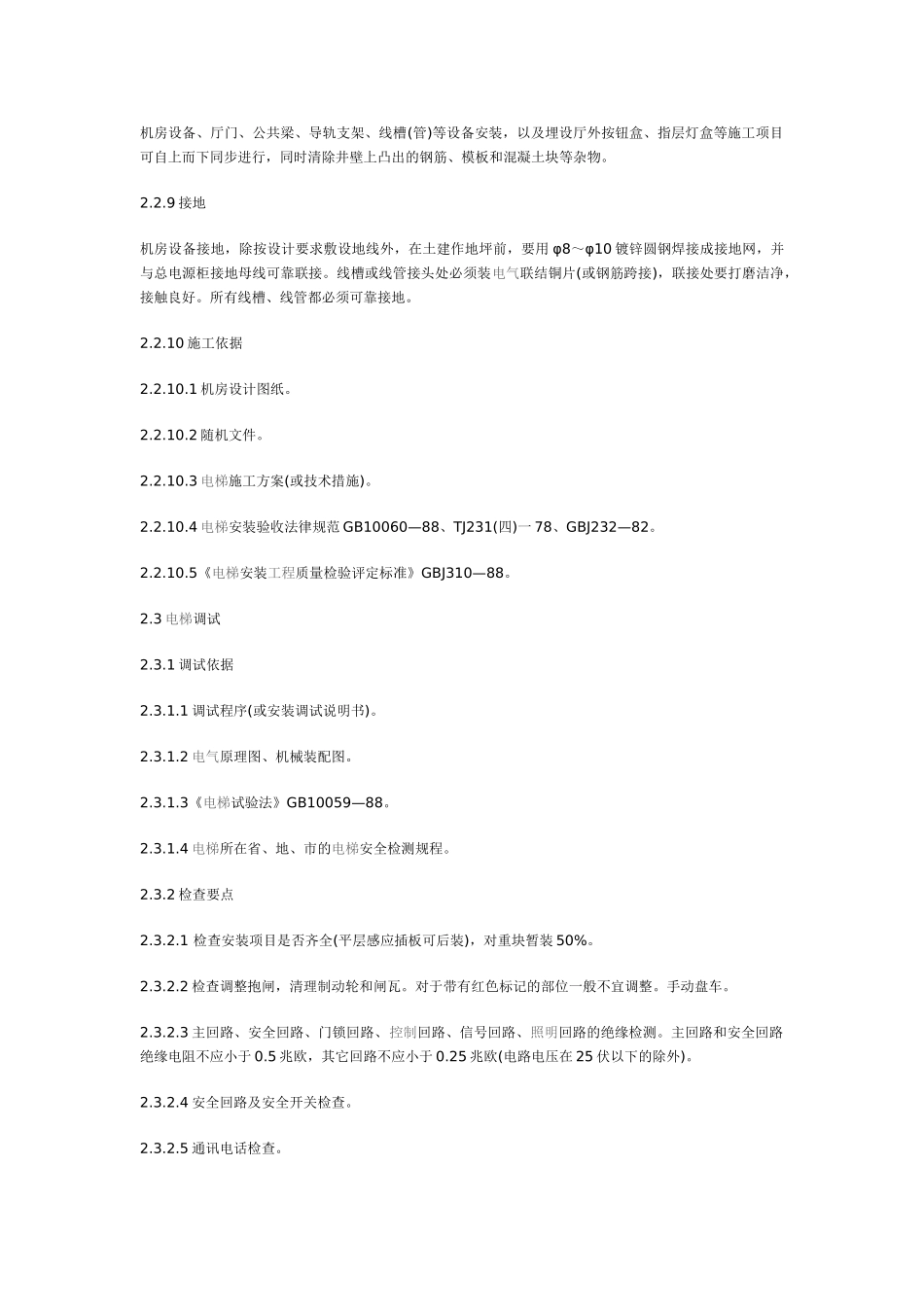

1 主要工序2
2 施工要点2
1 测量、检查测量梯井、厅门、机房尺寸,并列梯轴线,确定标准线位置
同时检查井架是否满足施工及安全要求(特别是对竹杆井架)
2 电源、照明临时配电箱、电焊机、行灯变压器等设在楼下(一层或二层)工具房内,以便于保管和下班后停电(如顶楼有电源也可设于楼房)
电焊机二次线以母线形式从顶层至底层垂直敷设在井道内,便携式分支焊把线两端均接有焊把钳,使用时只携带短节焊把线,将焊把钳夹在母线拨皮处,用完后再将母线拨皮处包好绝缘
皮处截面可按楼层高度确定,一般以 70~95mm2 为宜
井道施工用电动工具电源采纳沿井道垂直敷设母线方式,按各层需要,并接胶质多孔插座,其活动半径以3~5m 为宜
井道照明电源亦采纳沿井道垂直敷设母线方式,各层并接分支安全灯头,其活动半径以 3m 为宜
3 挂设标准线假如利用机房地板代替井道顶层放线样板,可省去顶层样板架制作放线的工序
以楼板作为样板挂线,调整操作方便、安全,标准线一经确定,不易变形
先在机房靠厅门
