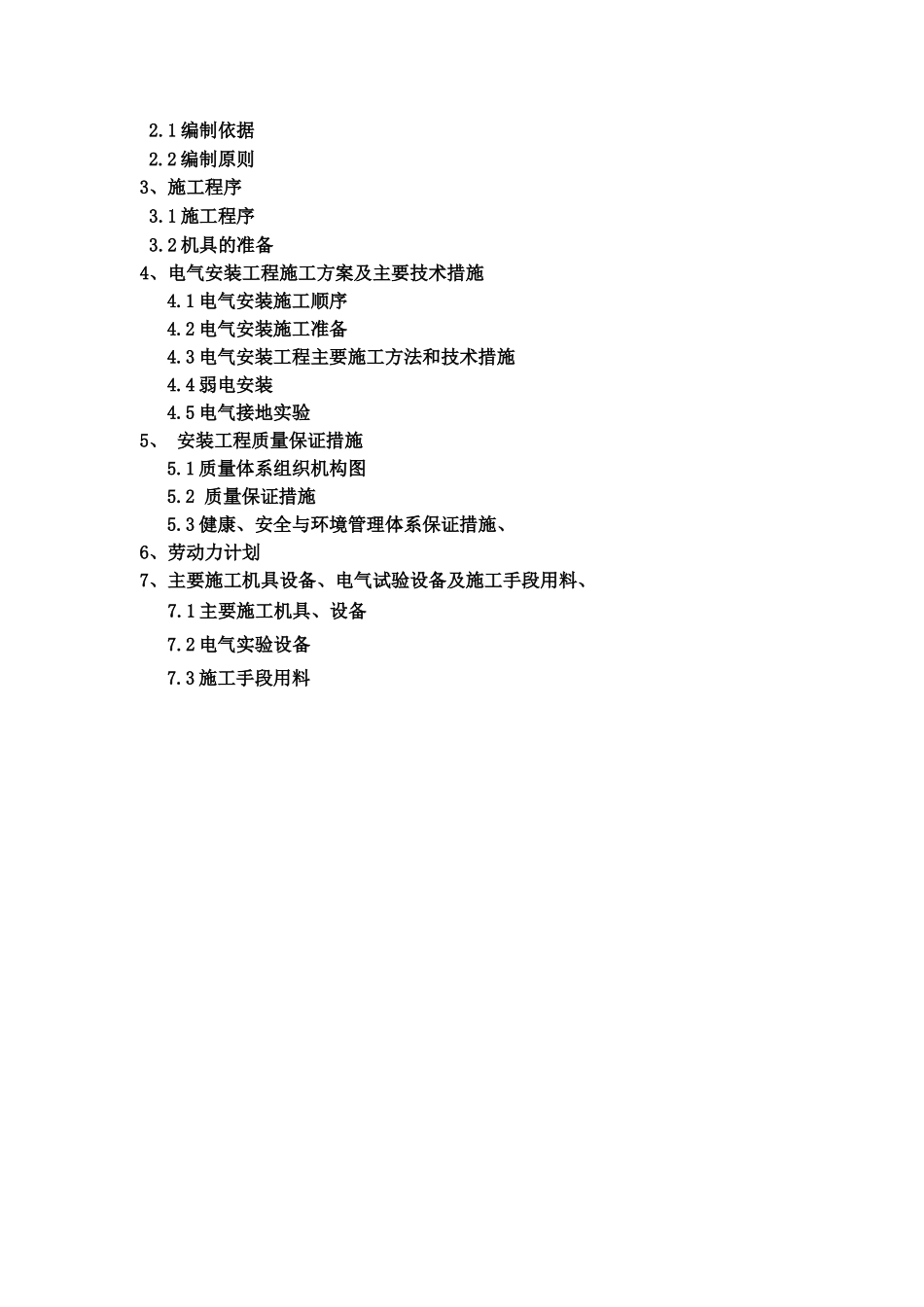

某电气安装项目施工方案施工单位:**建设工程有限公司编制日期:二〇一〇年三月二十二日目 录1、工程概况 1
1 工程简介1
2 工程特点1
3 主要实物工作量2、编制依据及原则 2
1 编制依据 2
2 编制原则3、施工程序 3
1 施工程序 3
2 机具的准备4、电气安装工程施工方案及主要技术措施4
1 电气安装施工顺序4
2 电气安装施工准备4
3 电气安装工程主要施工方法和技术措施4
4 弱电安装4
5 电气接地实验5、 安装工程质量保证措施5
1 质量体系组织机构图5
2 质量保证措施5
3 健康、安全与环境管理体系保证措施、6、劳动力计划7、主要施工机具设备、电气试验设备及施工手段用料、 7
1 主要施工机具、设备 7
2 电气实验设备 7

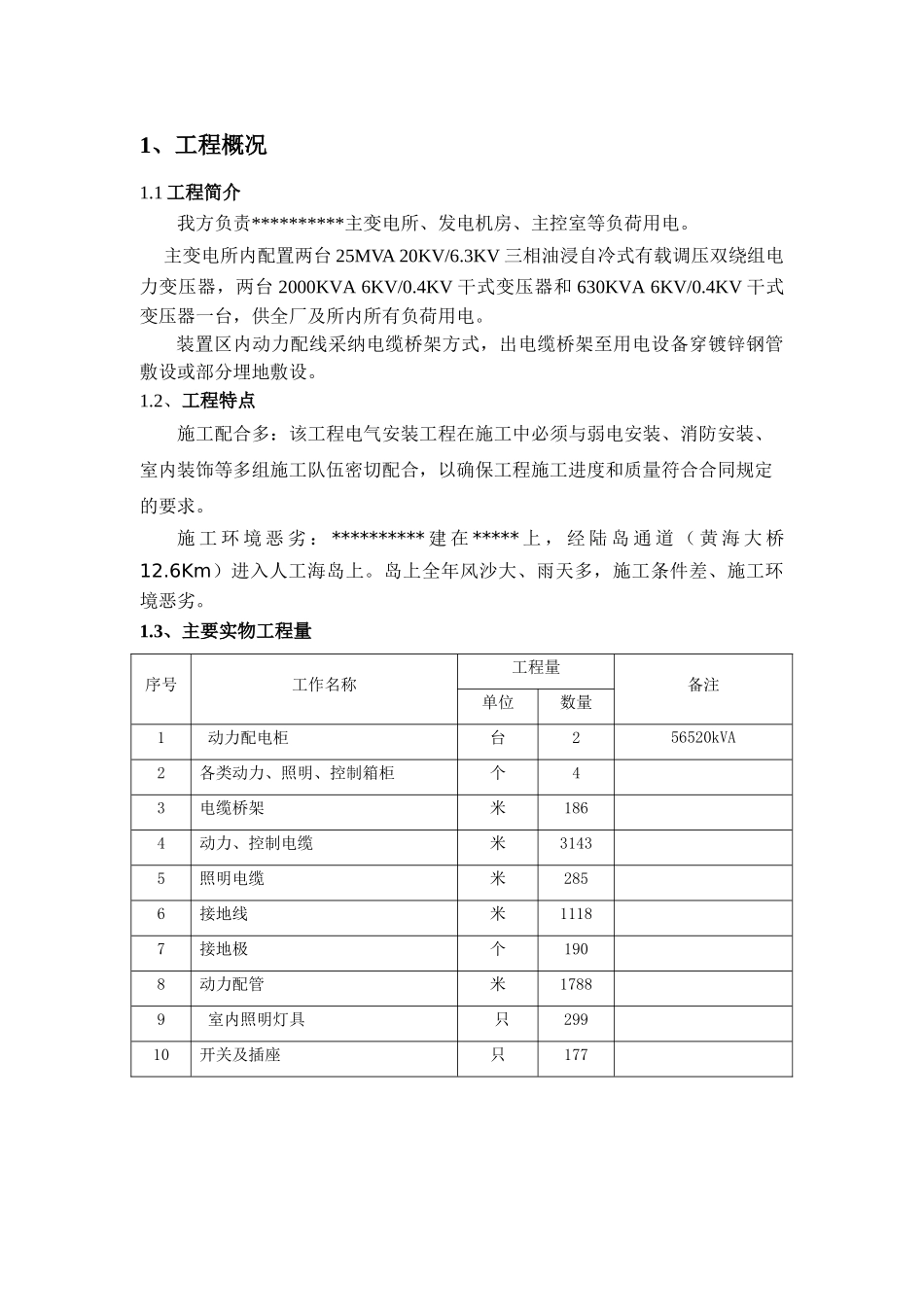

3 施工手段用料1、工程概况1
1 工程简介我方负责**********主变电所、发电机房、主控室等负荷用电
主变电所内配置两台 25MVA 20KV/6
3KV 三相油浸自冷式有载调压双绕组电力变压器,两台 2000KVA 6KV/0
4KV 干式变压器和 630KVA 6KV/0
4KV 干式变压器一台,供全厂及所内所有负荷用电
装置区内动力配线采纳电缆桥架方式,出电缆桥架至用电设备穿镀锌钢管敷设或部分埋地敷设
2、工程特点施工配合多:该工程电气安装工程在施工中必须与弱电安装、消防安装、室内装饰等多组施工队伍密切配合,以确保工程施工进度和质量符合合同规定的要求
施 工 环 境 恶 劣 : ********** 建 在 ***** 上 , 经 陆 岛 通 道 ( 黄 海 大 桥12
6Km)进入人工海岛上
岛上全年风沙大、雨天多,施工条件差、施工环境恶劣
3、主要实物工程量序号工作名称工程量备注单位数量1 动力配电柜台256520kVA2各类动力、照明、控制箱柜个43电缆桥架米1864动力、控制电缆米31435照明
