电视大楼工程临时用电方案

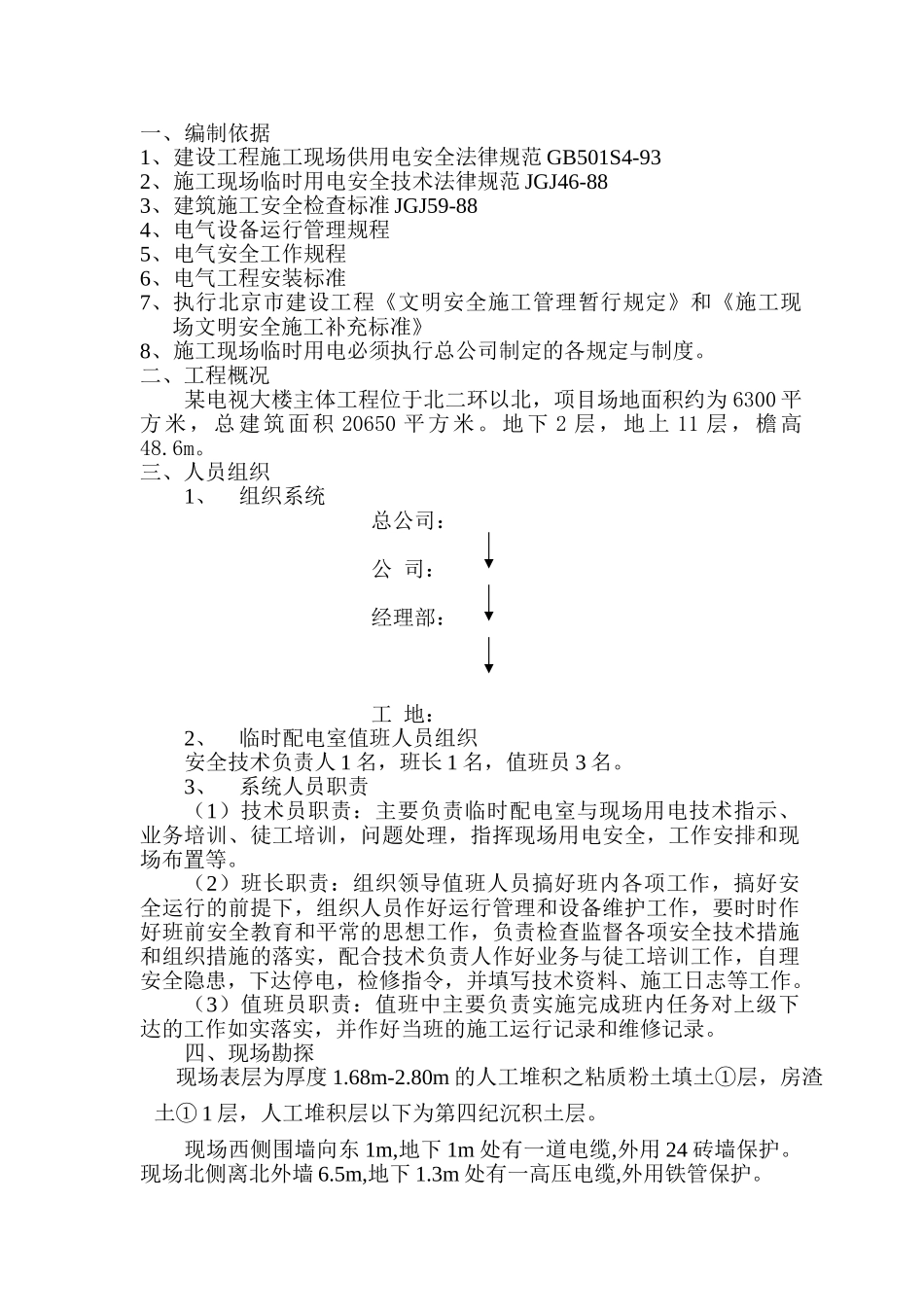

电视大楼工程临时用电方案_第1页
1/8

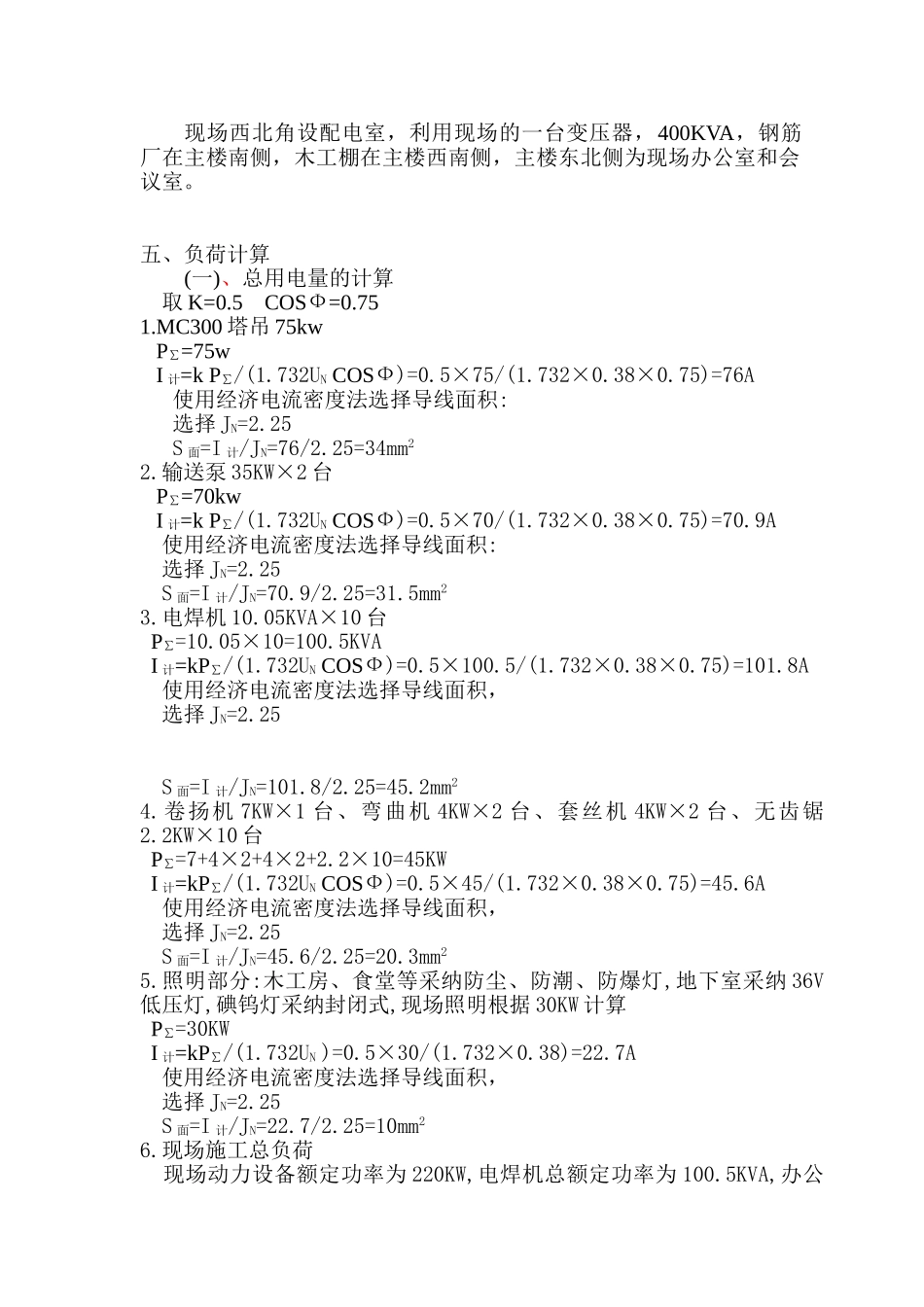

电视大楼工程临时用电方案_第2页
2/8

电视大楼工程临时用电方案_第3页
3/8
一、编制依据1、建设工程施工现场供用电安全法律规范 GB501S4-932、施工现场临时用电安全技术法律规范 JGJ46-883、建筑施工安全检查标准 JGJ59-884、电气设备运行管理规程5、电气安全工作规程6、电气工程安装标准7、执行北京市建设工程《文明安全施工管理暂行规定》和《施工现场文明安全施工补充标准》8、施工现场临时用电必须执行总公司制定的各规定与制度。二、工程概况某电视大楼主体工程位于北二环以北,项目场地面积约为 6300 平方米,总建筑面积 20650 平方米。地下 2 层,地上 11 层,檐高48.6m。三、人员组织1、组织系统总公司:公 司: 经理部: 工 地: 2、临时配电室值班人员组织安全技术负责人 1 名,班长 1 名,值班员 3 名。3、系统人员职责(1)技术员职责:主要负责临时配电室与现场用电技术指示、业务培训、徒工培训,问题处理,指挥现场用电安全,工作安排和现场布置等。(2)班长职责:组织领导值班人员搞好班内各项工作,搞好安全运行的前提下,组织人员作好运行管理和设备维护工作,要时时作好班前安全教育和平常的思想工作,负责检查监督各项安全技术措施和组织措施的落实,配合技术负责人作好业务与徒工培训工作,自理安全隐患,下达停电,检修指令,并填写技术资料、施工日志等工作。(3)值班员职责:值班中主要负责实施完成班内任务对上级下达的工作如实落实,并作好当班的施工运行记录和维修记录。四、现场勘探现场表层为厚度 1.68m-2.80m 的人工堆积之粘质粉土填土①层,房渣土① 1 层,人工堆积层以下为第四纪沉积土层。现场西侧围墙向东 1m,地下 1m 处有一道电缆,外用 24 砖墙保护。现场北侧离北外墙 6.5m,地下 1.3m 处有一高压电缆,外用铁管保护。现场西北角设配电室,利用现场的一台变压器,400KVA,钢筋厂在主楼南侧,木工棚在主楼西南侧,主楼东北侧为现场办公室和会议室。五、负荷计算(一)、总用电量的计算 取 K=0.5 COSФ=0.751.MC300 塔吊 75kw P∑=75w I 计=k P∑/(1.732UN COSФ)=0.5×75/(1.732×0.38×0.75)=76A 使用经济电流密度法选择导线面积: 选择 JN=2.25 S 面=I 计/JN=76/2.25=34mm22.输送泵 35KW×2 台 P∑=70kw I 计=k P∑/(1.732UN COSФ)=0.5×70/(1.732×0.38×0.75)=70.9A 使用经济电流密度法选择导线面积: 选择 JN=2.25 S 面=I 计/JN=70.9/2.25=31.5mm23.电焊机 10.05KVA×10 台 P∑=10.05×10=100.5KVA I 计=kP∑/(1...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电视大楼工程临时用电方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
