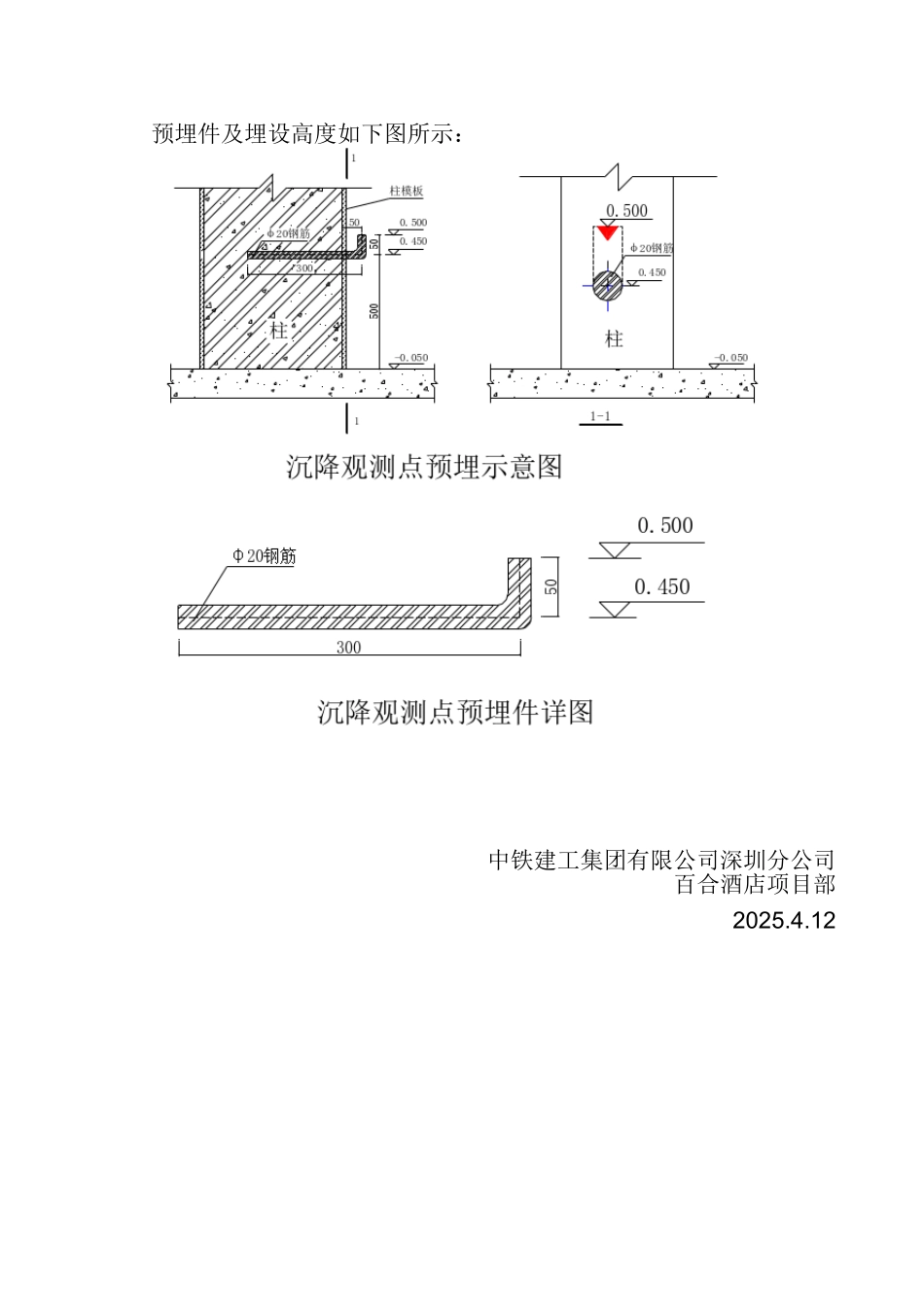

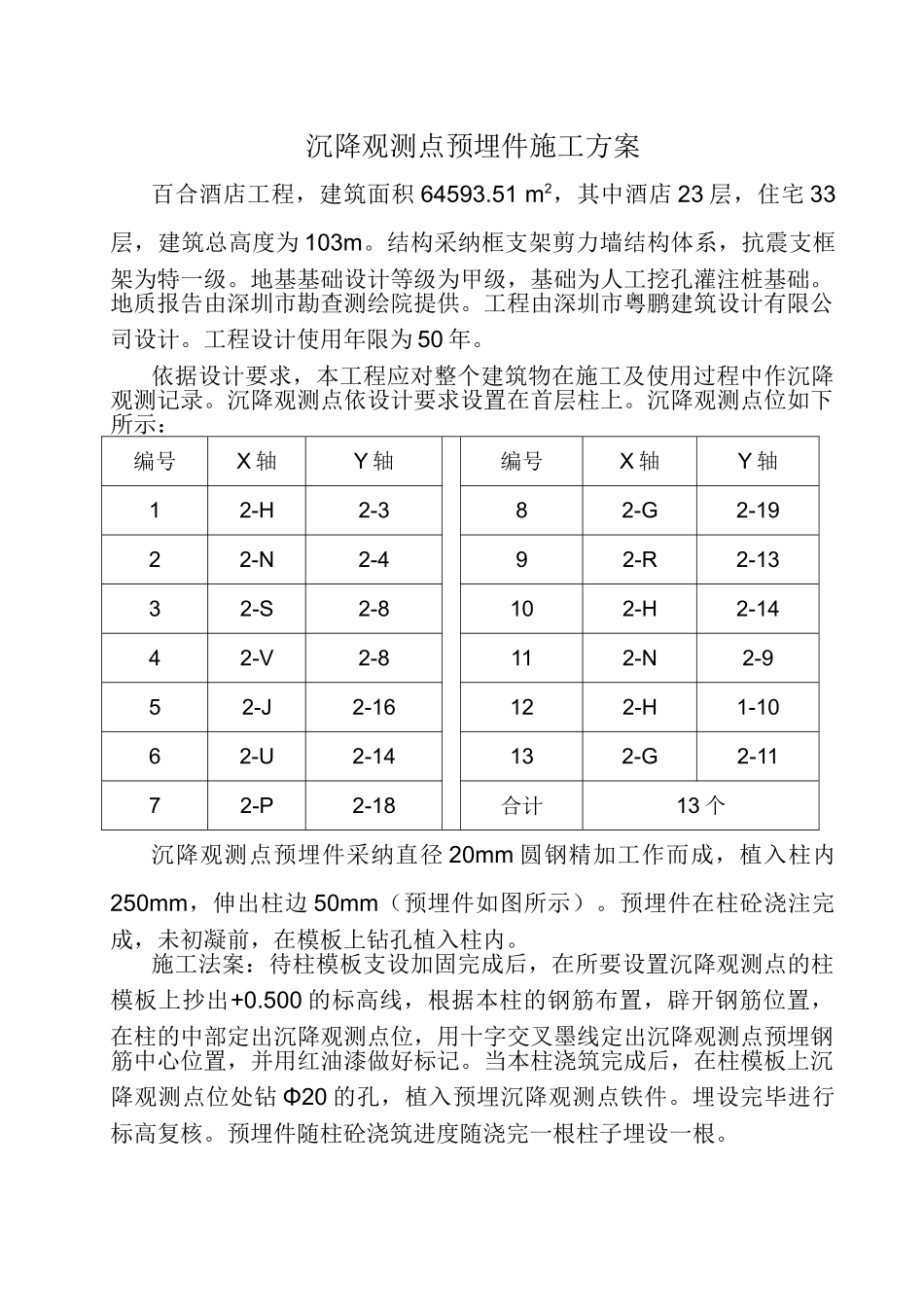

百 合 酒 店沉降观测点预埋件施工方案中铁建工集团有限公司深圳分公司2025.4.12沉降观测点预埋件施工方案百合酒店工程,建筑面积 64593.51 m2,其中酒店 23 层,住宅 33层,建筑总高度为 103m。结构采纳框支架剪力墙结构体系,抗震支框架为特一级。地基基础设计等级为甲级,基础为人工挖孔灌注桩基础。地质报告由深圳市勘查测绘院提供。工程由深圳市粤鹏建筑设计有限公司设计。工程设计使用年限为 50 年。依据设计要求,本工程应对整个建筑物在施工及使用过程中作沉降观测记录。沉降观测点依设计要求设置在首层柱上。沉降观测点位如下所示:编号X 轴Y 轴编号X 轴Y 轴12-H2-382-G2-1922-N2-492-R2-1332-S2-8102-H2-1442-V2-8112-N2-952-J2-16122-H1-1062-U2-14132-G2-1172-P2-18合计13 个沉降观测点预埋件采纳直径 20mm 圆钢精加工作而成,植入柱内250mm,伸出柱边 50mm(预埋件如图所示)。预埋件在柱砼浇注完成,未初凝前,在模板上钻孔植入柱内。施工法案:待柱模板支设加固完成后,在所要设置沉降观测点的柱模板上抄出+0.500 的标高线,根据本柱的钢筋布置,辟开钢筋位置,在柱的中部定出沉降观测点位,用十字交叉墨线定出沉降观测点预埋钢筋中心位置,并用红油漆做好标记。当本柱浇筑完成后,在柱模板上沉降观测点位处钻 Φ20 的孔,植入预埋沉降观测点铁件。埋设完毕进行标高复核。预埋件随柱砼浇筑进度随浇完一根柱子埋设一根。预埋件及埋设高度如下图所示:中铁建工集团有限公司深圳分公司百合酒店项目部2025.4.12
