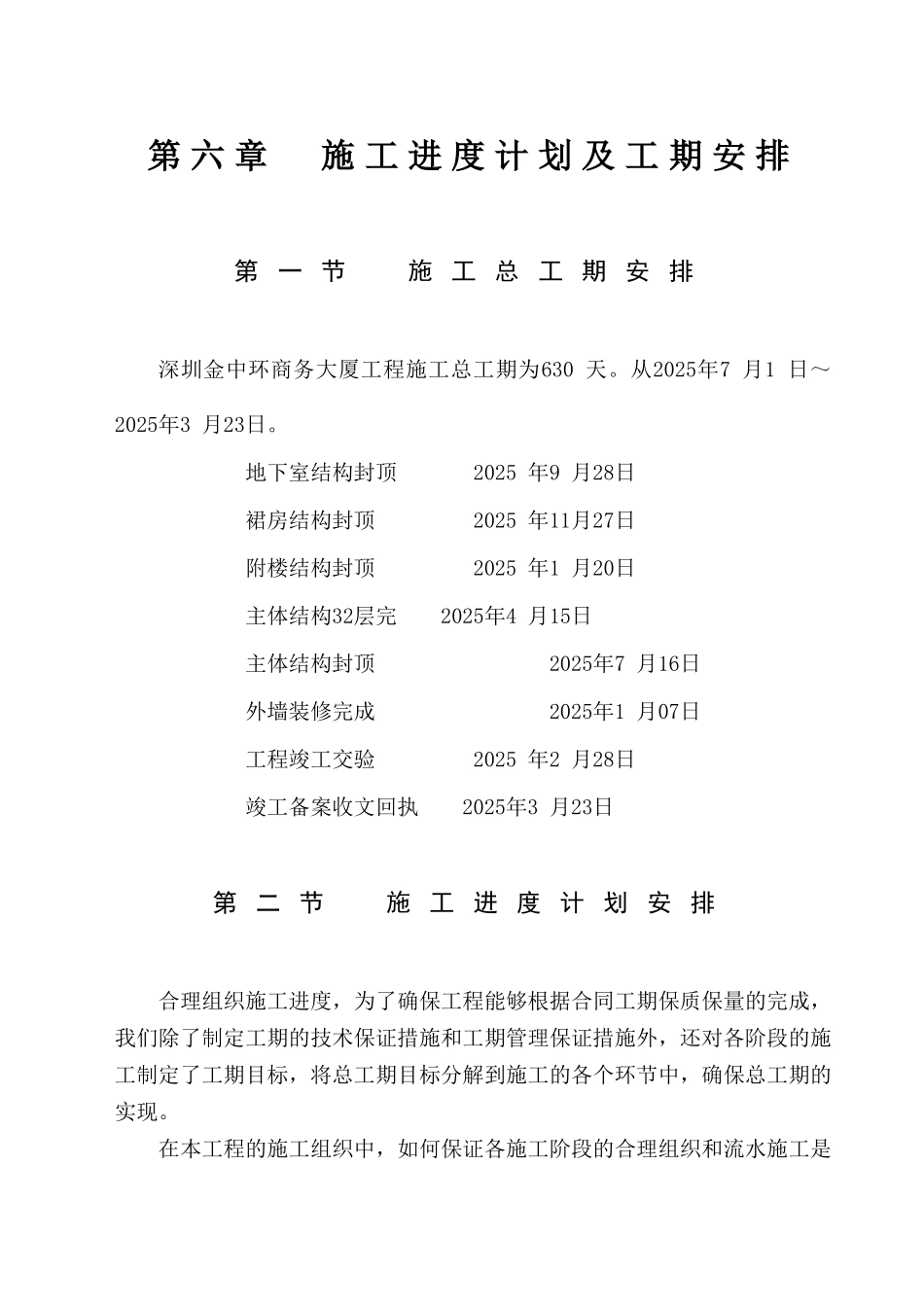

第 六 章 施 工 进 度 计 划 及 工 期 安 排第 一 节 施 工 总 工 期 安 排深圳金中环商务大厦工程施工总工期为630 天
从2025年7 月1 日~2025年3 月23日
地下室结构封顶 2025 年9 月28日裙房结构封顶 2025 年11月27日附楼结构封顶 2025 年1 月20日主体结构32层完 2025年4 月15日主体结构封顶 2025年7 月16日外墙装修完成 2025年1 月07日工程竣工交验 2025 年2 月28日竣工备案收文回执 2025年3 月23日第 二 节 施 工 进 度 计 划 安 排合理组织施工进度,为了确保工程能够根据合同工期保质保量的完成,我们除了制定工期的技术保证措施和工期管理保证措施外,还对各阶段的施工制定了工期目标,将总工期目标分解到施工的各个环节中,确保总工期的实现
在本工程的施工组织中,如何保证各施工阶段的合理组织和流水施工是完成本工程的关键,我们将采纳以分阶段控制工期的方法来控制总工期的实现
首先,在结构施工阶段,将地下室和主体结构根据设计图纸上后浇带划分施工段
在施工中加强各工序间的衔接,安排作业时间及进度,提前做好施工准备,合理组织人力、物力等各种资源,使各阶段的施工进度计划得以实现,从而保证工程的总工期
分区示意图如下:其次,在施工结构的同时还考虑提前插入砌筑、装修和安装工程的施工,来保证施工总工期的实现
工程承接后马上着手进行分包队伍、分承包商、材料供应商的准备、定货,以及成品、半成品的加工制作
并尽早地与业主制定的分包商进行联系,为其制造进场条件

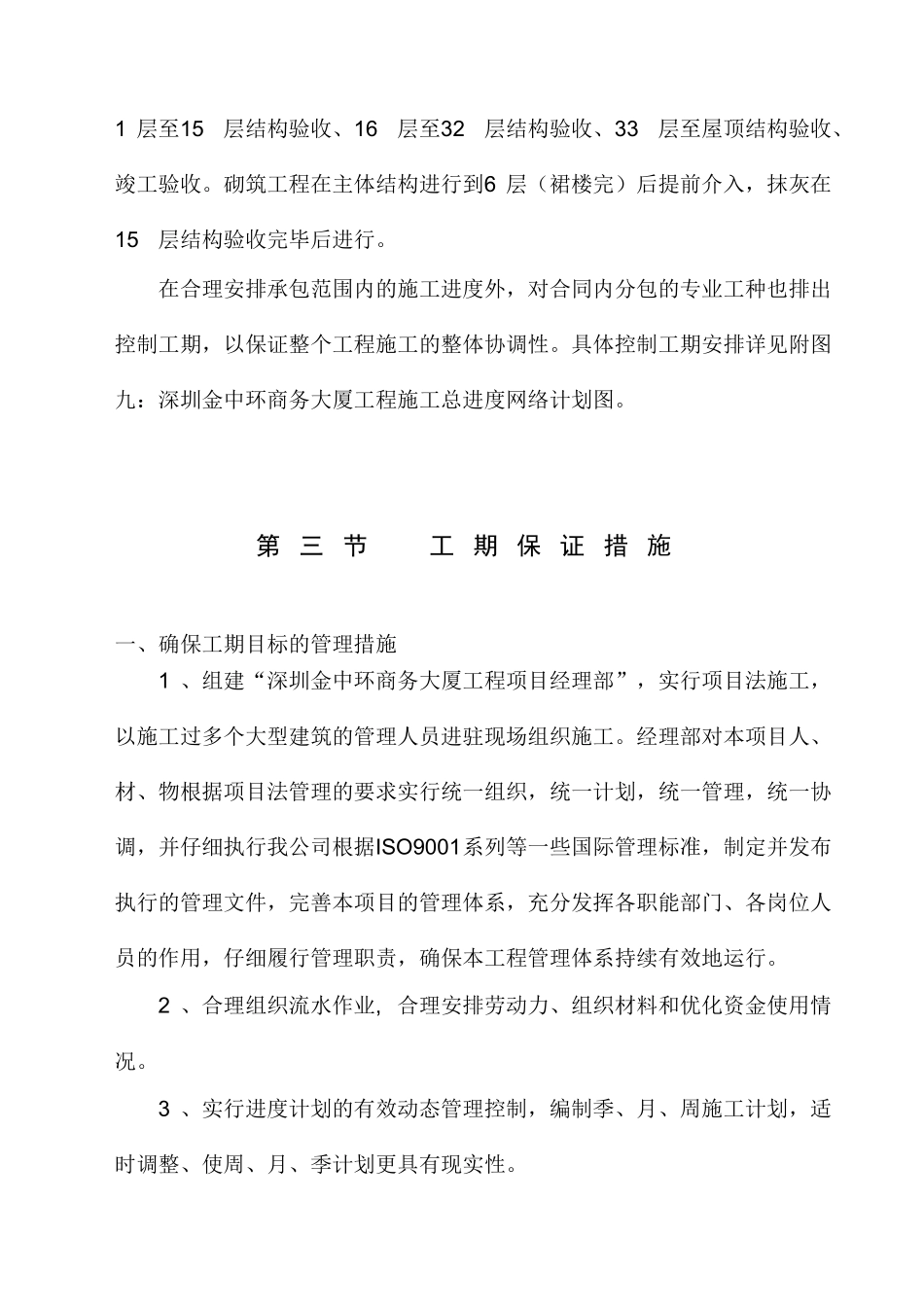

在本工程的施工中,我们将对结构进行分阶段验收:地下室结构验收、1 层至15层结构验收、16层至32层结构验收、33层至屋顶结构验收、竣工验收
砌筑工程在主体结构进行到6 层(裙楼完)后提前介入,抹灰在15层结构验收完毕后进行
在合理安排承包范围内的施工进度外
