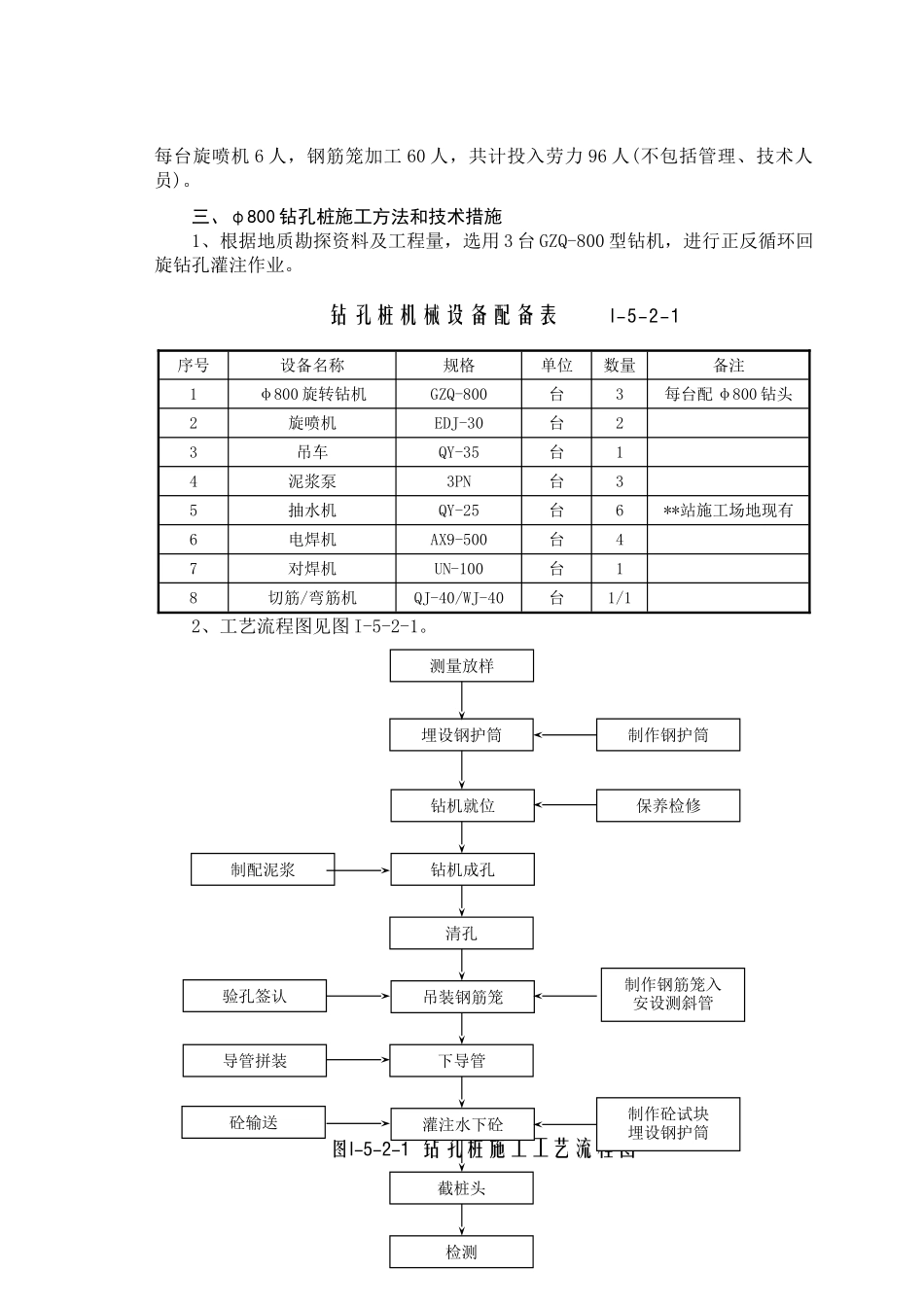

第五章 中部增加站厅层施工方案和施工方法第一节 中部增加站厅层施工方案概要一、方案概述中部增加站厅层位于**路与**路交叉的原三角花坛处,与**站站厅层、Ⅲ、Ⅳ号通道及 5#出入口相连通。与Ⅲ号通道接口处用钻孔灌注桩进行临时隔离,假如我单位中标就可以将中部增加站厅层、Ⅳ号通道、5#出入口、Ⅲ号通道作为一体统一组织、协调并行施工,省去接口处的临时隔离桩。中部增加站厅层实行明挖顺作法施工,围护结构为 φ800 钻孔灌注桩,间距 900mm,钻孔灌注桩间用φ550mm 的旋喷桩进行止水,防水实行结构自防水和柔性防水层相结合的防水体系。二、中部增加站厅层施工组织概要中部增加站厅层工程分三阶段施工,第一阶段施工围护结构和降水井;第二阶段进行基坑土方和支撑施工;第三阶段进行主体结构施工。㈠ 工期概述第一阶段围护结构包括降水井计划在 2 个日历月内完成。 第二阶段基坑土方开挖、支撑包括降水、冠梁施工计划在 2 个日历月内完成。第三阶段主体结构施工包括降水和土方回填计划在 4 个日历月内完成。由于基坑土方开挖一个月后就可进行主体施工,所以计划在 7 个半月内完成所有工程。具体详见第六章施工进度计划横道图及计划网络图。㈡ 施工组织概述1、围护结构及降水计划 3 台桩机同时施工,钢筋笼的制作及其他临时施工用地均利用现有场地的硬化路面,钻孔前,在场地内施做临时泥浆循环池,废弃泥浆及时进行清理外运。2、考虑施工场地成东宽西窄不规则的三角形,且已完工的**站顶板不利于行走重型机械,以免增加顶板的荷载,所以基坑土方的开挖及支护计划从西往东开挖,充分利用东端较宽的现有场地临时堆放、拼装钢支撑,达到边开挖边支撑的设计要求。由于施工场地四周没有通长的临时道路供重型机械行走,拆除钢支撑时,计划利用千斤顶卸载后就地进行拆解,分节人工吊装。3、主体结构施工临时用地主要利用现有 2#出入口已施工完后空出的施工用地,水平垂直运输主要采纳人工搬运,下基坑采纳简易滑板,滑至基坑再人工搬运。第二节 基坑围护结构的施工一、基坑围护结构概述基坑围护结构采纳 φ800 钻孔灌注桩和 φ550 旋喷桩的组合排桩,φ800 钻孔桩共设计 165 根,间距 900mm,总桩长 2392.5m,砼 1155m3;φ550 的旋喷桩166 根,总桩长 2200m。二、施工组织安排计划进 3 台 GZQ-800 旋转钻机,55 天内完成 165 根 φ800 桩的施工任务,2台旋喷钻机 30 天施工完旋喷桩。机械投入见表 ...
