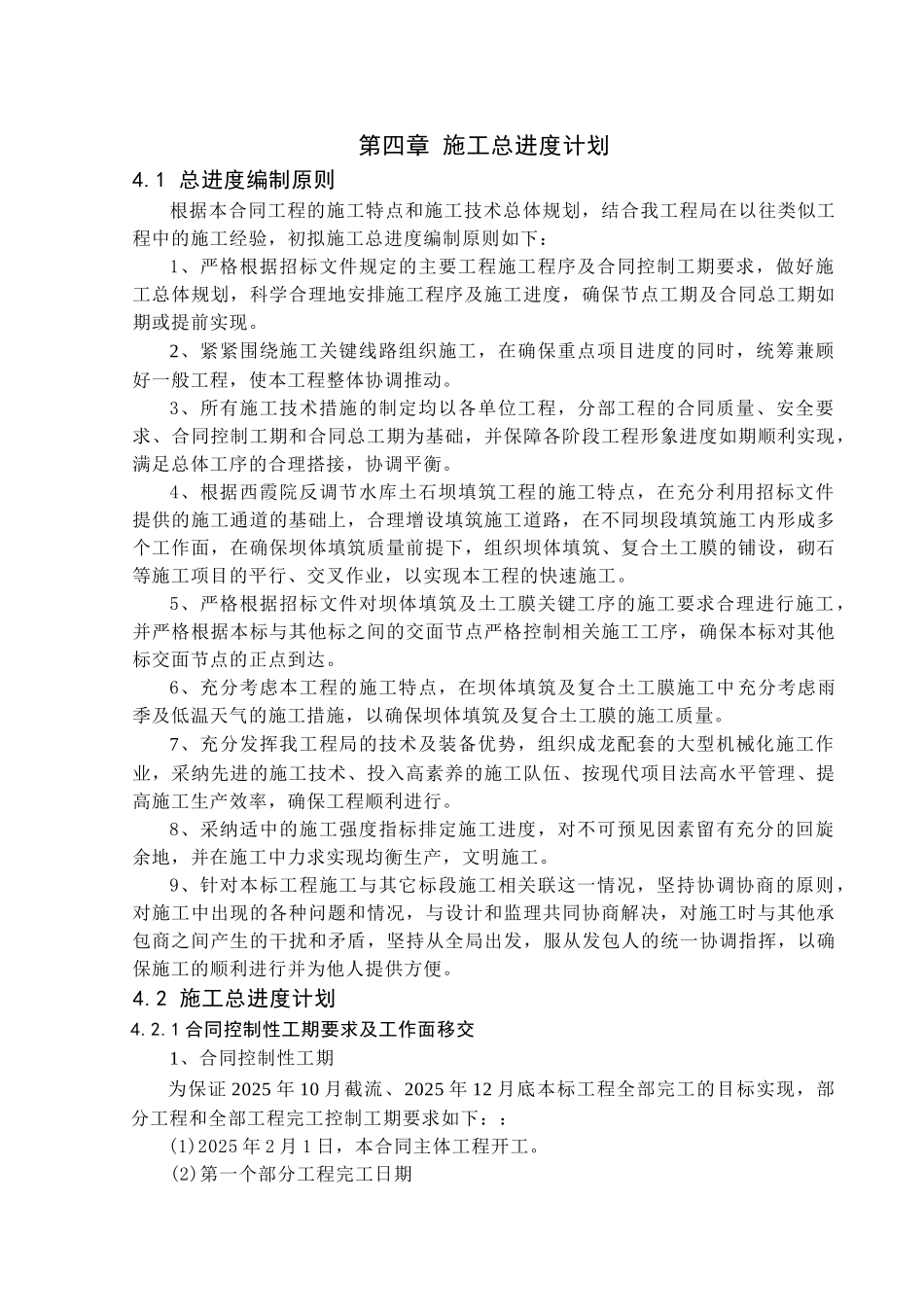

第四章 施工总进度计划4
1 总进度编制原则根据本合同工程的施工特点和施工技术总体规划,结合我工程局在以往类似工程中的施工经验,初拟施工总进度编制原则如下:1、严格根据招标文件规定的主要工程施工程序及合同控制工期要求,做好施工总体规划,科学合理地安排施工程序及施工进度,确保节点工期及合同总工期如期或提前实现
2、紧紧围绕施工关键线路组织施工,在确保重点项目进度的同时,统筹兼顾好一般工程,使本工程整体协调推动
3、所有施工技术措施的制定均以各单位工程,分部工程的合同质量、安全要求、合同控制工期和合同总工期为基础,并保障各阶段工程形象进度如期顺利实现,满足总体工序的合理搭接,协调平衡
4、根据西霞院反调节水库土石坝填筑工程的施工特点,在充分利用招标文件提供的施工通道的基础上,合理增设填筑施工道路,在不同坝段填筑施工内形成多个工作面,在确保坝体填筑质量前提下,组织坝体填筑、复合土工膜的铺设,砌石等施工项目的平行、交叉作业,以实现本工程的快速施工
5、严格根据招标文件对坝体填筑及土工膜关键工序的施工要求合理进行施工,并严格根据本标与其他标之间的交面节点严格控制相关施工工序,确保本标对其他标交面节点的正点到达
6、充分考虑本工程的施工特点,在坝体填筑及复合土工膜施工中 充分考虑雨季及低温天气的施工措施,以确保坝体填筑及复合土工膜的施工质量
7、充分发挥我工程局的技术及装备优势,组织成龙配套的大型机械化施工作业,采纳先进的施工技术、投入高素养的施工队伍、按现代项目法高水平管理、提高施工生产效率,确保工程顺利进行
8、采纳适中的施工强度指标排定施工进度,对不可预见因素留有充分的回旋余地,并在施工中力求实现均衡生产,文明施工
9、针对本标工程施工与其它标段施工相关联这一情况,坚持协调协商的原则,对施工中出现的各种问题和情况,与设计和监理共同协商解决,对施工时与其他承包商之间产生的干扰和矛盾
