4 总平面布置4
1 总平面布置原则(1) 港口应按货种、吞吐量、装卸特点、泊位分工及客运量等因素因地制宜合理地划分作业区
对于危险品及污染性最大的货物,宜单独分区
(2) 作业区布置时,应考虑风向及水流流向的影响
污染性的货物码头或作业区应布置在主导风向的风下侧
危险品码头及作业区应布置在港口的下游,并与其他的码头和作业区保持一定的安全距离
(3) 顺岸式码头的前沿线一般沿水流方向及地形等高线布置,并考虑扩建时的经济合理地连线顺直岸线的可能
码头应有供船舶运转或回淤的水域
同时必须考虑码头建成后对水流的改变以及岸坡稳定等的影响
(4) 布置陆域时要节约用地,不占或少占农田,少拆迁
陆域前方应布置生产性建筑物及必要的生产辅助建筑物
其后布置生产辅助物,所需的房屋应合理地合并组合
生活区的布置应符合城镇规划的要求并宜接近作业区
(5) 作业区内部,应根据装卸工艺和所需的码头库场、铁路、道路及其他的建筑物的数量与布置的要求,以近期为主、并考虑到进展的可能性合理布置
(6) 作业中建筑物的布置应力求紧凑,但其相互间的距离必须符合现行的《建筑设计防火法律规范》及其他专业法律规范的要求
2 船型尺度设计船型主尺度见表:表 4-1 船型主尺度 单位:m船 型总长型宽型深满载吃水备 注散货船5000 吨级散货船112179
0设计代表船型4
3 作业标准及作业天数4

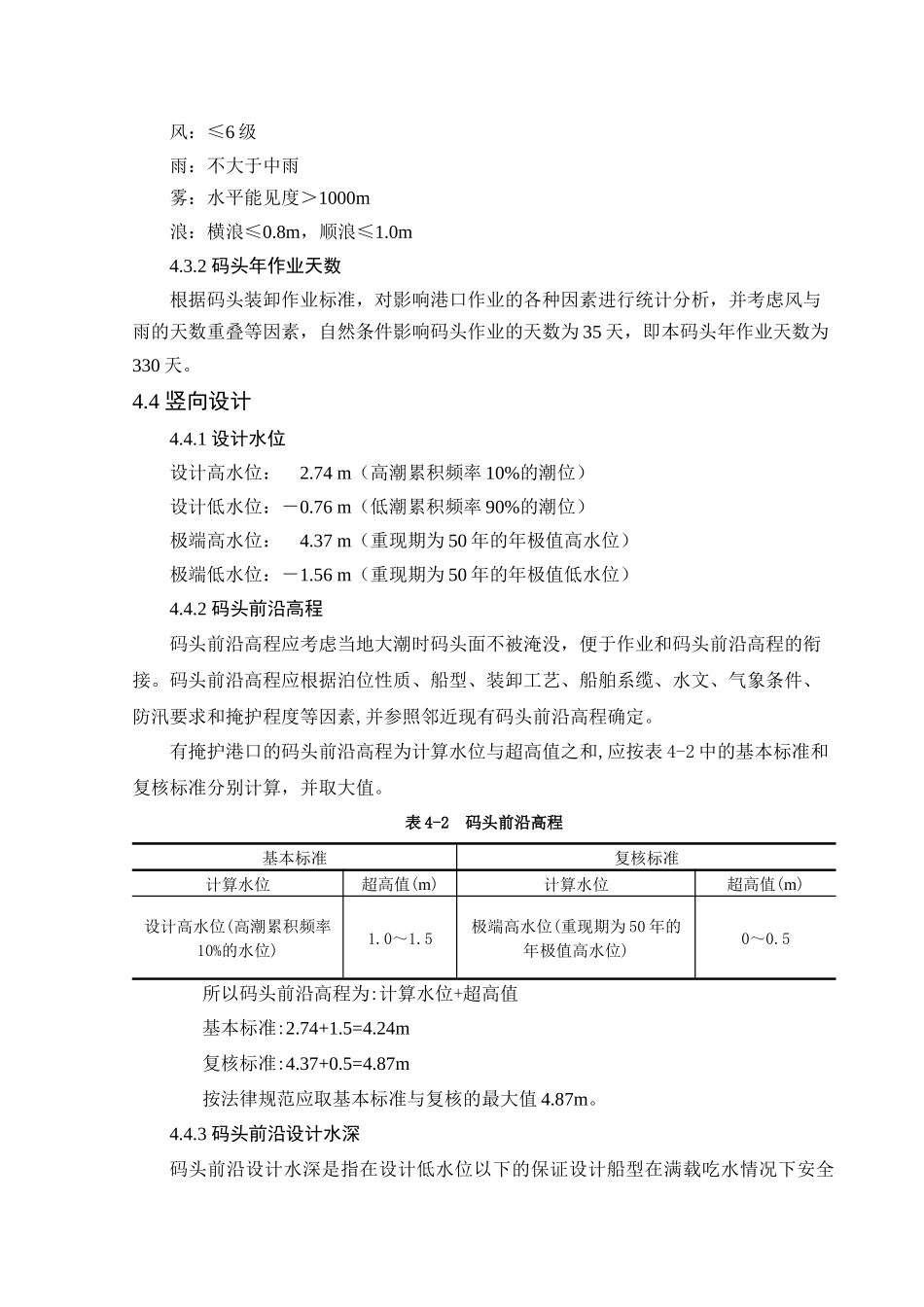

1 船舶作业标准船舶装卸及靠泊作业时允许的风、雨、雾及浪的标准为:风:≤6 级雨:不大于中雨雾:水平能见度>1000m浪:横浪≤0
8m,顺浪≤1
2 码头年作业天数根据码头装卸作业标准,对影响港口作业的各种因素进行统计分析,并考虑风与雨的天数重叠等因素,自然条件影响码头作业的天数为 35 天,即本码头年作业天数为330 天
4 竖向设计4

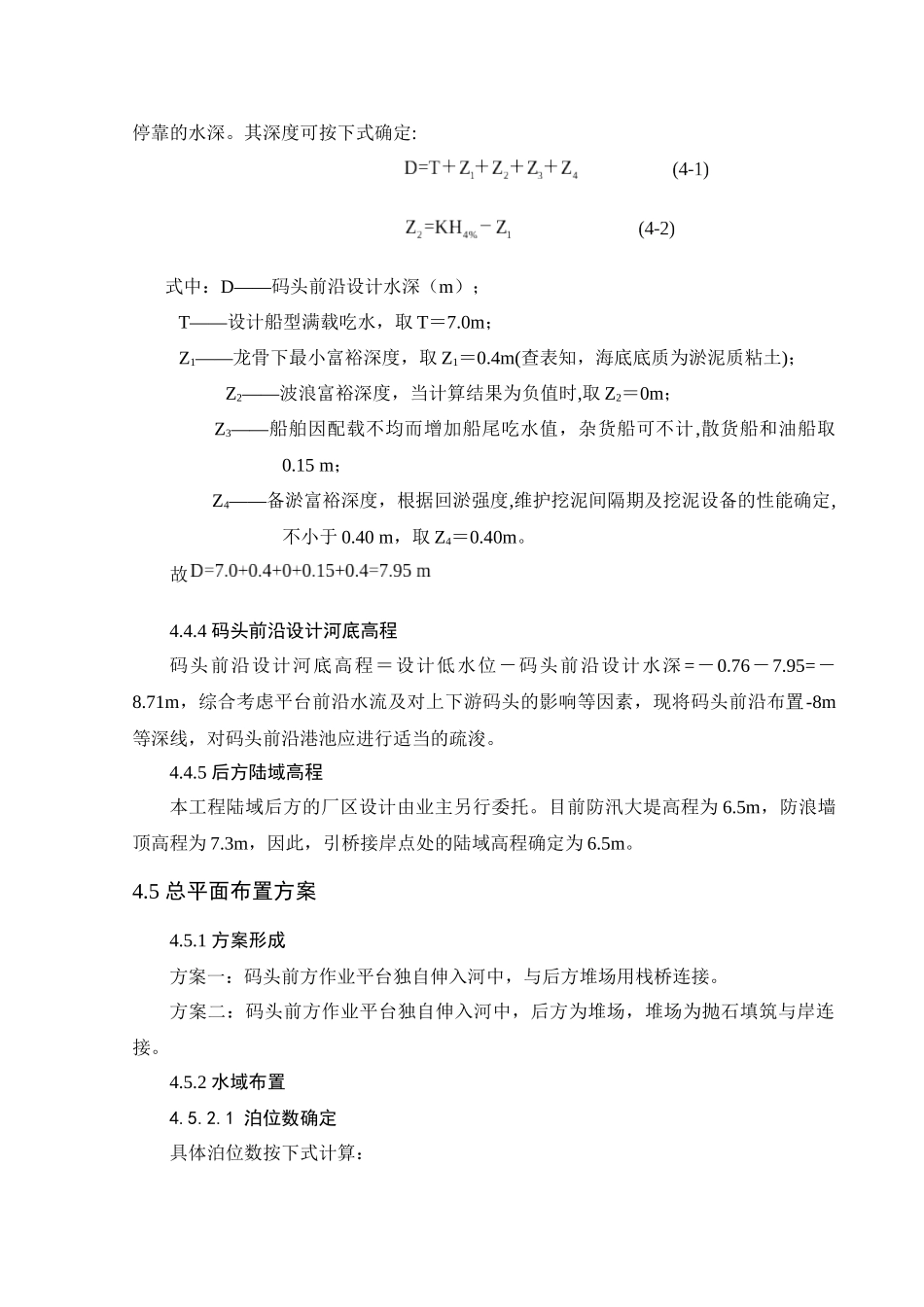

1 设计水位设计高水位: 2
74 m(高潮累积频
