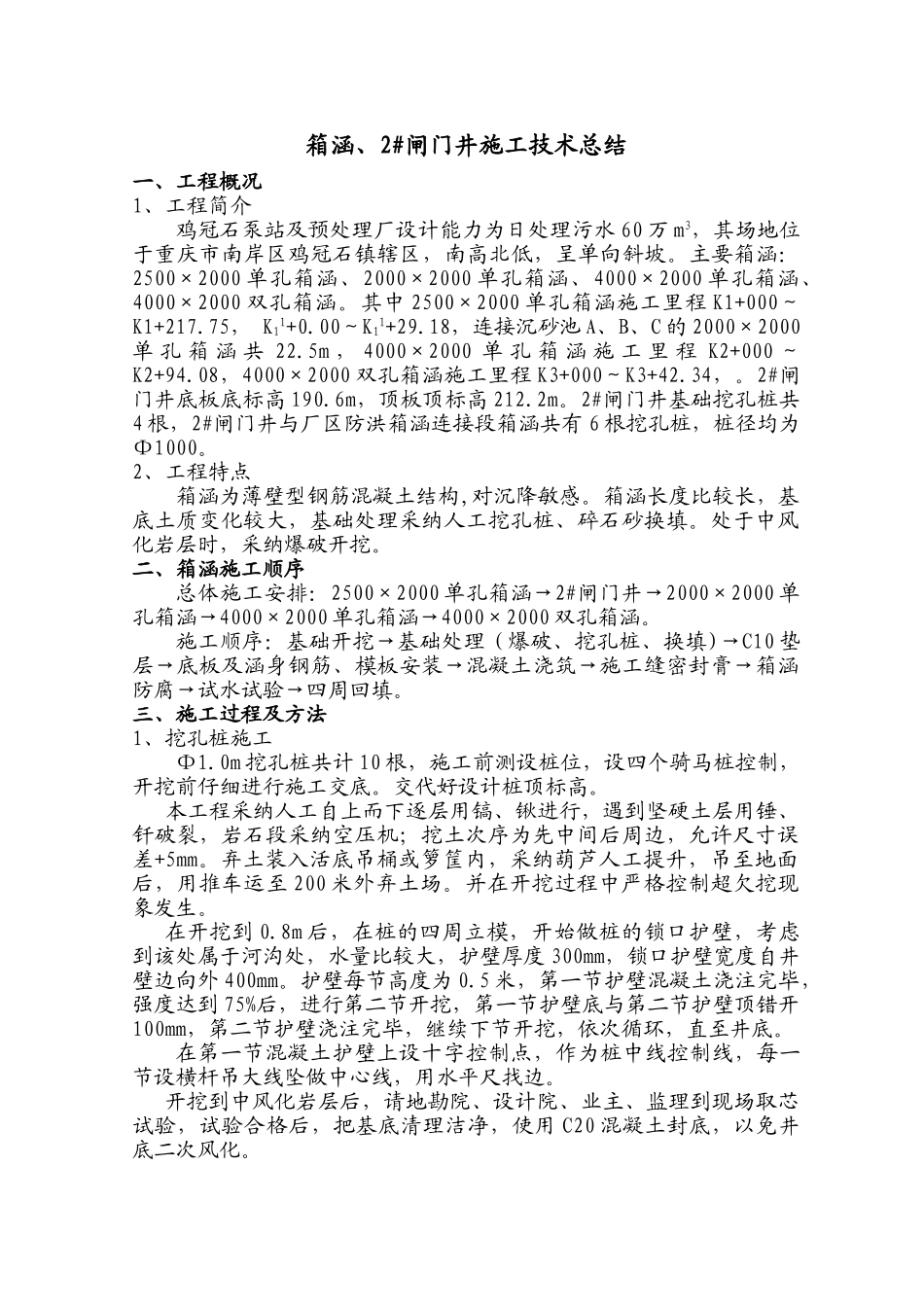

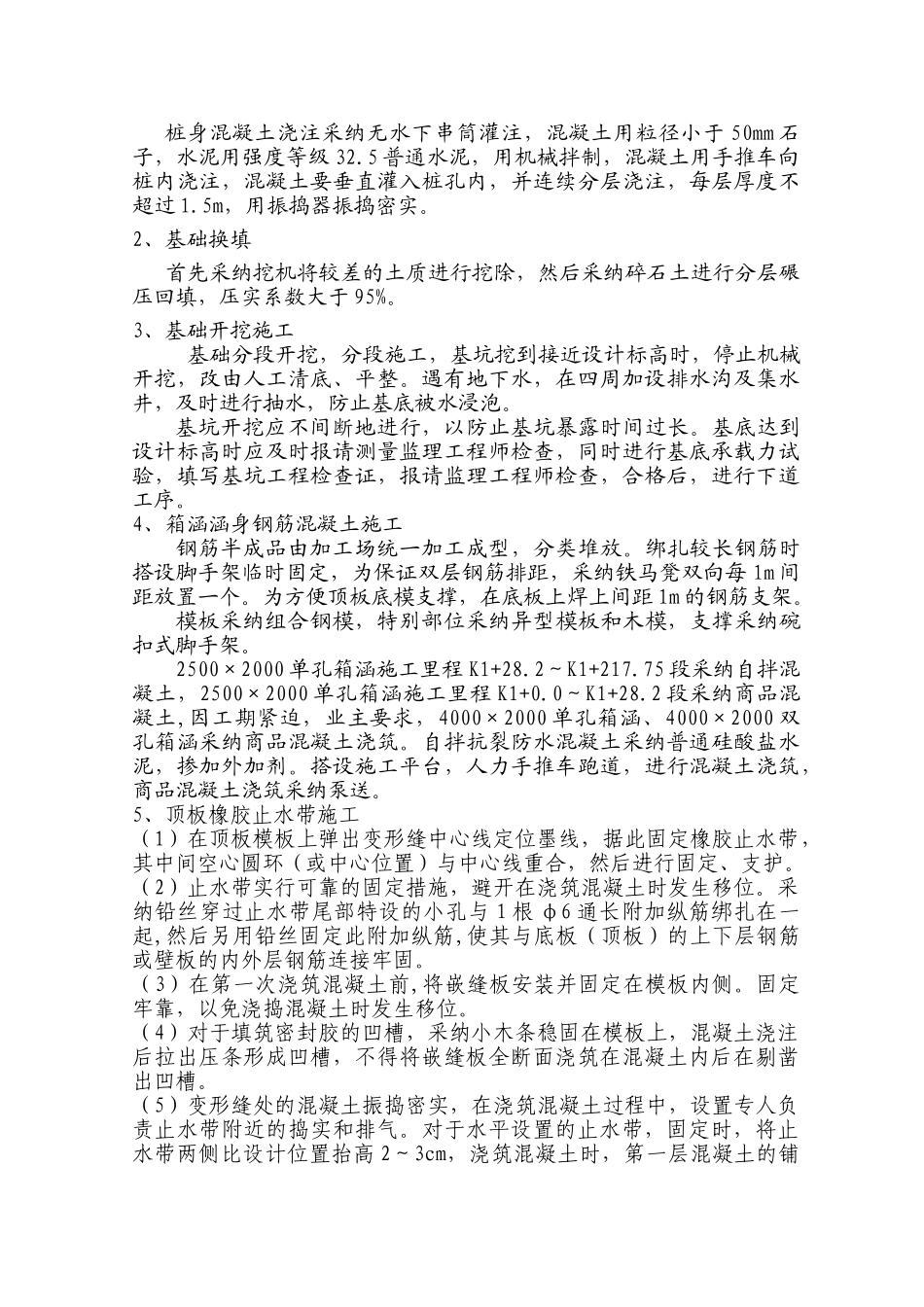

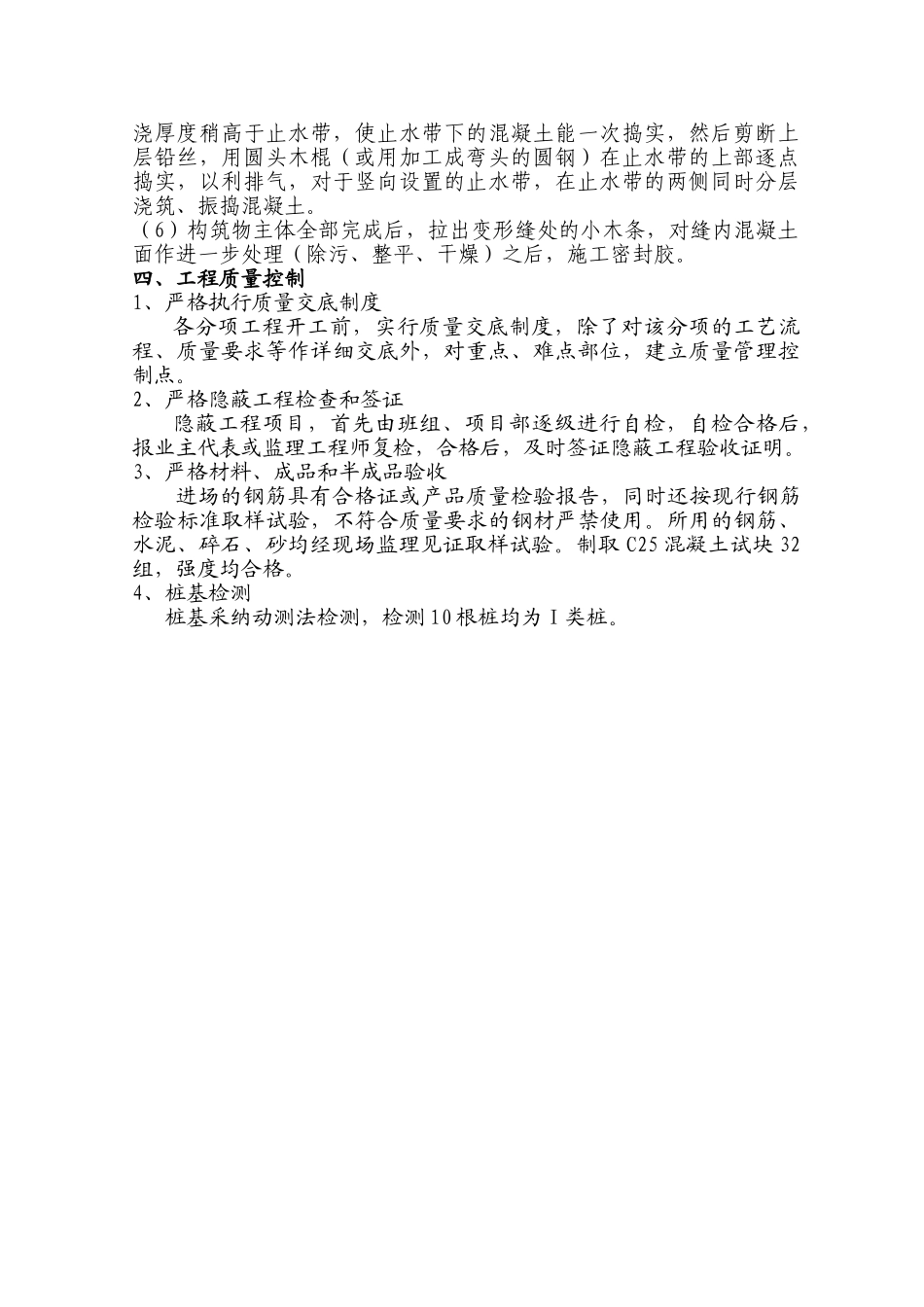

箱涵、2#闸门井施工技术总结一、工程概况1、工程简介鸡冠石泵站及预处理厂设计能力为日处理污水 60 万 m3,其场地位于重庆市南岸区鸡冠石镇辖区,南高北低,呈单向斜坡。主要箱涵:2500×2000 单孔箱涵、2000×2000 单孔箱涵、4000×2000 单孔箱涵、4000×2000 双孔箱涵。其中 2500×2000 单孔箱涵施工里程 K1+000~K1+217.75, K11+0.00~K11+29.18,连接沉砂池 A、B、C 的 2000×2000单 孔 箱 涵 共 22.5m , 4000×2000 单 孔 箱 涵 施 工 里 程 K2+000 ~K2+94.08,4000×2000 双孔箱涵施工里程 K3+000~K3+42.34,。2#闸门井底板底标高 190.6m,顶板顶标高 212.2m。2#闸门井基础挖孔桩共4 根,2#闸门井与厂区防洪箱涵连接段箱涵共有 6 根挖孔桩,桩径均为Φ1000。2、工程特点箱涵为薄壁型钢筋混凝土结构,对沉降敏感。箱涵长度比较长,基底土质变化较大,基础处理采纳人工挖孔桩、碎石砂换填。处于中风化岩层时,采纳爆破开挖。二、箱涵施工顺序总体施工安排:2500×2000 单孔箱涵→2#闸门井→2000×2000 单孔箱涵→4000×2000 单孔箱涵→4000×2000 双孔箱涵。施工顺序:基础开挖→基础处理(爆破、挖孔桩、换填)→C10 垫层→底板及涵身钢筋、模板安装→混凝土浇筑→施工缝密封膏→箱涵防腐→试水试验→四周回填。三、施工过程及方法1、挖孔桩施工Ф1.0m 挖孔桩共计 10 根,施工前测设桩位,设四个骑马桩控制,开挖前仔细进行施工交底。交代好设计桩顶标高。 本工程采纳人工自上而下逐层用镐、锹进行,遇到坚硬土层用锤、钎破裂,岩石段采纳空压机;挖土次序为先中间后周边,允许尺寸误差+5mm。弃土装入活底吊桶或箩筐内,采纳葫芦人工提升,吊至地面后,用推车运至 200 米外弃土场。并在开挖过程中严格控制超欠挖现象发生。在开挖到 0.8m 后,在桩的四周立模,开始做桩的锁口护壁,考虑到该处属于河沟处,水量比较大,护壁厚度 300mm,锁口护壁宽度自井壁边向外 400mm。护壁每节高度为 0.5 米,第一节护壁混凝土浇注完毕,强度达到 75%后,进行第二节开挖,第一节护壁底与第二节护壁顶错开100mm,第二节护壁浇注完毕,继续下节开挖,依次循环,直至井底。在第一节混凝土护壁上设十字控制点,作为桩中线控制线,每一节设横杆吊大线坠做中心线,用水平尺找边。开挖到中风化岩层后,请地勘院、设计院、业主、监理到现场取芯试验,试验合格后,把基底清理洁净,使用 C20 混凝土封底,...
