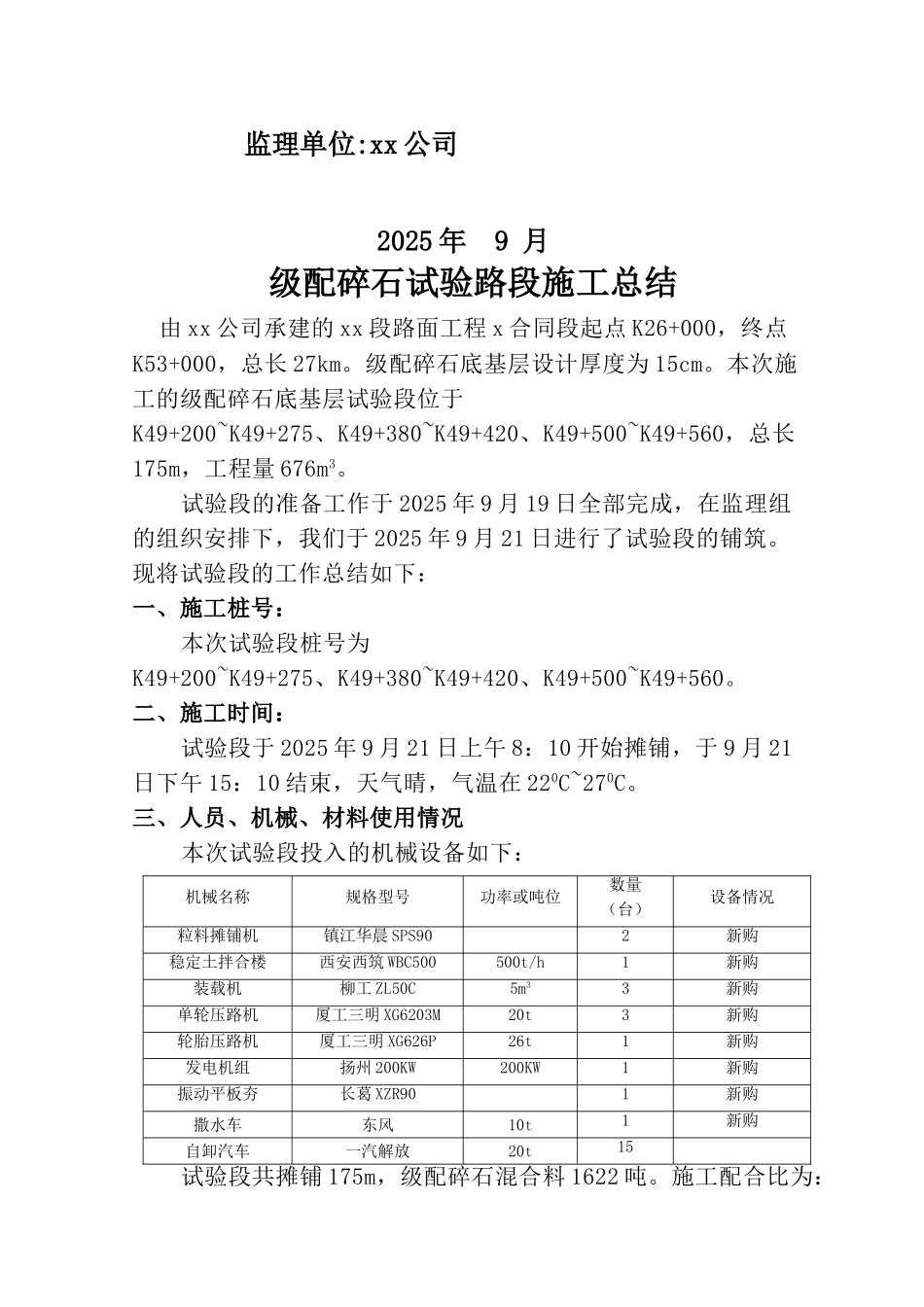

xx 公路 xx 段路面工程试验段总结报告Xx 合同段 承包单位:xx 公司 监理单位:xx 公司 2025 年 9 月 级配碎石试验路段施工总结 由 xx 公司承建的 xx 段路面工程 x 合同段起点 K26+000,终点K53+000,总长 27km
级配碎石底基层设计厚度为 15cm
本次施工的级配碎石底基层试验段位于K49+200~K49+275、K49+380~K49+420、K49+500~K49+560,总长175m,工程量 676m3
试验段的准备工作于 2025 年 9 月 19 日全部完成,在监理组的组织安排下,我们于 2025 年 9 月 21 日进行了试验段的铺筑
现将试验段的工作总结如下:一、施工桩号: 本次试验段桩号为K49+200~K49+275、K49+380~K49+420、K49+500~K49+560
二、施工时间: 试验段于 2025 年 9 月 21 日上午 8:10 开始摊铺,于 9 月 21日下午 15:10 结束,天气晴,气温在 220C~270C
三、人员、机械、材料使用情况本次试验段投入的机械设备如下:机械名称规格型号功率或吨位数量(台)设备情况粒料摊铺机镇江华晨 SPS902新购稳定土拌合楼西安西筑 WBC500500t/h1新购装载机柳工 ZL50C5m33新购单轮压路机厦工三明 XG6203M20t3新购轮胎压路机厦工三明 XG626P26t1新购发电机组扬州 200KW200KW1新购振动平板夯长葛 XZR901新购撒水车东风10t1新购自卸汽车一汽解放20t15 试验段共摊铺 175m,级配碎石混合料 1622 吨
施工配合比为: 16-26
5mm 碎石:4
75-16mm 碎石:2
75mm 碎石:0-2
36mm 石粉:水=55:15:10:20:4

本次试验段共投入技术管理人员及分工如下
