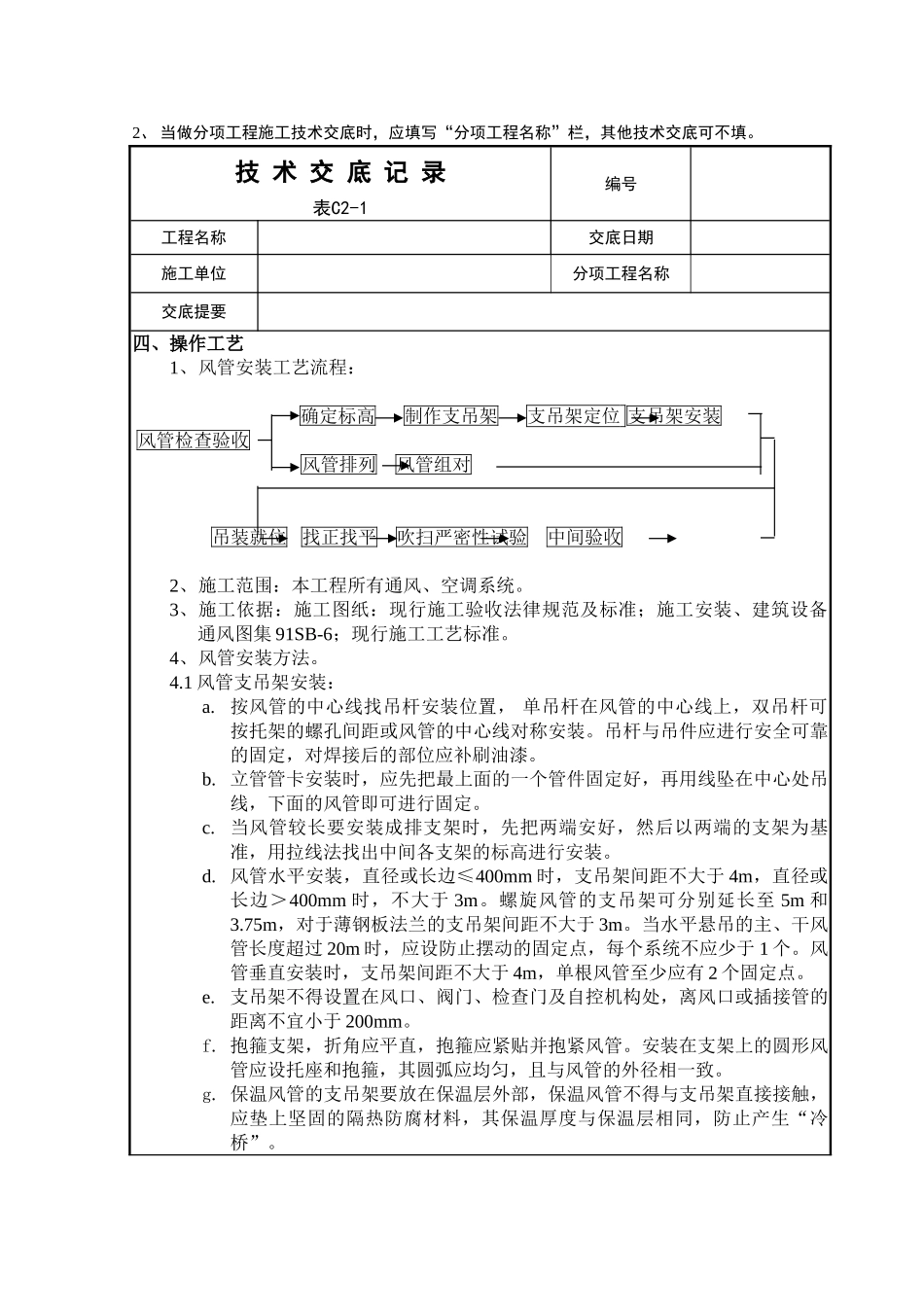

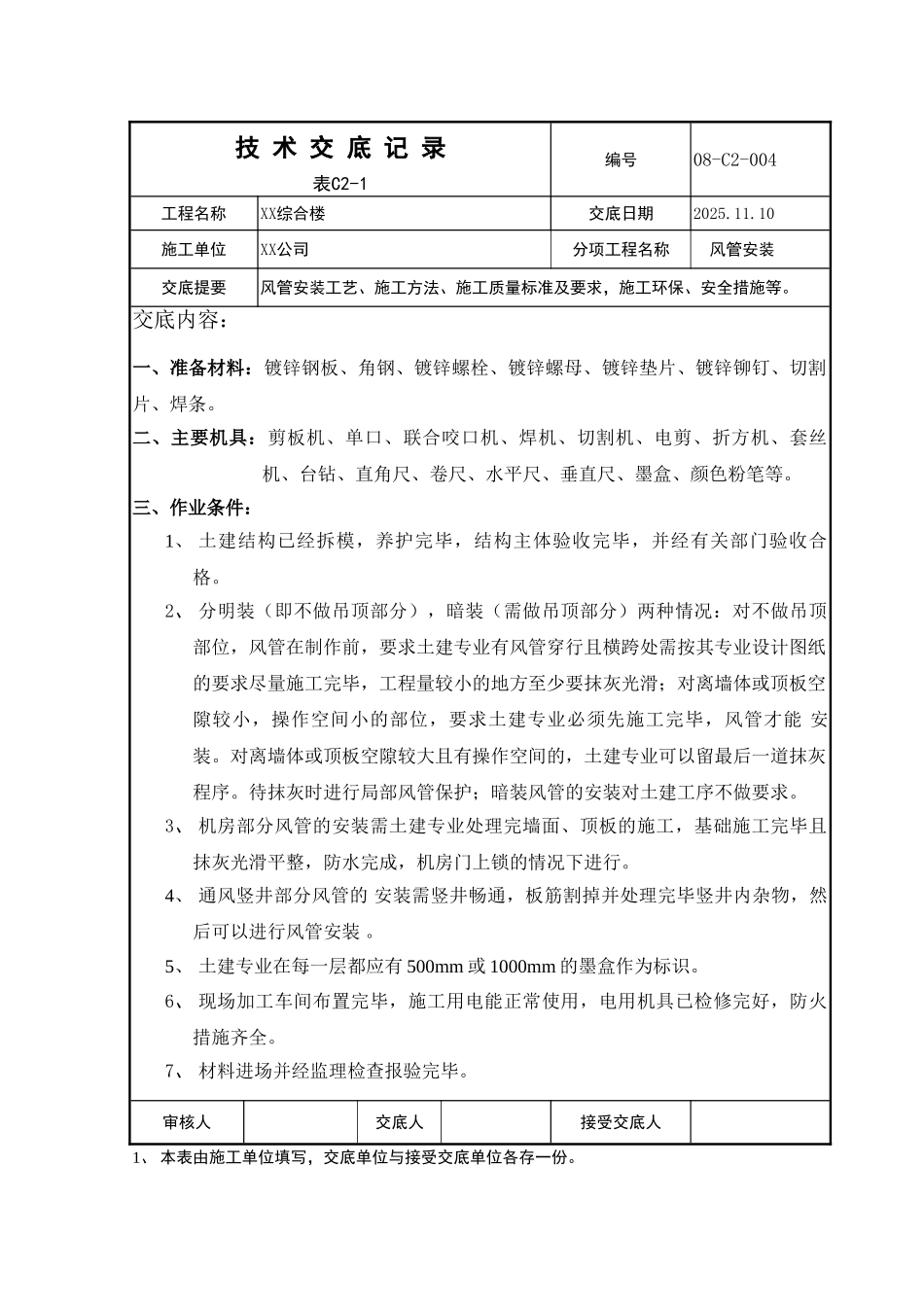

技 术 交 底 记 录表C2-1编号08-C2-004工程名称XX综合楼交底日期2025.11.10施工单位XX公司分项工程名称风管安装交底提要风管安装工艺、施工方法、施工质量标准及要求,施工环保、安全措施等。交底内容:一、准备材料:镀锌钢板、角钢、镀锌螺栓、镀锌螺母、镀锌垫片、镀锌铆钉、切割片、焊条。二、主要机具:剪板机、单口、联合咬口机、焊机、切割机、电剪、折方机、套丝机、台钻、直角尺、卷尺、水平尺、垂直尺、墨盒、颜色粉笔等。三、作业条件:1、 土建结构已经拆模,养护完毕,结构主体验收完毕,并经有关部门验收合格。2、 分明装(即不做吊顶部分),暗装(需做吊顶部分)两种情况:对不做吊顶部位,风管在制作前,要求土建专业有风管穿行且横跨处需按其专业设计图纸的要求尽量施工完毕,工程量较小的地方至少要抹灰光滑;对离墙体或顶板空隙较小,操作空间小的部位,要求土建专业必须先施工完毕,风管才能 安装。对离墙体或顶板空隙较大且有操作空间的,土建专业可以留最后一道抹灰程序。待抹灰时进行局部风管保护;暗装风管的安装对土建工序不做要求。3、 机房部分风管的安装需土建专业处理完墙面、顶板的施工,基础施工完毕且抹灰光滑平整,防水完成,机房门上锁的情况下进行。4、 通风竖井部分风管的 安装需竖井畅通,板筋割掉并处理完毕竖井内杂物,然后可以进行风管安装 。5、 土建专业在每一层都应有 500mm 或 1000mm 的墨盒作为标识。6、 现场加工车间布置完毕,施工用电能正常使用,电用机具已检修完好,防火措施齐全。7、 材料进场并经监理检查报验完毕。审核人交底人接受交底人1、 本表由施工单位填写,交底单位与接受交底单位各存一份。2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。技 术 交 底 记 录表C2-1编号工程名称交底日期施工单位分项工程名称交底提要四、操作工艺1、风管安装工艺流程: 确定标高 制作支吊架 支吊架定位 支吊架安装 风管检查验收风管排列 风管组对 吊装就位 找正找平 吹扫严密性试验 中间验收2、施工范围:本工程所有通风、空调系统。3、施工依据:施工图纸:现行施工验收法律规范及标准;施工安装、建筑设备通风图集 91SB-6;现行施工工艺标准。4、风管安装方法。4.1 风管支吊架安装:a.按风管的中心线找吊杆安装位置, 单吊杆在风管的中心线上,双吊杆可按托架的螺孔间距或风管的中心线对称安装。吊杆与吊件应进行安全可...
