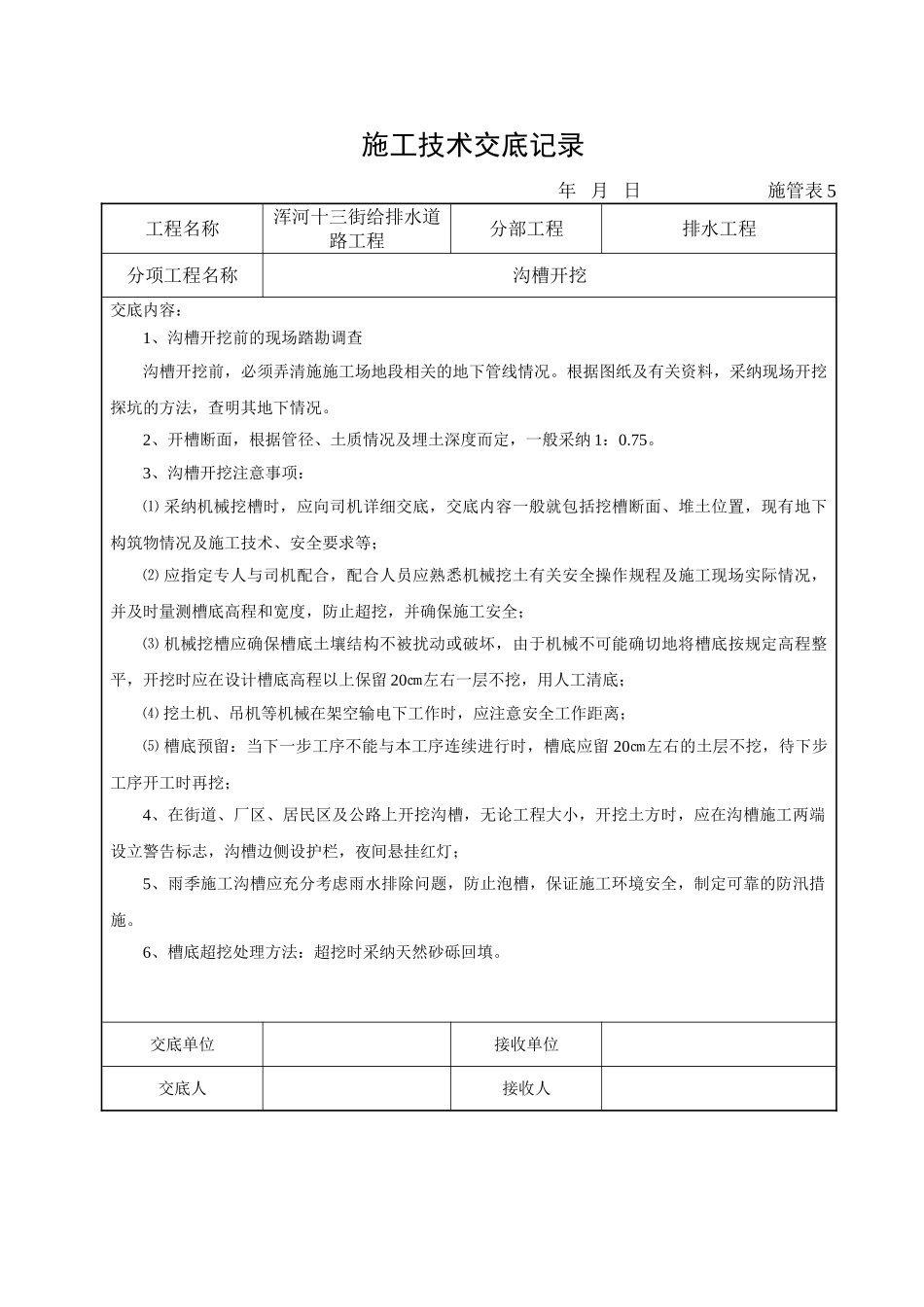

施工技术交底记录年 月 日 施管表 5工程名称浑河十三街给排水道路工程分部工程排水工程分项工程名称沟槽开挖交底内容:1、沟槽开挖前的现场踏勘调查沟槽开挖前,必须弄清施施工场地段相关的地下管线情况。根据图纸及有关资料,采纳现场开挖探坑的方法,查明其地下情况。2、开槽断面,根据管径、土质情况及埋土深度而定,一般采纳 1:0.75。3、沟槽开挖注意事项:⑴ 采纳机械挖槽时,应向司机详细交底,交底内容一般就包括挖槽断面、堆土位置,现有地下构筑物情况及施工技术、安全要求等;⑵ 应指定专人与司机配合,配合人员应熟悉机械挖土有关安全操作规程及施工现场实际情况,并及时量测槽底高程和宽度,防止超挖,并确保施工安全;⑶ 机械挖槽应确保槽底土壤结构不被扰动或破坏,由于机械不可能确切地将槽底按规定高程整平,开挖时应在设计槽底高程以上保留 20㎝左右一层不挖,用人工清底;⑷ 挖土机、吊机等机械在架空输电下工作时,应注意安全工作距离;⑸ 槽底预留:当下一步工序不能与本工序连续进行时,槽底应留 20㎝左右的土层不挖,待下步工序开工时再挖;4、在街道、厂区、居民区及公路上开挖沟槽,无论工程大小,开挖土方时,应在沟槽施工两端设立警告标志,沟槽边侧设护栏,夜间悬挂红灯;5、雨季施工沟槽应充分考虑雨水排除问题,防止泡槽,保证施工环境安全,制定可靠的防汛措施。6、槽底超挖处理方法:超挖时采纳天然砂砾回填。交底单位接收单位交底人接收人施工技术交底记录年 月 日 施管表 5工程名称浑河十三街给排水道路工程分部工程排水工程分项工程名称砂垫层交底内容:1、沟槽开挖完成后,报请监理工程师和业主代表进行现场检查,检查合格后,进入砂垫层施工工序;2、恢复中心桩,确定高程,回填砂垫层;3、污雨水干管采纳 180°砂石基础,直线采纳 120°和 90°砂石基础;4、砂垫层采纳人力车运输,直接倾倒的方法,采纳人工平整砂砾。交底单位接收单位交底人接收人施工技术交底记录年 月 日 施管表 5工程名称浑河十三街给排水道分部工程排水工程路工程分项工程名称下管交底内容:本工程管材雨水管采纳 φ600 承插钢筋混凝土管材,连接管采纳 φ300 承插钢筋混凝土管材;污水管采纳 φ500 玻璃钢夹砂管材。1、工序流程:排管→下管→清理管膛、管口→清理胶圈→上胶圈→初步对口找正→安装接口→检查中线、高程→用探尺检查胶圈位置→锁管。2、施工工艺:⑴ 排管:管材运至现场,先进行质量检...
