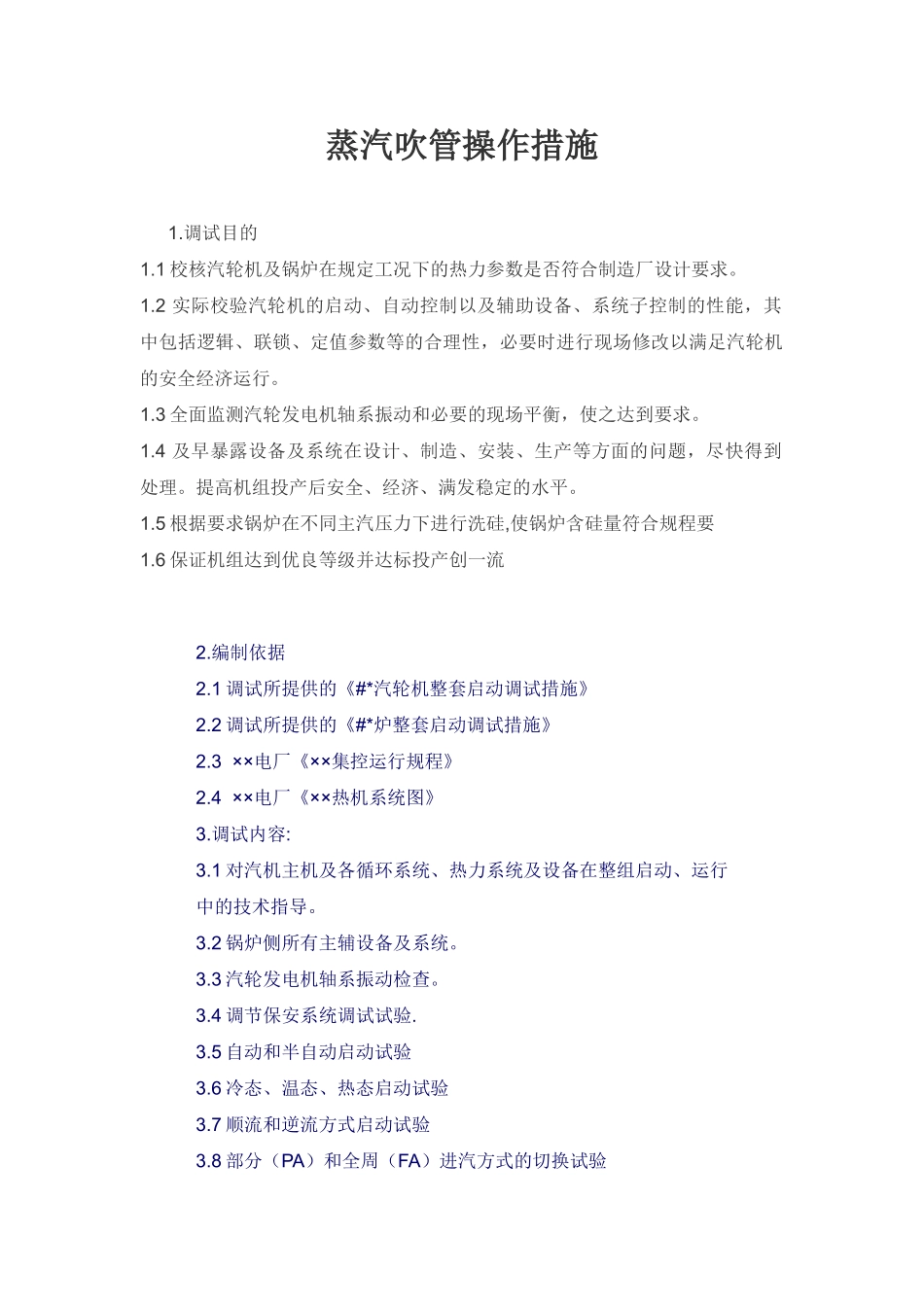

蒸汽吹管操作措施1
1 校核汽轮机及锅炉在规定工况下的热力参数是否符合制造厂设计要求
2 实际校验汽轮机的启动、自动控制以及辅助设备、系统子控制的性能,其中包括逻辑、联锁、定值参数等的合理性,必要时进行现场修改以满足汽轮机的安全经济运行
3 全面监测汽轮发电机轴系振动和必要的现场平衡,使之达到要求
4 及早暴露设备及系统在设计、制造、安装、生产等方面的问题,尽快得到处理
提高机组投产后安全、经济、满发稳定的水平
5 根据要求锅炉在不同主汽压力下进行洗硅,使锅炉含硅量符合规程要求1
6 保证机组达到优良等级并达标投产创一流2
1 调试所提供的《#*汽轮机整套启动调试措施》2
2 调试所提供的《#*炉整套启动调试措施》2
3 ××电厂《××集控运行规程》2
4 ××电厂《××热机系统图》3
调试内容:3
1 对汽机主机及各循环系统、热力系统及设备在整组启动、运行中的技术指导
2 锅炉侧所有主辅设备及系统
3 汽轮发电机轴系振动检查
4 调节保安系统调试试验
5 自动和半自动启动试验3
6 冷态、温态、热态启动试验3
7 顺流和逆流方式启动试验3
8 部分(PA)和全周(FA)进汽方式的切换试验3
9 汽轮发电机组甩负荷试验4 调试前应具备的基本条件4

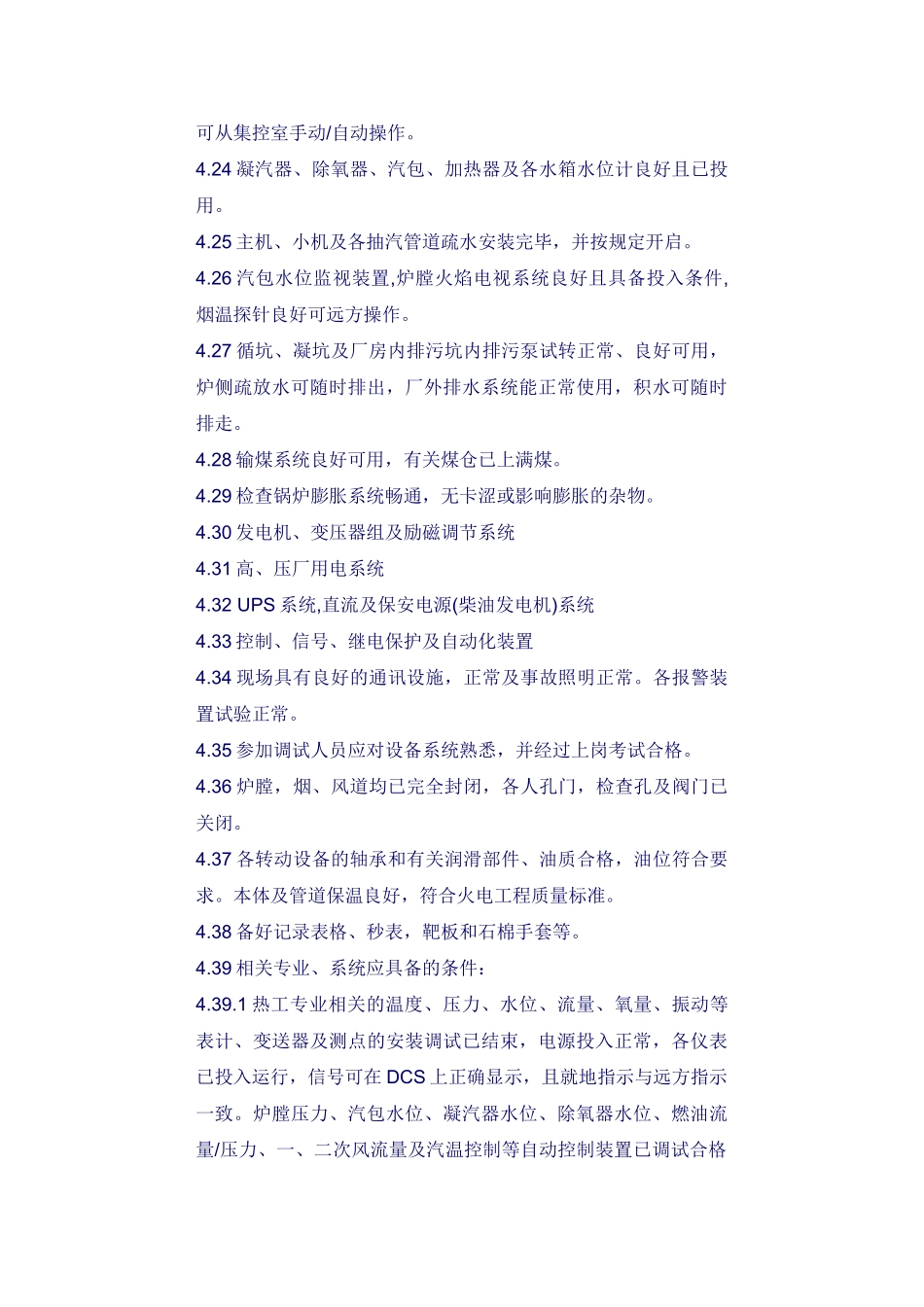

1 化水系统冲洗并可加药,凝水精处理装置能提供足够的合格除盐水
2 发电机定子冷却水系统及氢气系统投用
3 润滑油、抗燃油(EH)、密封油、润滑油净化系统调试完毕,油质合格
4 轴封、真空系统严密无泄漏,真空泵调试完毕
5 循环水(胶球清洗)、开式水、闭式水、凝聚水及其补给水系统投用
6 除氧器及给水(包括电动给水泵和小机及汽动给水泵) 系统、高压加热器系统投用
7 厂用气及仪用气系统投用
8 辅汽(包括炉侧辅汽系统的各阀门)系统投用
