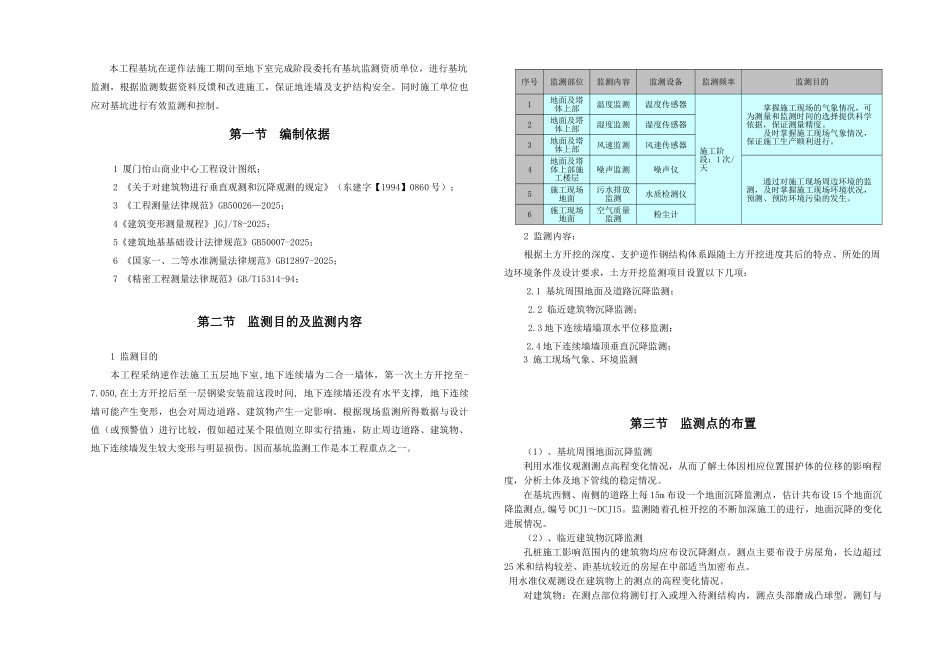

本工程基坑在逆作法施工期间至地下室完成阶段委托有基坑监测资质单位,进行基坑监测,根据监测数据资料反馈和改进施工,保证地连墙及支护结构安全。同时施工单位也应对基坑进行有效监测和控制。第一节编制依据1 厦门怡山商业中心工程设计图纸;2 《关于对建筑物进行垂直观测和沉降观测的规定》(东建字【1994】0860 号);3 《工程测量法律规范》GB50026—2025;4《建筑变形测量规程》JGJ/T8-2025;5《建筑地基基础设计法律规范》GB50007-2025;6 《国家一、二等水准测量法律规范》GB12897-2025;7 《精密工程测量法律规范》GB/T15314-94;第二节监测目的及监测内容1 监测目的本工程采纳逆作法施工五层地下室,地下连续墙为二合一墙体,第一次土方开挖至-7.050,在土方开挖后至一层钢梁安装前这段时间, 地下连续墙还没有水平支撑, 地下连续墙可能产生变形,也会对周边道路、建筑物产生一定影响。根据现场监测所得数据与设计值(或预警值)进行比较,假如超过某个限值则立即实行措施,防止周边道路、建筑物、地下连续墙发生较大变形与明显损伤。因而基坑监测工作是本工程重点之一。2 监测内容: 根据土方开挖的深度、支护逆作钢结构体系跟随土方开挖进度其后的特点、所处的周边环境条件及设计要求,土方开挖监测项目设置以下几项:2.1 基坑周围地面及道路沉降监测;2.2 临近建筑物沉降监测;2.3 地下连续墙墙顶水平位移监测;2.4 地下连续墙墙顶垂直沉降监测;3 施工现场气象、环境监测第三节监测点的布置(1)、基坑周围地面沉降监测利用水准仪观测测点高程变化情况,从而了解土体因相应位置围护体的位移的影响程度,分析土体及地下管线的稳定情况。在基坑西侧、南侧的道路上每 15m 布设一个地面沉降监测点,估计共布设 15 个地面沉降监测点,编号 DCJ1~DCJ15。监测随着孔桩开挖的不断加深施工的进行,地面沉降的变化进展情况。(2)、临近建筑物沉降监测孔桩施工影响范围内的建筑物均应布设沉降测点。测点主要布设于房屋角,长边超过25 米和结构较差、距基坑较近的房屋在中部适当加密布点。用水准仪观测设在建筑物上的测点的高程变化情况。对建筑物:在测点部位将测钉打入或埋入待测结构内,测点头部磨成凸球型,测钉与序号监测部位监测内容监测设备监测频率监测目的1地面及塔体上部温度监测温度传感器施工阶段:1 次/天掌握施工现场的气象情况,可为测量和监测时间的选择提供科学依据,保证测量精度。及时掌握施工现场气象...
