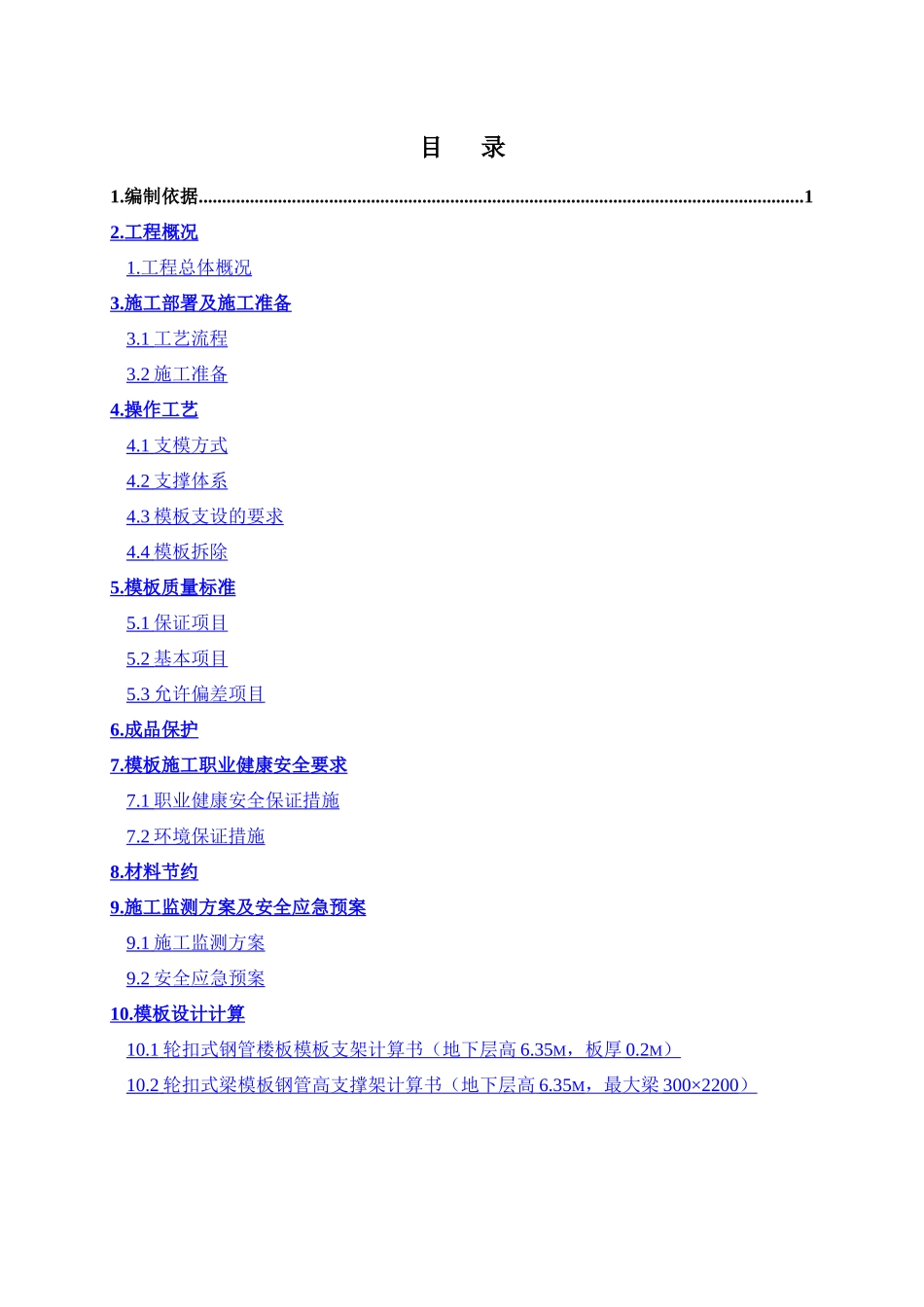

工程概况 1
工程总体概况 3
施工部署及施工准备 3

1 工艺流程 3
2 施工准备 4
操作工艺 4
1 支模方式 4
2 支撑体系 4
3 模板支设的要求 4
4 模板拆除 5
模板质量标准 5
1 保证项目 5
2 基本项目 5
3 允许偏差项目 6
成品保护 7
模板施工职业健康安全要求 7
1 职业健康安全保证措施 7
2 环境保证措施 8
材料节约 9
施工监测方案及安全应急预案 9
1 施工监测方案 9
2 安全应急预案 10
模板设计计算 10
1 轮扣式钢管楼板模板支架计算书(地下层高 6
35M ,板厚 0
2M ) 10
2 轮扣式梁模板钢管高支撑架计算书(地下层高 6
35M ,最大梁 300×2200 ) 轮扣式支模架施工方案1

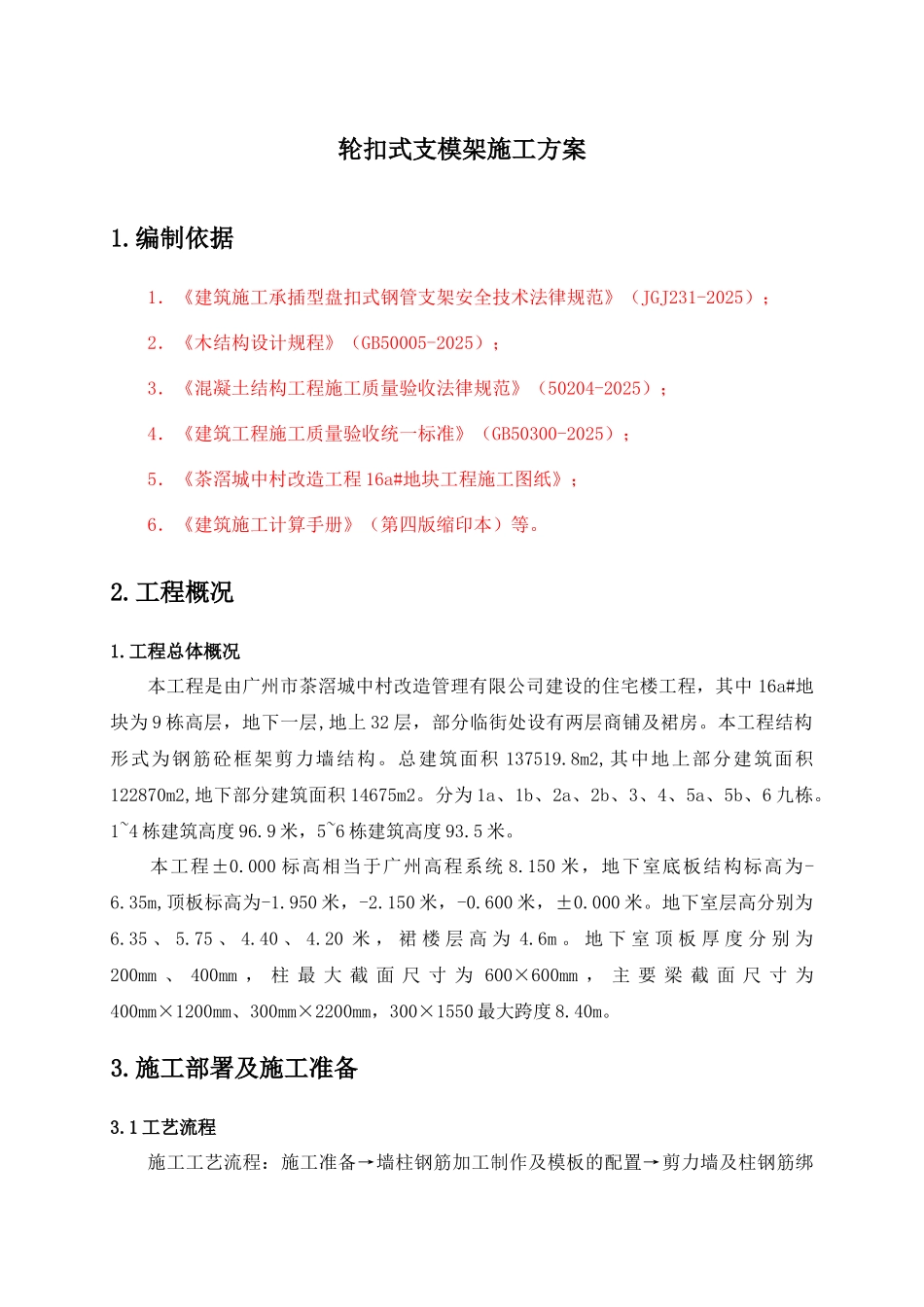

编制依据1.《建筑施工承插型盘扣式钢管支架安全技术法律规范》(JGJ231-2025);2.《木结构设计规程》(GB50005-2025);3.《混凝土结构工程施工质量验收法律规范》(50204-2025);4.《建筑工程施工质量验收统一标准》(GB50300-2025);5.《茶滘城中村改造工程 16a#地块工程施工图纸》;6.《建筑施工计算手册》(第四版缩印本)等
工程总体概况本工程是由广州市茶滘城中村改造管理有限公司建设的住宅楼工程,其中 16a#地块为 9 栋高层,地下一层,地上 32 层,部分临街处设有两层商铺及裙房
本工程结构形式为钢筋砼框架剪力墙结构
总建筑面积 137519
8m2,其中地上
