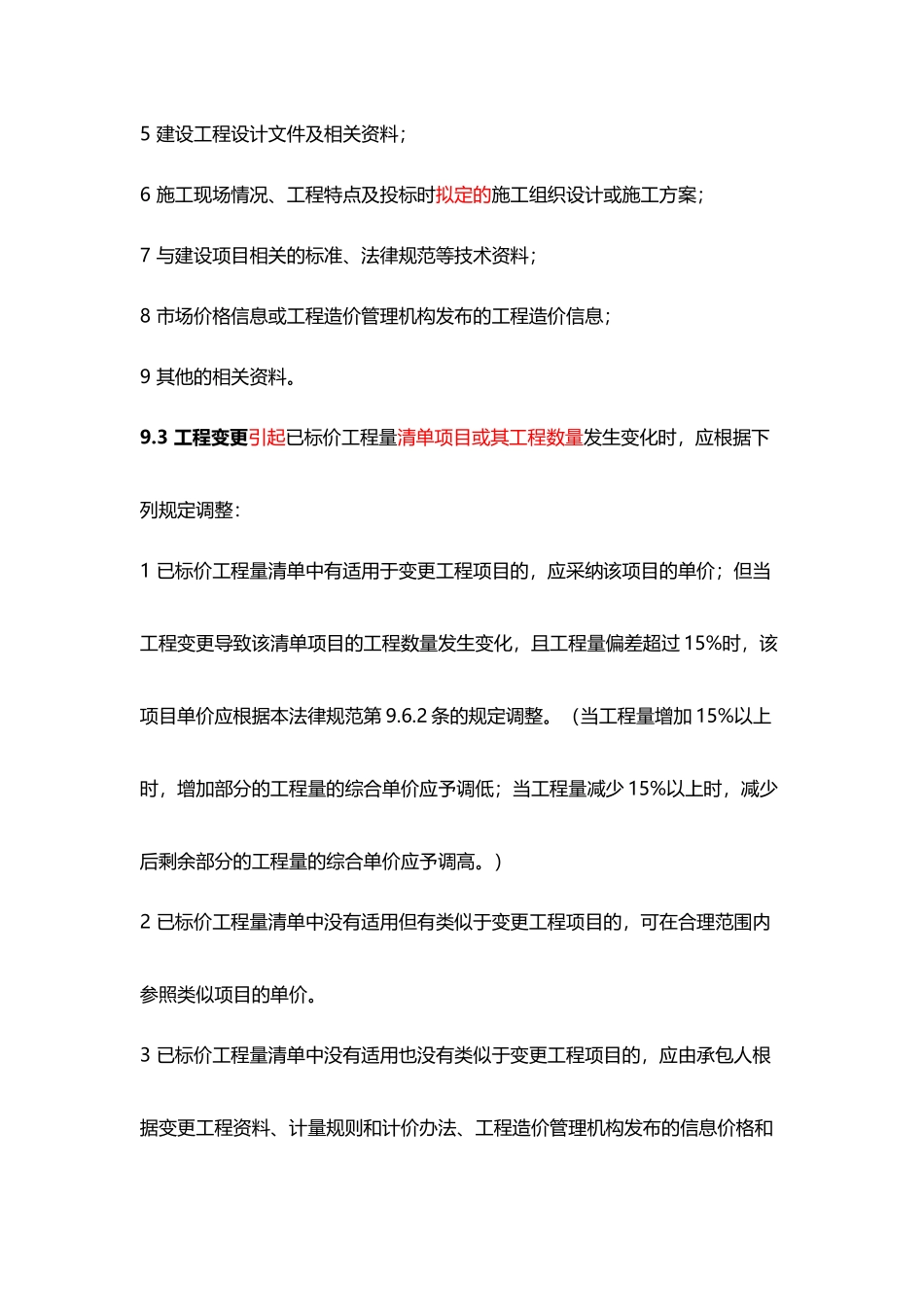

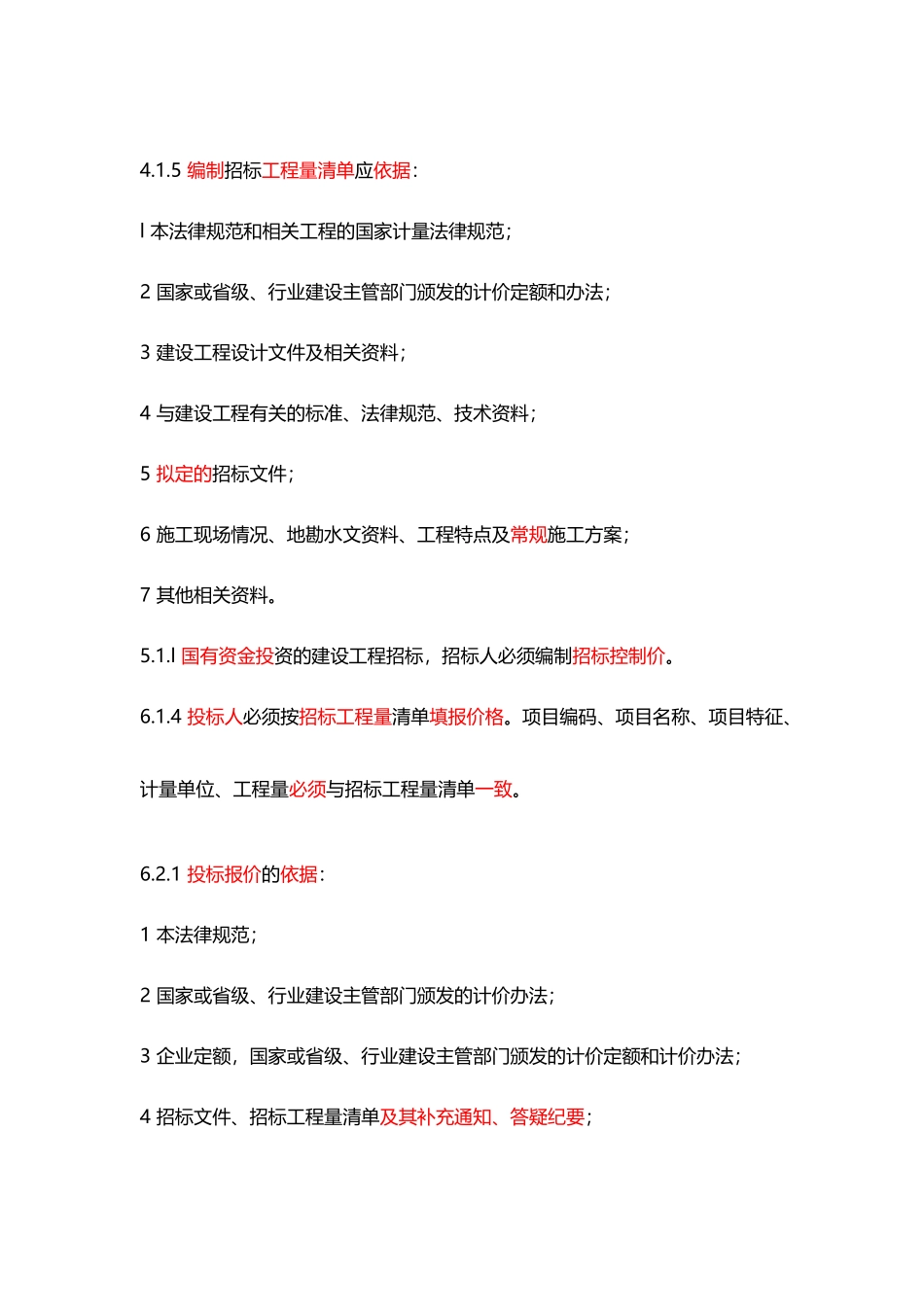

造价工程师考试《案例分析》重要考点笔记(个人心血积累哦!)3.1.1 使用国有资金投资的建设工程发承包,必须采纳工程量清单计价。3.1.4 工程量清单应采纳综合单价计价。3.2 发包人提供材料和工程设备3.2.1 发包人提供的材料和工程设备(以下简称甲供材料)应在招标文件中根据本法律规范附录 L.1 的规定填写《发包人提供材料和工程设备一览表》,写明甲供材料的名称、规格、数量、单价、交货方式、交货地点等。承包人投标时,甲供材料单价应计入相应项目的综合单价中(反映在清单综合单价分析表里的材料单价),签约后,发包人应按合同约定扣除甲供材料款,不予支付。3.2.4 发承包双方对甲供材料的数量发生争议不能达成一致的,应根据相关工程的计价定额同类项目规定的材料消耗量计算。3.2.5 若发包人要求承包人采购已在招标文件中确定为甲供材料的,材料价格应由发承包双方根据市场调查确定,并应另行签订补充协议。4.1.5 编制招标工程量清单应依据:l 本法律规范和相关工程的国家计量法律规范;2 国家或省级、行业建设主管部门颁发的计价定额和办法;3 建设工程设计文件及相关资料;4 与建设工程有关的标准、法律规范、技术资料;5 拟定的招标文件;6 施工现场情况、地勘水文资料、工程特点及常规施工方案;7 其他相关资料。5.1.l 国有资金投资的建设工程招标,招标人必须编制招标控制价。6.1.4 投标人必须按招标工程量清单填报价格。项目编码、项目名称、项目特征、计量单位、工程量必须与招标工程量清单一致。6.2.1 投标报价的依据:1 本法律规范;2 国家或省级、行业建设主管部门颁发的计价办法;3 企业定额,国家或省级、行业建设主管部门颁发的计价定额和计价办法;4 招标文件、招标工程量清单及其补充通知、答疑纪要;5 建设工程设计文件及相关资料;6 施工现场情况、工程特点及投标时拟定的施工组织设计或施工方案;7 与建设项目相关的标准、法律规范等技术资料;8 市场价格信息或工程造价管理机构发布的工程造价信息;9 其他的相关资料。9.3 工程变更引起已标价工程量清单项目或其工程数量发生变化时,应根据下列规定调整:1 已标价工程量清单中有适用于变更工程项目的,应采纳该项目的单价;但当工程变更导致该清单项目的工程数量发生变化,且工程量偏差超过 15%时,该项目单价应根据本法律规范第 9.6.2 条的规定调整。(当工程量增加 15%以上时,增加部分的工程量的综合单价应予调低;当工程量减少 1...
