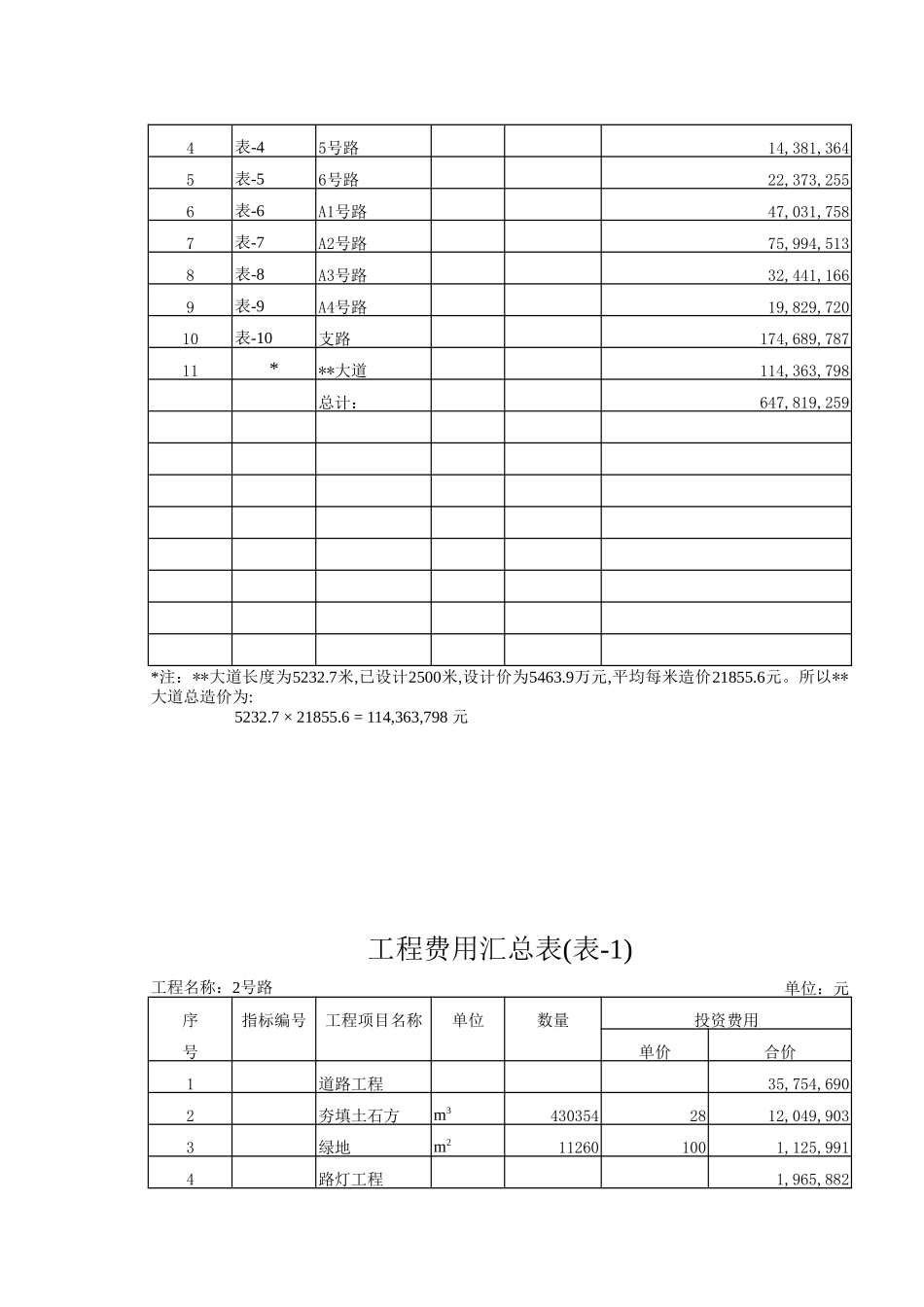

附录二:附录二:道路工程投资估算书道路工程投资估算书温洲经济技术开发区**新区**区投资项目可行性讨论 【编制说明】【编制说明】因为道路工程为**区建设的经脉,投资巨大,且地下管道、地下电缆的建设都依附于道路工程的建设。另外,道路工程本身比较复杂,包括道路、填土、绿地(指附属于道路的绿地,而非城市绿地)、路灯和交通设施等。因此,我们专门对道路工程做了更详细的投资估算,并专设了附录供建设部门参考。共有 12 条道路(所有支路作为一条计算),它们是:1.2路2.3路3.百米大道4.5路5.6路6. A 1路7. A 2路8. A 3路9. A 4路10.支路 1在估算中,我们把每条道路分为五部分:1.道路2.路灯工程3.交通设施4.填土5.绿地道路工程投资汇总表单位:元序索引工程项目名称单位数量投资费用号1表-12号路55,942,222 2表-23号路27,456,279 3表-3百米大道63,315,396 4表-45号路14,381,364 5表-56号路22,373,255 6表-6A1号路47,031,758 7表-7A2号路75,994,513 8表-8A3号路32,441,166 9表-9A4号路19,829,720 10表-10支路174,689,787 11***大道114,363,798 总计:647,819,259 *注:**大道长度为5232.7米,已设计2500米,设计价为5463.9万元,平均每米造价21855.6元。所以**大道总造价为:5232.7 × 21855.6 = 114,363,798 元工程费用汇总表(表-1)工程名称:2号路单位:元序指标编号工程项目名称单位数量投资费用号单价合价1道路工程35,754,690 2夯填土石方m34303542812,049,903 3绿地m2112601001,125,991 4路灯工程1,965,882 5交通设施5,045,757 合计:55,942,222 道路工程造价计算程序表单位:元项目:2#路数量一、直接工程费:(A+B+C)22892708.26 A、直接费:(1+2)21099270.28 1、《估算指标》中指标基价:19590780.21 《估算指标》中用量*94年价格19590780.21 其中材料费:材料用量*材料价格16689276.90 2、其它工程费:指标基价*系数(7.7%)1508490.08 B、其它直接费:485283.22 A*定额费率(施工附加费0.9%+施工包干费1.4%)485283.22 C、现场经费:A*定额费率(6.2%)1308154.76 二、间接费:(一)*定额费率(降一个级别5.4%)1236206.25 三、利润:((一)+(二))*定额费率(按甲级投资,降一个级别7.0%)1689024.02 四 、 价 格 调 整 :(D+E)4632700.38 D、材料费调整4506104.76 材料费*0.274506104.76 E 、 次 要 材 料 议 价 差 : A* ...
