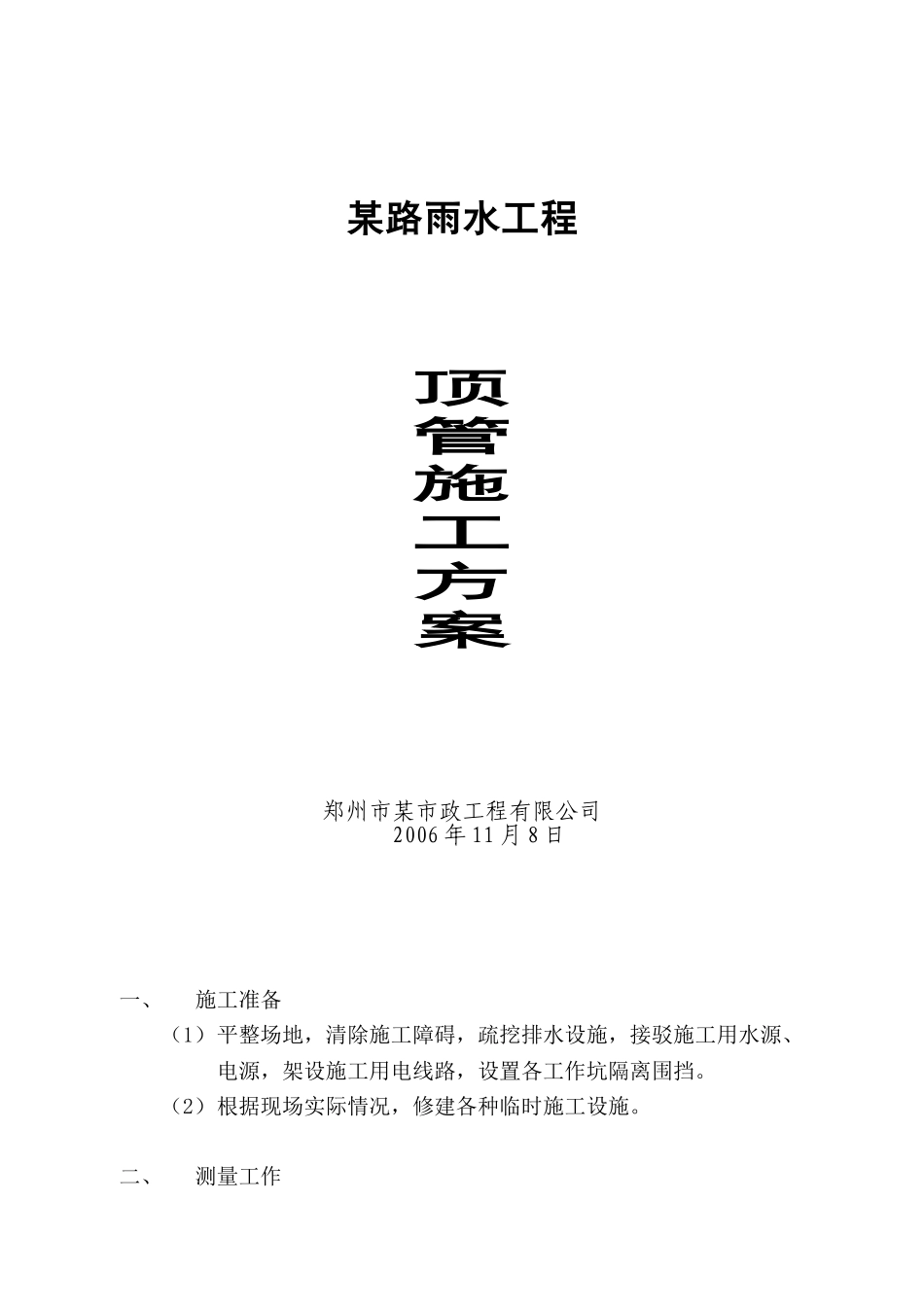

某路雨水工程顶管施工方案郑州市某市政工程有限公司2006 年 11 月 8 日一、 施工准备(1)平整场地,清除施工障碍,疏挖排水设施,接驳施工用水源、电源,架设施工用电线路,设置各工作坑隔离围挡
(2)根据现场实际情况,修建各种临时施工设施

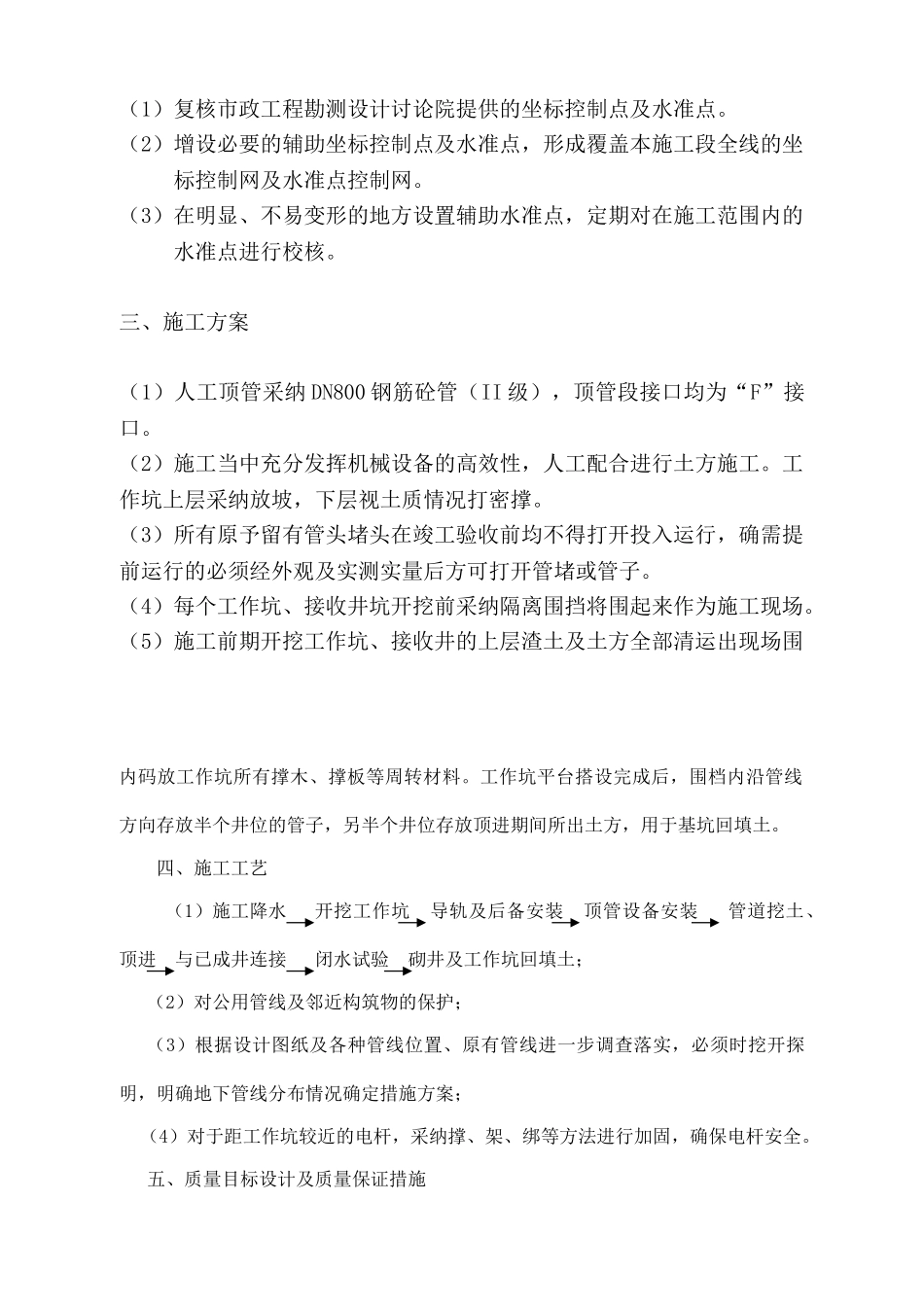

二、 测量工作(1)复核市政工程勘测设计讨论院提供的坐标控制点及水准点
(2)增设必要的辅助坐标控制点及水准点,形成覆盖本施工段全线的坐标控制网及水准点控制网
(3)在明显、不易变形的地方设置辅助水准点,定期对在施工范围内的水准点进行校核
三、施工方案(1)人工顶管采纳 DN800 钢筋砼管(II 级),顶管段接口均为“F”接口
(2)施工当中充分发挥机械设备的高效性,人工配合进行土方施工
工作坑上层采纳放坡,下层视土质情况打密撑
(3)所有原予留有管头堵头在竣工验收前均不得打开投入运行,确需提前运行的必须经外观及实测实量后方可打开管堵或管子
(4)每个工作坑、接收井坑开挖前采纳隔离围挡将围起来作为施工现场
(5)施工前期开挖工作坑、接收井的上层渣土及土方全部清运出现场围内码放工作坑所有撑木、撑板等周转材料
工作坑平台搭设完成后,围档内沿管线方向存放半个井位的管子,另半个井位存放顶进期间所出土方,用于基坑回填土
四、施工工艺(1)施工降水开挖工作坑 导轨及后备安装 顶管设备安装 管道挖土、顶进 与已成井连接 闭水试验 砌井及工作坑回填土;(2)对公用管线及邻近构筑物的保护;(3)根据设计图纸及各种管线位置、原有管线进一步调查落实,必须时挖开探明,明确地下管线分布情况确定措施方案;(4)对于距工作坑较近的电杆,采纳撑、架、绑等方法进行加固,确保电杆安全

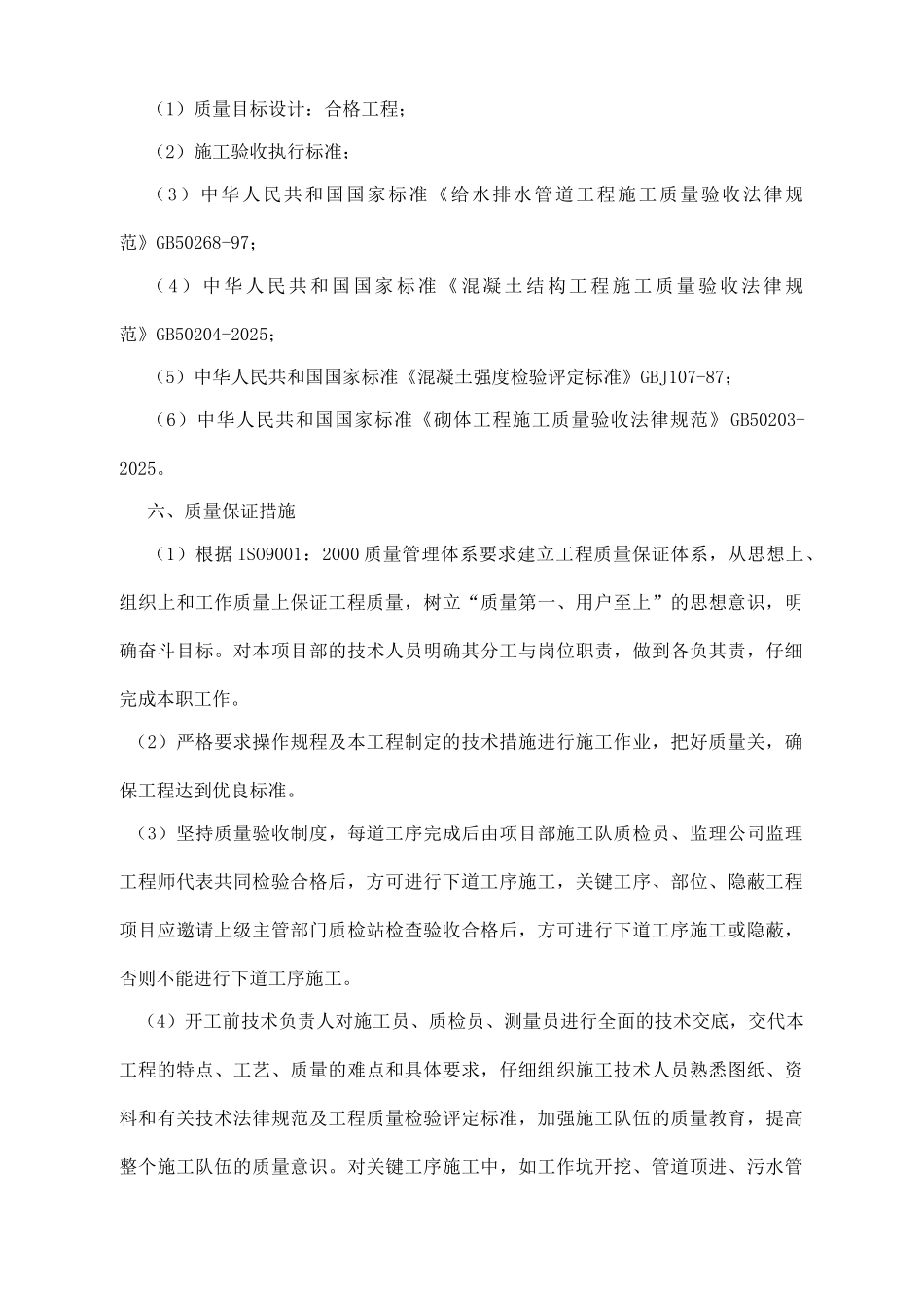

五、质量目标设计及质量保证措施(1)质量目标设计:合格工程;(2)施工验收执行标准;(3)中华人民共和国国家标准《给水排水管道工程施工质量验收法律规范》GB50268-97;( 4 )
