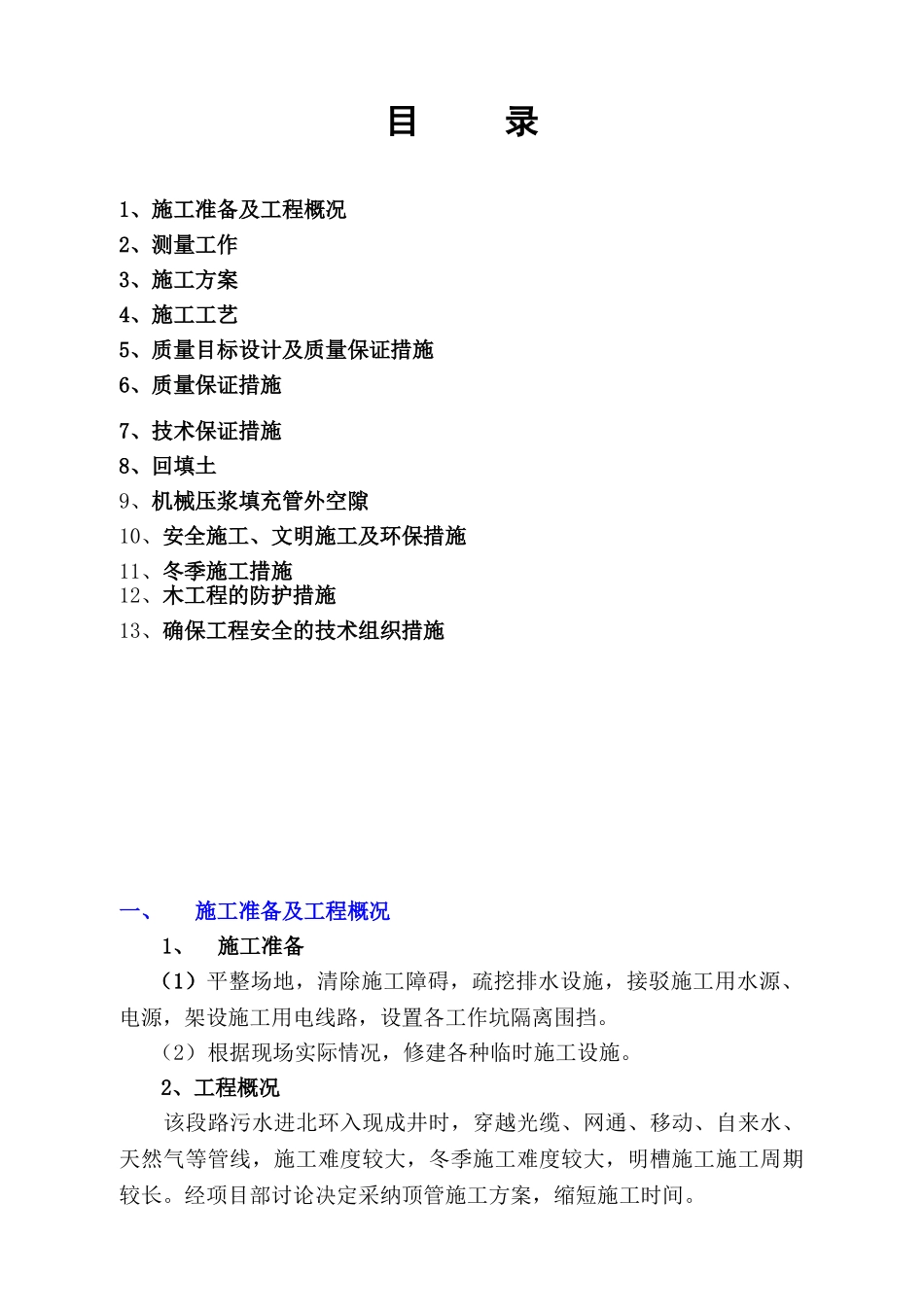

郑州市****路雨水工程顶管施工方案郑州市*****市政工程有限公司2025 年 12 月目 录1、施工准备及工程概况2、测量工作3、施工方案4、施工工艺5、质量目标设计及质量保证措施6、质量保证措施7、技术保证措施8、回填土9、机械压浆填充管外空隙10、安全施工、文明施工及环保措施11、冬季施工措施12、木工程的防护措施13、确保工程安全的技术组织措施一、 施工准备及工程概况1、施工准备(1)平整场地,清除施工障碍,疏挖排水设施,接驳施工用水源、电源,架设施工用电线路,设置各工作坑隔离围挡
(2)根据现场实际情况,修建各种临时施工设施
2、工程概况该段路污水进北环入现成井时,穿越光缆、网通、移动、自来水、天然气等管线,施工难度较大,冬季施工难度较大,明槽施工施工周期较长
经项目部讨论决定采纳顶管施工方案,缩短施工时间

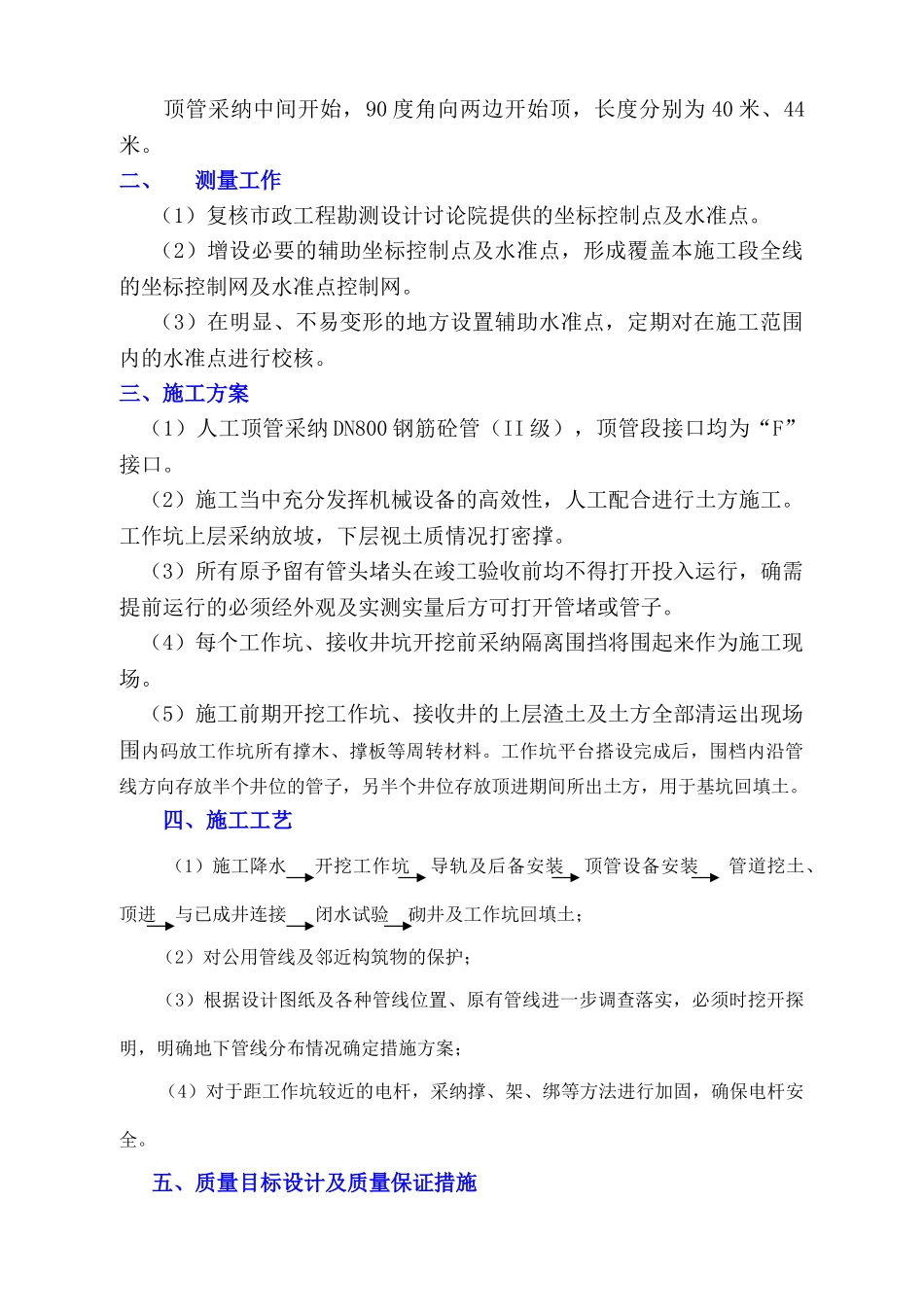

顶管采纳中间开始,90 度角向两边开始顶,长度分别为 40 米、44米
二、 测量工作(1)复核市政工程勘测设计讨论院提供的坐标控制点及水准点
(2)增设必要的辅助坐标控制点及水准点,形成覆盖本施工段全线的坐标控制网及水准点控制网
(3)在明显、不易变形的地方设置辅助水准点,定期对在施工范围内的水准点进行校核
三、施工方案(1)人工顶管采纳 DN800 钢筋砼管(II 级),顶管段接口均为“F”接口
(2)施工当中充分发挥机械设备的高效性,人工配合进行土方施工
工作坑上层采纳放坡,下层视土质情况打密撑
(3)所有原予留有管头堵头在竣工验收前均不得打开投入运行,确需提前运行的必须经外观及实测实量后方可打开管堵或管子
(4)每个工作坑、接收井坑开挖前采纳隔离围挡将围起来作为施工现场
(5)施工前期开挖工作坑、接收井的上层渣土及土方全部清运出现场围内码放工作坑所有撑木、撑板等周转材料
工作坑平台搭设完成后,围档内沿管线方向存放半个井位的管子,另半个井位存放顶进期间
