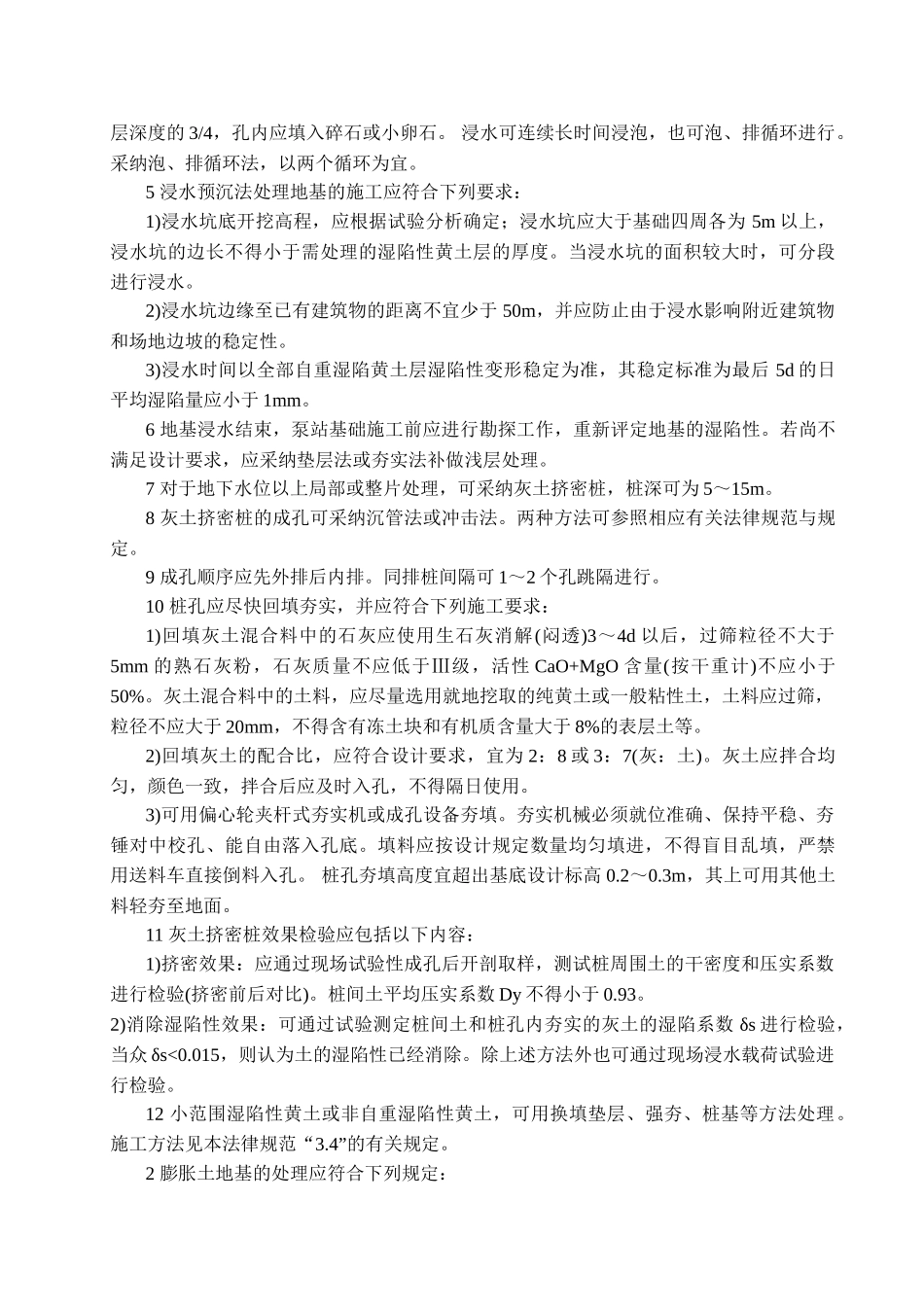

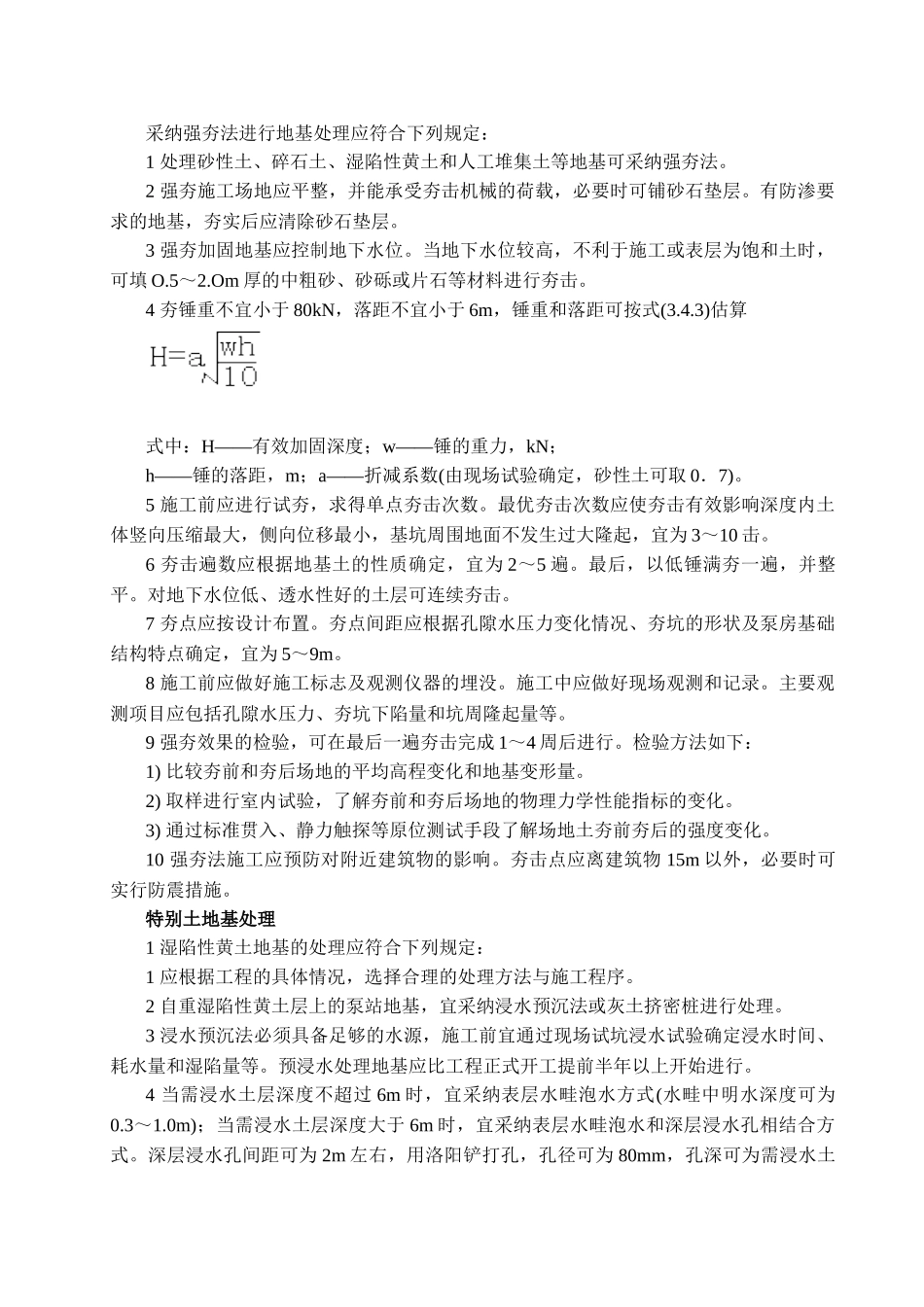

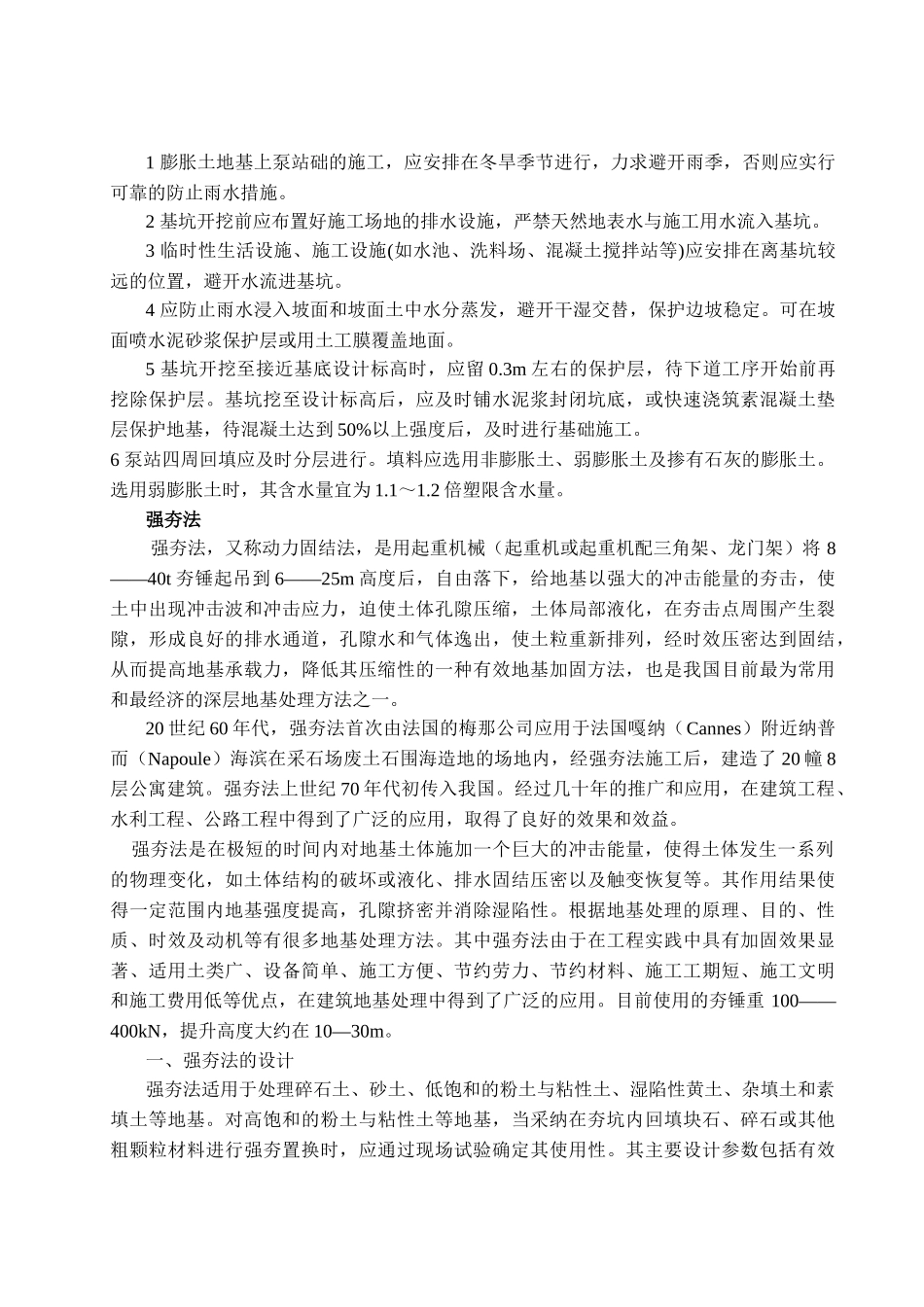

采纳强夯法进行地基处理应符合下列规定:1 处理砂性土、碎石土、湿陷性黄土和人工堆集土等地基可采纳强夯法
2 强夯施工场地应平整,并能承受夯击机械的荷载,必要时可铺砂石垫层
有防渗要求的地基,夯实后应清除砂石垫层
3 强夯加固地基应控制地下水位
当地下水位较高,不利于施工或表层为饱和土时,可填 O
Om 厚的中粗砂、砂砾或片石等材料进行夯击
4 夯锤重不宜小于 80kN,落距不宜小于 6m,锤重和落距可按式(3
3)估算式中:H——有效加固深度;w——锤的重力,kN;h——锤的落距,m;a——折减系数(由现场试验确定,砂性土可取 0.7)
5 施工前应进行试夯,求得单点夯击次数
最优夯击次数应使夯击有效影响深度内土体竖向压缩最大,侧向位移最小,基坑周围地面不发生过大隆起,宜为 3~10 击
6 夯击遍数应根据地基土的性质确定,宜为 2~5 遍
最后,以低锤满夯一遍,并整平
对地下水位低、透水性好的土层可连续夯击
7 夯点应按设计布置
夯点间距应根据孔隙水压力变化情况、夯坑的形状及泵房基础结构特点确定,宜为 5~9m
8 施工前应做好施工标志及观测仪器的埋没
施工中应做好现场观测和记录
主要观测项目应包括孔隙水压力、夯坑下陷量和坑周隆起量等
9 强夯效果的检验,可在最后一遍夯击完成 1~4 周后进行
检验方法如下:1) 比较夯前和夯后场地的平均高程变化和地基变形量
2) 取样进行室内试验,了解夯前和夯后场地的物理力学性能指标的变化
3) 通过标准贯入、静力触探等原位测试手段了解场地土夯前夯后的强度变化
10 强夯法施工应预防对附近建筑物的影响
夯击点应离建筑物 15m 以外,必要时可实行防震措施
特别土地基处理1 湿陷性黄土地基的处理应符合下列规定:1 应根据工程的具体情况,选择合理的处理方法与施工程序
2 自重湿陷性黄土层上的泵站地基,宜采纳浸水预沉法或灰土挤密桩
