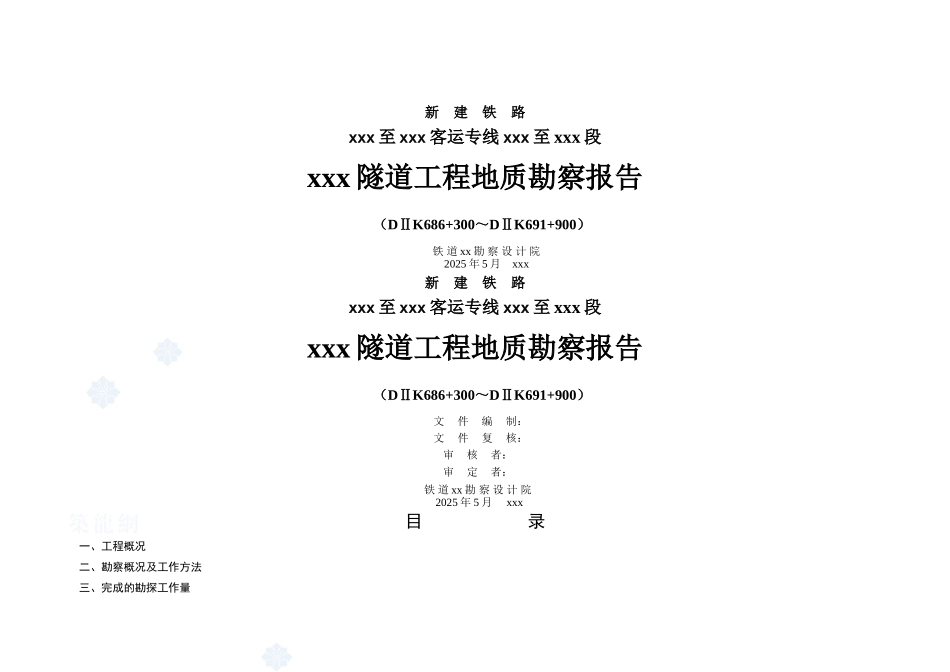

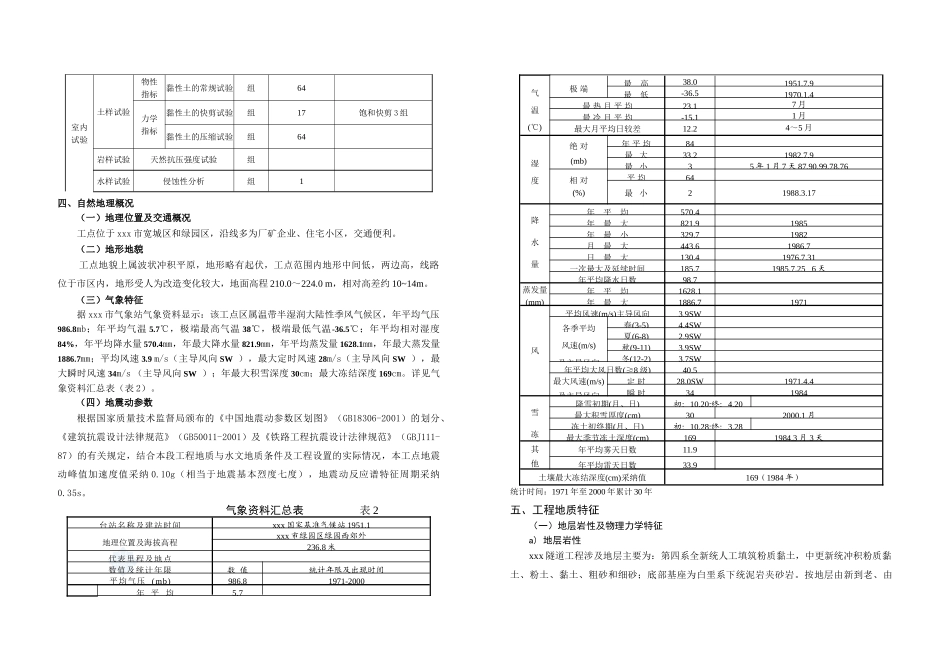

新 建 铁 路xxx 至 xxx 客运专线 xxx 至 xxx 段xxx 隧道工程地质勘察报告(DⅡK686+300~DⅡK691+900)铁 道 xx 勘 察 设 计 院2025 年 5 月 xxx新 建 铁 路xxx 至 xxx 客运专线 xxx 至 xxx 段xxx 隧道工程地质勘察报告(DⅡK686+300~DⅡK691+900)文 件 编 制:文 件 复 核: 审核者: 审定者:铁 道 xx 勘 察 设 计 院 2025 年 5 月 xxx目 录一、工程概况二、勘察概况及工作方法三、完成的勘探工作量四、自然地理概况(一)地理位置及交通概况(二)地形地貌(三)气象特征(四)地震动参数五、工程地质特征(一)地层岩性及物理力学特征(二)地质构造六、水文地质特征(一)地表水特征(二)地下水的类型、埋藏情况及其变化特征(三)地下水对混凝土等建筑材料的侵蚀性判定七、场地不良地质、特别岩土条件八、隧道围岩分级九、场地稳定性、建筑适宜性及工程地质、水文地质条件综合评价十、主要工程措施问题及工程措施建议一、工程概况xxx 隧道位于 xxx 市绿园区辖区,工点起讫止里程为 DⅡK686+300~DⅡK691+900,中心里程为 DⅡK689+100,总长 5600.00m。隧道进口位于范家店四季青村,出口位于铁西街东侧,隧道洞身经过地表主要道路和建筑物有:四季青村、西环城路、绿园区老师培训学校、中国人民解放军 65325 部队、1103 部队、青州路住宅小区、青州路、xx 大学和平校区、客车厂兴隆小区住宅楼、基隆街、新竹小区住宅楼、xx 省武警第一支队综合楼、青年路、客车厂厂房及铁西街等。二、勘察概况及工作方法因 xxx 隧道位于 xxx 市市区内,钻探、物探工作开展较困难,所以本阶段勘察工作主要为收集资料、控制性钻探并辅以物探工作。根据收集资料及调查访问,工点范围内居民楼基础形式以沉管灌注桩为主,桩长 10~13m;xxx 轨道客车股份公司内建筑基础形式较多,沉箱基础埋深 6~10m,桩基础桩长 7~13m,最长桩可达 18m。本阶段勘察工作共布置并完成 5 个钻孔,孔深 35~70m,总进尺 247。70m;利用贯穿线钻孔 5 个;物探工作主要为测井、地震面波及提供地层剖面。三、完成的勘探工作量勘察工作量一览表 表 1工 作 项 目单 位数 量备注工程地质调绘Km21.60物 探剪切波测试孔2工程地质钻探陆上m/孔247.70砂类土及粉土层、砂质黄土标贯试验次2风化岩层动力触探次11室内试验土样试验物性指标黏性土的常规试验组64力学指标黏性土的快剪试验组17饱和快剪 3...
