长线式台座先张法预制 20、25 米空心板梁综合施工技术 桥梁预制场概况:第一预制梁厂设在 k510+800 线路的左侧,距离线路中心线 50 米,主要负责 20 米空心板梁的生产任务
第一桥梁预制场,长度 350 米,宽度 60 米,占地 31 亩,设计生产能力 4-6 片/天,存梁设计 100片,主要预制 20 米空心板梁 512 片,预制厂内设置 JS750 拌合楼和 400Kw 的变压器,同时又配备了一台 75Kw 的发电机以备紧急情况下使用
每个预制梁场设有载重 60 的龙门吊两台,负责场内空心板梁的移动及存放
空心板梁 240 片,16 米空心板梁 12 片,13 米空心板梁 48 片,空心板梁的生产任务

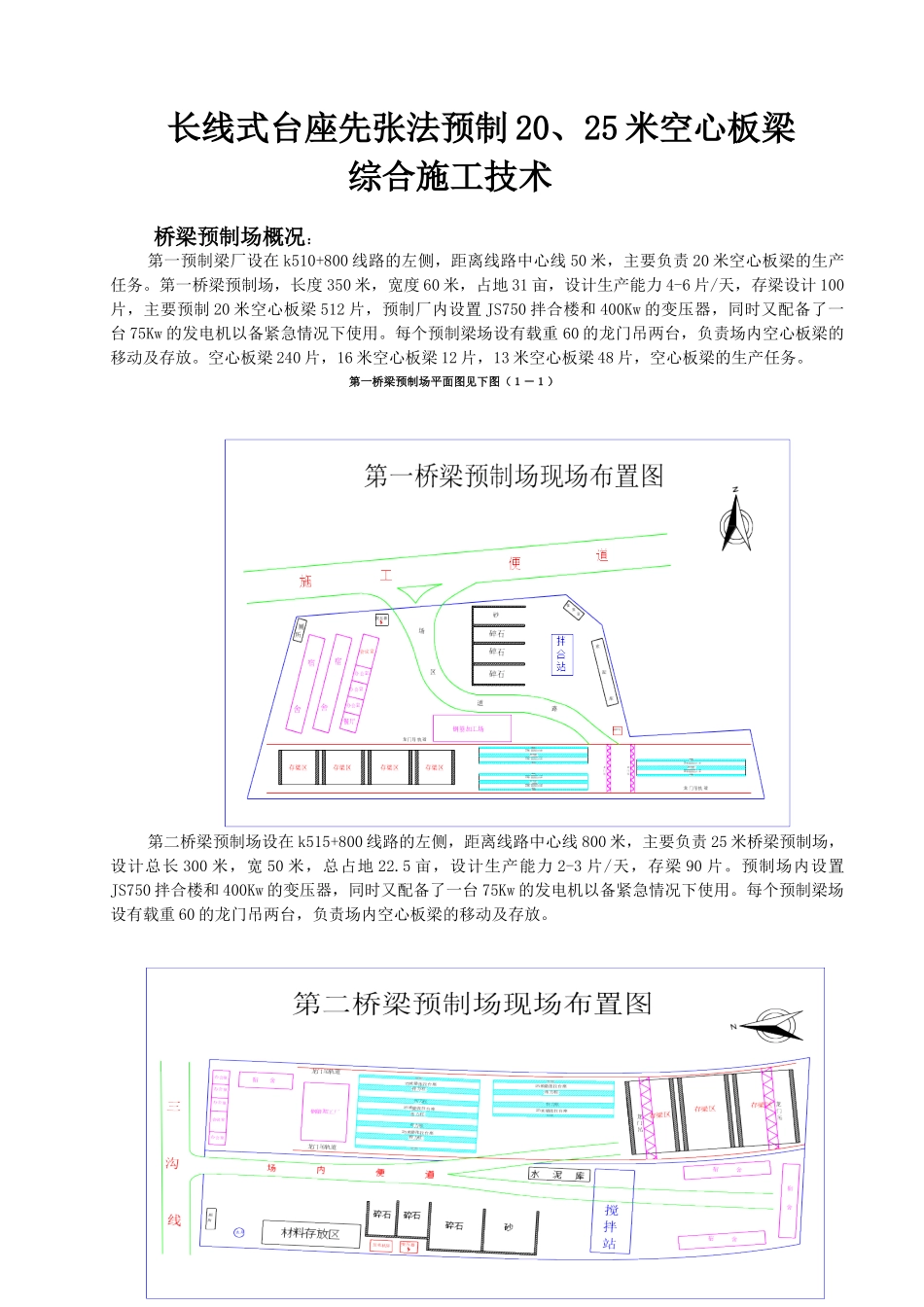

第一桥梁预制场平面图见下图(1-1)第二桥梁预制场设在 k515+800 线路的左侧,距离线路中心线 800 米,主要负责 25 米桥梁预制场,设计总长 300 米,宽 50 米,总占地 22
5 亩,设计生产能力 2-3 片/天,存梁 90 片
预制场内设置JS750 拌合楼和 400Kw 的变压器,同时又配备了一台 75Kw 的发电机以备紧急情况下使用
每个预制梁场设有载重 60 的龙门吊两台,负责场内空心板梁的移动及存放
第二桥梁预制场平面布置图见下图(1-2) 空心板梁全部采纳预应力 1860Mp 低松弛钢绞线,控制张拉应力为 1395Mp
空心板的底宽均 149㎝,梁高分别有 125㎝、90㎝、75㎝、60㎝四种,空心板内钢绞线的布置分别有 20 根、18 根、16 根、15 根、14 根五种
编制依据《桥梁施工法律规范》,《XX 路基工程质量监督手册》,《投标文件》,《设计图纸》先张法预应力空心板预制方案⑴ 施工工艺流程制作张拉台座 制作板梁平台 钢绞线下料、布置位置 张拉 绑扎钢筋 立模 浇筑混凝土 养护 拆模 整体放张 移梁

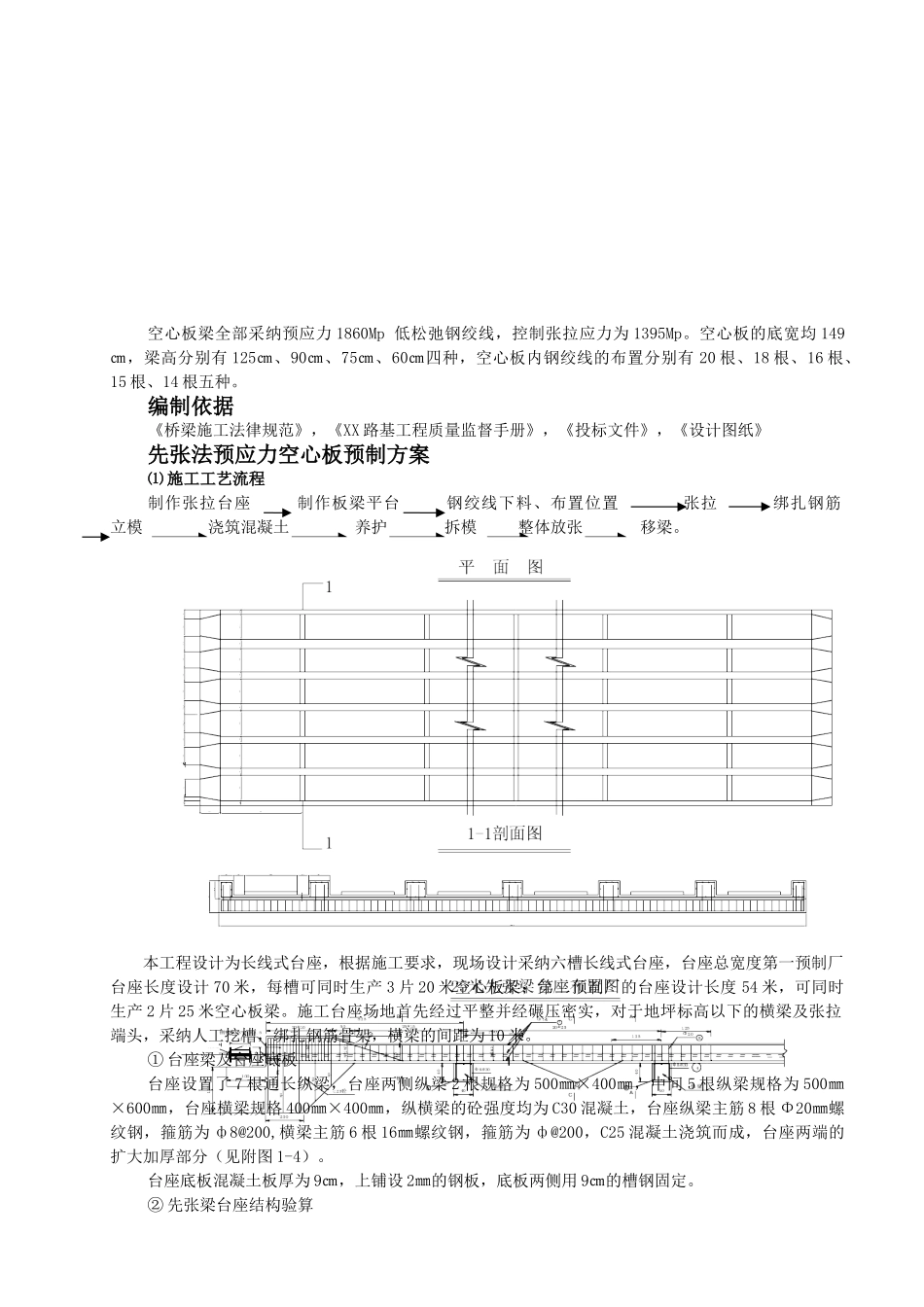

⑵ 台座设计25
