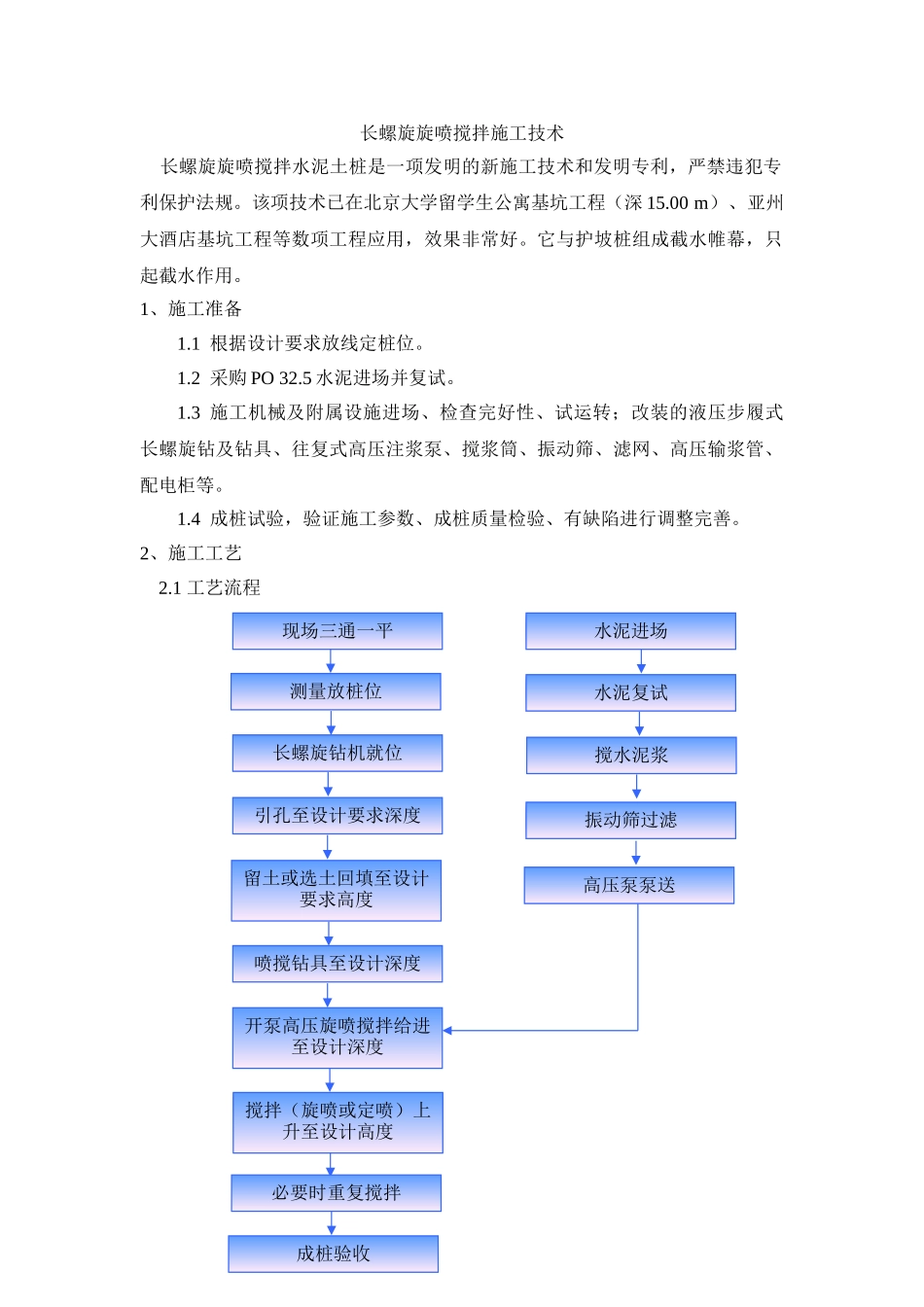

长螺旋旋喷搅拌施工技术 长螺旋旋喷搅拌水泥土桩是一项发明的新施工技术和发明专利,严禁违犯专利保护法规
该项技术已在北京大学留学生公寓基坑工程(深 15
00 m)、亚州大酒店基坑工程等数项工程应用,效果非常好
它与护坡桩组成截水帷幕,只起截水作用
1、施工准备1
1 根据设计要求放线定桩位
2 采购 PO 32
5 水泥进场并复试
3 施工机械及附属设施进场、检查完好性、试运转;改装的液压步履式长螺旋钻及钻具、往复式高压注浆泵、搅浆筒、振动筛、滤网、高压输浆管、配电柜等
4 成桩试验,验证施工参数、成桩质量检验、有缺陷进行调整完善
2、施工工艺 2
1 工艺流程现场三通一平测量放桩位长螺旋钻机就位引孔至设计要求深度留土或选土回填至设计要求高度喷搅钻具至设计深度开泵高压旋喷搅拌给进至设计深度成桩验收水泥进场水泥复试搅水泥浆振动筛过滤高压泵泵送搅拌(旋喷或定喷)上升至设计高度必要时重复搅拌 2

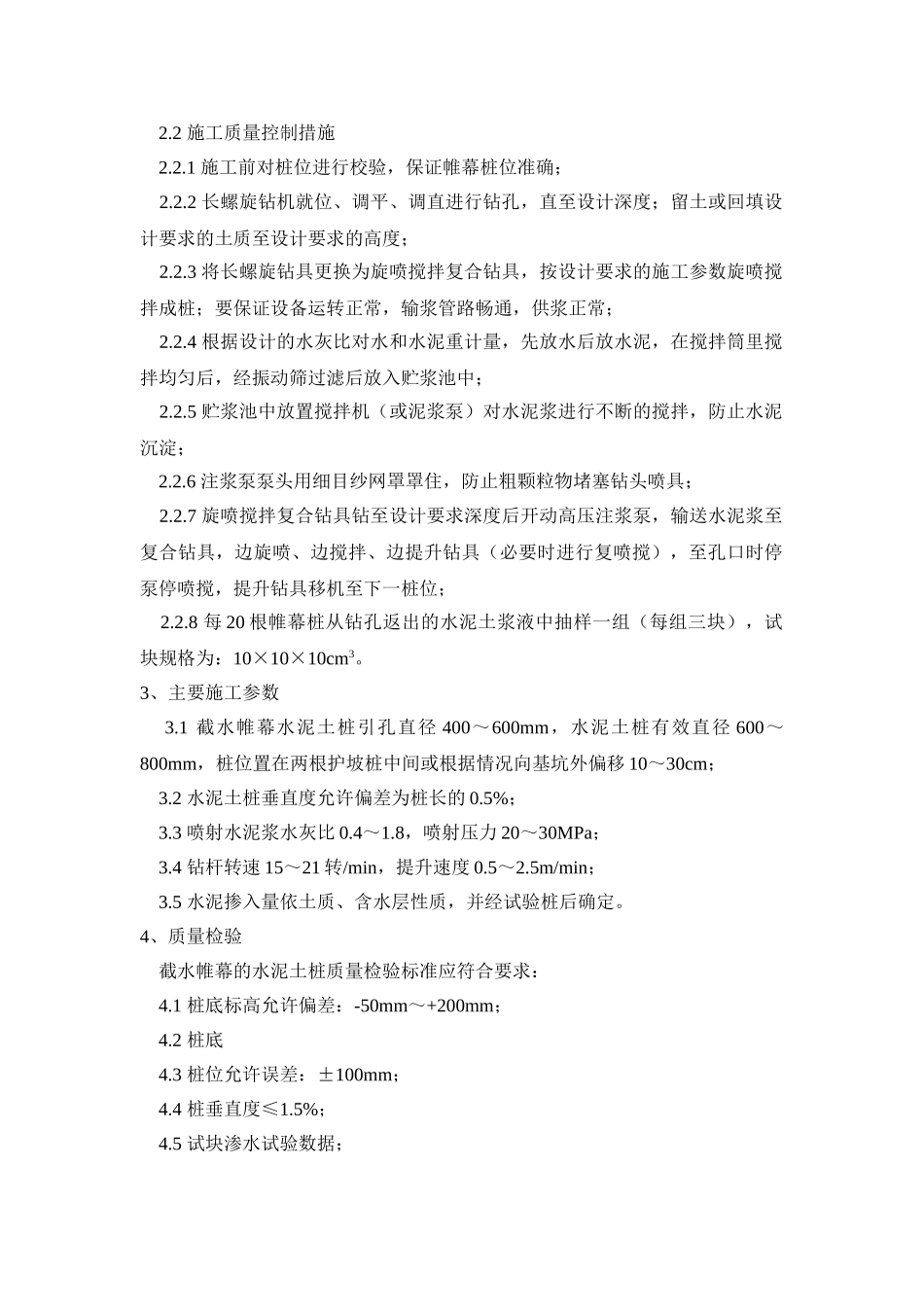

2 施工质量控制措施 2
1 施工前对桩位进行校验,保证帷幕桩位准确; 2
2 长螺旋钻机就位、调平、调直进行钻孔,直至设计深度;留土或回填设计要求的土质至设计要求的高度; 2
3 将长螺旋钻具更换为旋喷搅拌复合钻具,按设计要求的施工参数旋喷搅拌成桩;要保证设备运转正常,输浆管路畅通,供浆正常; 2
4 根据设计的水灰比对水和水泥重计量,先放水后放水泥,在搅拌筒里搅拌均匀后,经振动筛过滤后放入贮浆池中; 2
5 贮浆池中放置搅拌机(或泥浆泵)对水泥浆进行不断的搅拌,防止水泥沉淀; 2
6 注浆泵泵头用细目纱网罩罩住,防止粗颗粒物堵塞钻头喷具; 2
7 旋喷搅拌复合钻具钻至设计要求深度后开动高压注浆泵,输送水泥浆至复合钻具,边旋喷、边搅拌、边提升钻具(必要时进行复喷搅),至孔口时停泵停喷搅,提升钻具移机至下一桩位; 2
8 每 20 根帷幕桩从钻
