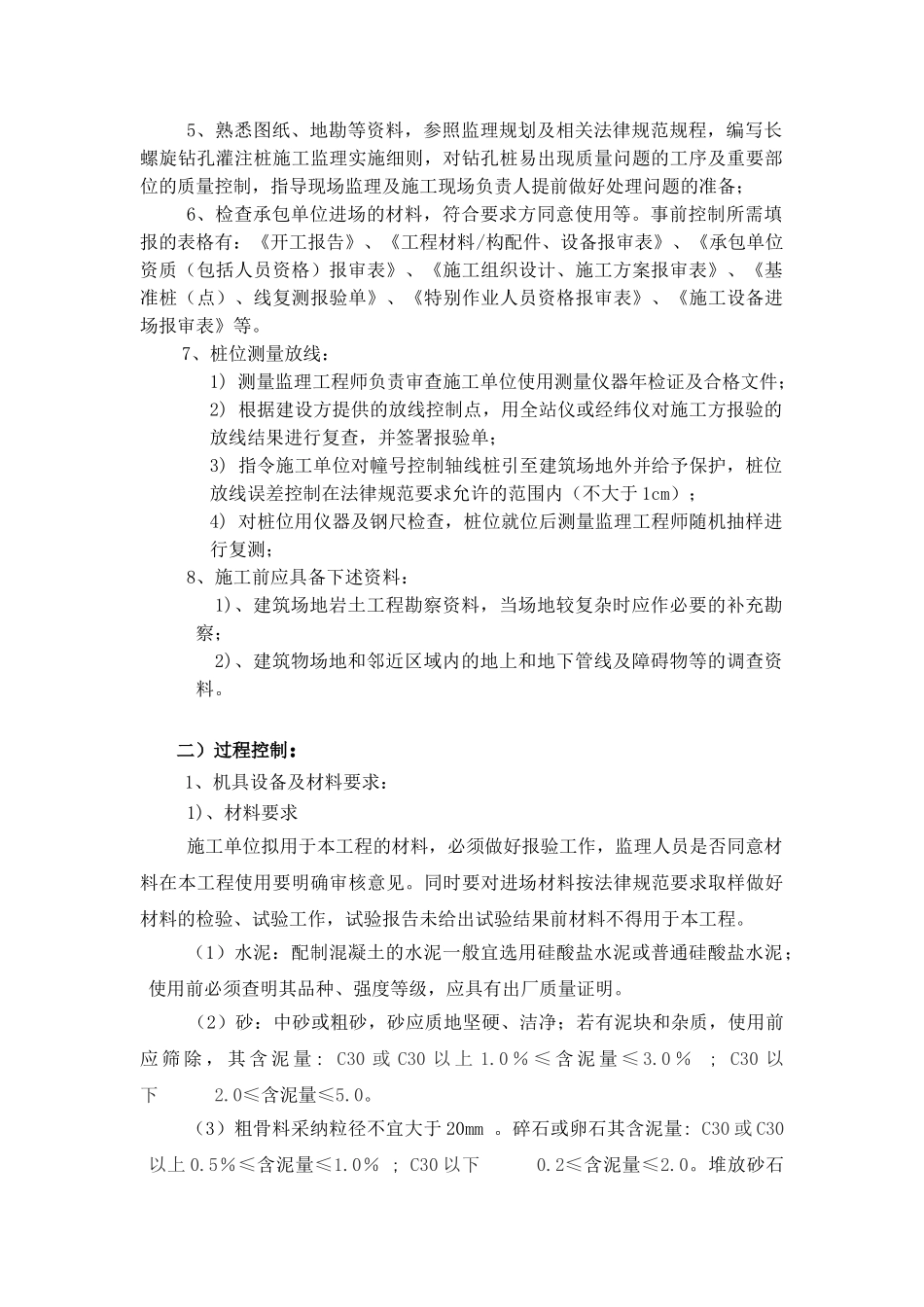

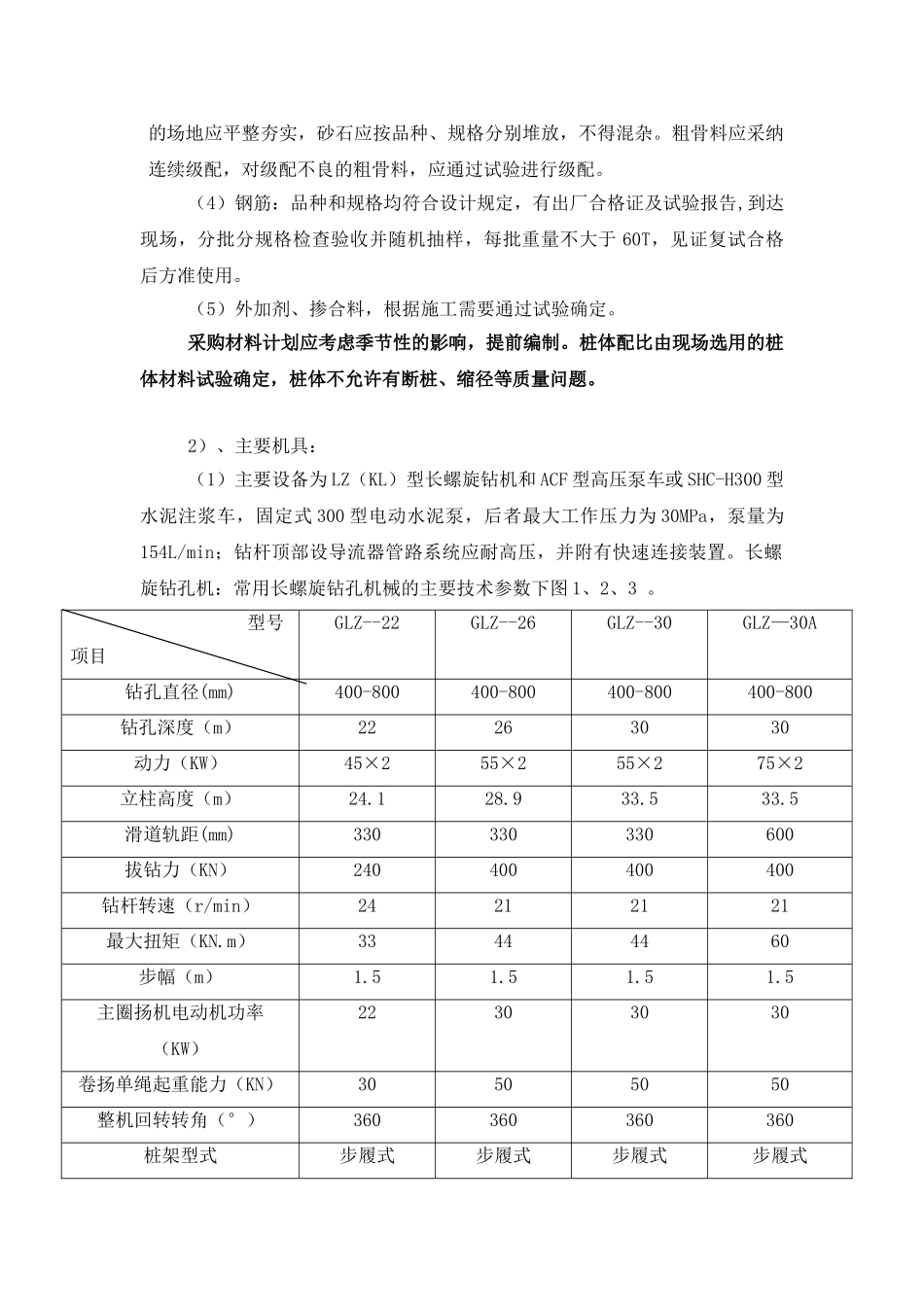

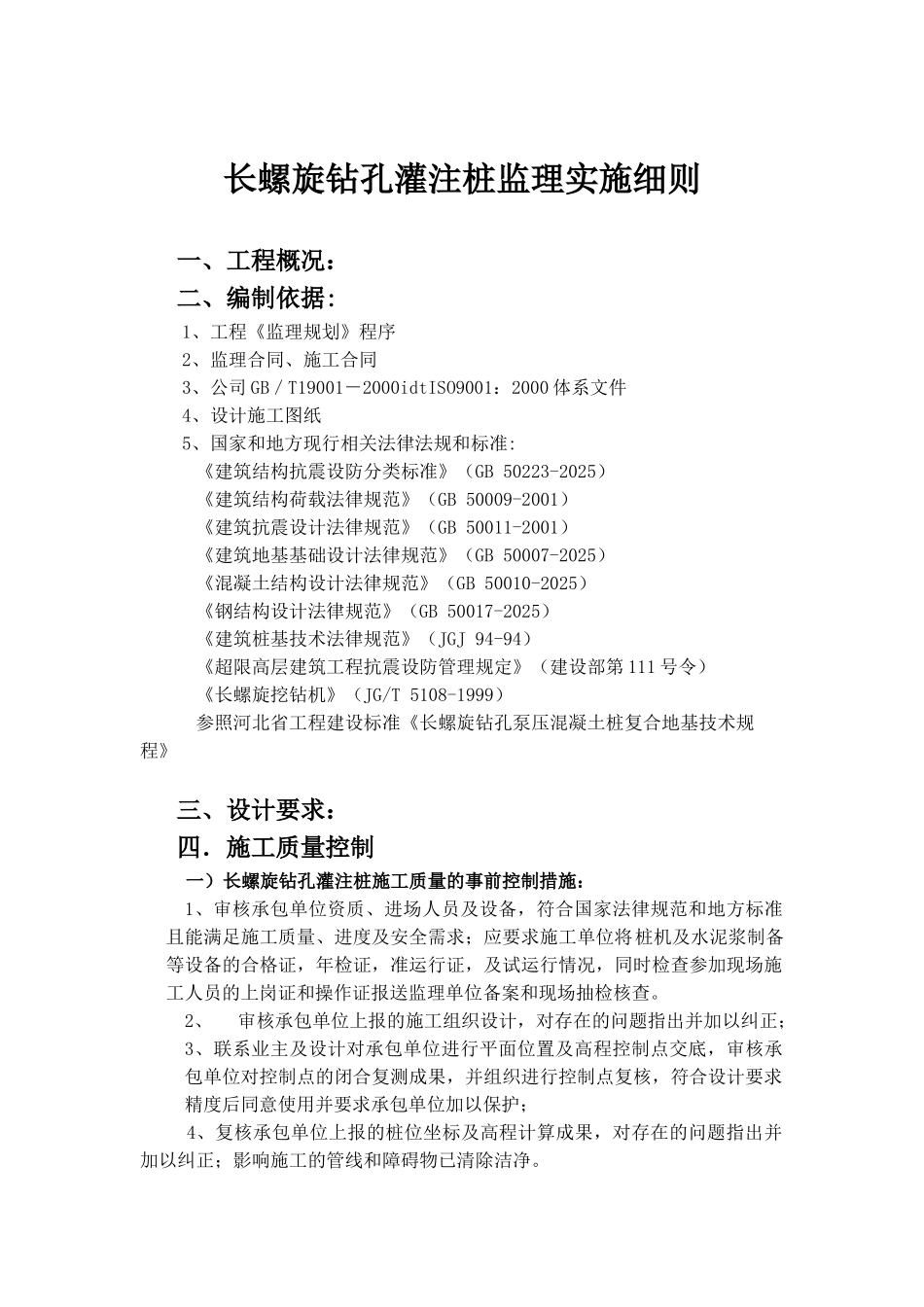

长螺旋钻孔灌注桩监理实施细则 一、工程概况:二、编制依据:1、工程《监理规划》程序 2、监理合同、施工合同 3、公司 GB/T19001-2000idtISO9001:2000 体系文件4、设计施工图纸5、国家和地方现行相关法律法规和标准:《建筑结构抗震设防分类标准》(GB 50223-2025)《建筑结构荷载法律规范》(GB 50009-2001)《建筑抗震设计法律规范》(GB 50011-2001)《建筑地基基础设计法律规范》(GB 50007-2025)《混凝土结构设计法律规范》(GB 50010-2025)《钢结构设计法律规范》(GB 50017-2025)《建筑桩基技术法律规范》(JGJ 94-94)《超限高层建筑工程抗震设防管理规定》(建设部第 111 号令)《长螺旋挖钻机》(JG/T 5108-1999)参照河北省工程建设标准《长螺旋钻孔泵压混凝土桩复合地基技术规程》 三、设计要求:四.施工质量控制一)长螺旋钻孔灌注桩施工质量的事前控制措施:1、审核承包单位资质、进场人员及设备,符合国家法律规范和地方标准且能满足施工质量、进度及安全需求;应要求施工单位将桩机及水泥浆制备等设备的合格证,年检证,准运行证,及试运行情况,同时检查参加现场施工人员的上岗证和操作证报送监理单位备案和现场抽检核查。2、审核承包单位上报的施工组织设计,对存在的问题指出并加以纠正;3、联系业主及设计对承包单位进行平面位置及高程控制点交底,审核承包单位对控制点的闭合复测成果,并组织进行控制点复核,符合设计要求精度后同意使用并要求承包单位加以保护;4、复核承包单位上报的桩位坐标及高程计算成果,对存在的问题指出并加以纠正;影响施工的管线和障碍物已清除洁净。5、熟悉图纸、地勘等资料,参照监理规划及相关法律规范规程,编写长螺旋钻孔灌注桩施工监理实施细则,对钻孔桩易出现质量问题的工序及重要部位的质量控制,指导现场监理及施工现场负责人提前做好处理问题的准备;6、检查承包单位进场的材料,符合要求方同意使用等。事前控制所需填报的表格有:《开工报告》、《工程材料/构配件、设备报审表》、《承包单位资质(包括人员资格)报审表》、《施工组织设计、施工方案报审表》、《基准桩(点)、线复测报验单》、《特别作业人员资格报审表》、《施工设备进场报审表》等。7、桩位测量放线:1) 测量监理工程师负责审查施工单位使用测量仪器年检证及合格文件;2) 根据建设方提供的放线控制点,用全站仪或经纬仪对施工方报验的放线结果进行复查,并签署报验单;3) 指令施工单位对幢...
