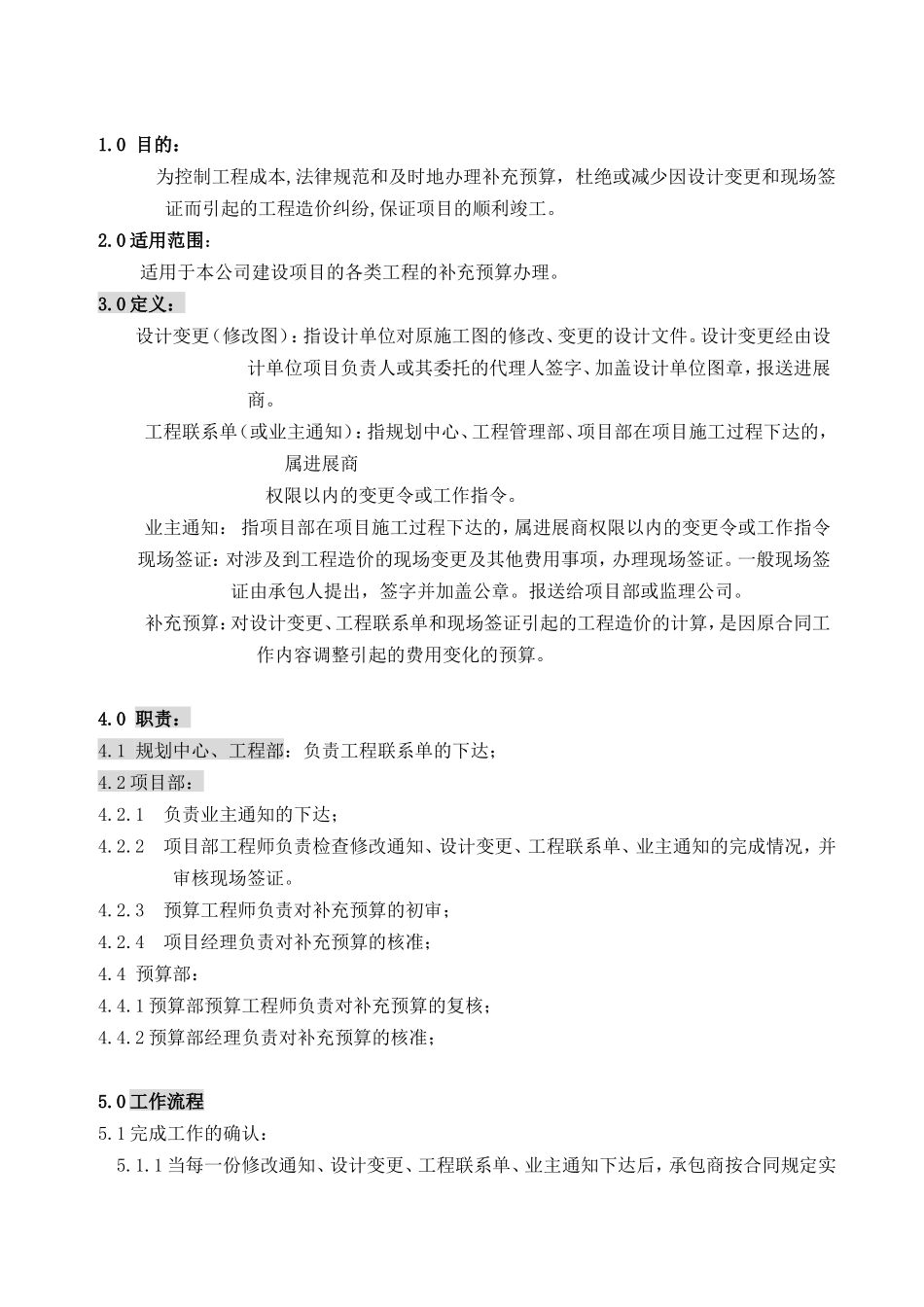

编号: 版号: 补充预算审核实施细则编制日期审核日期批准日期修订记录日 期修订状态修改内容修改人审核人批准人1
0 目的: 为控制工程成本,法律规范和及时地办理补充预算,杜绝或减少因设计变更和现场签证而引起的工程造价纠纷,保证项目的顺利竣工
0 适用范围: 适用于本公司建设项目的各类工程的补充预算办理
0 定义: 设计变更(修改图):指设计单位对原施工图的修改、变更的设计文件
设计变更经由设计单位项目负责人或其委托的代理人签字、加盖设计单位图章,报送进展商
工程联系单(或业主通知):指规划中心、工程管理部、项目部在项目施工过程下达的,属进展商权限以内的变更令或工作指令
业主通知: 指项目部在项目施工过程下达的,属进展商权限以内的变更令或工作指令现场签证:对涉及到工程造价的现场变更及其他费用事项,办理现场签证
一般现场签证由承包人提出,签字并加盖公章
报送给项目部或监理公司
补充预算:对设计变更、工程联系单和现场签证引起的工程造价的计算,是因原合同工作内容调整引起的费用变化的预算
0 职责:4
1 规划中心、工程部:负责工程联系单的下达;4
2 项目部:4
1 负责业主通知的下达;4
2 项目部工程师负责检查修改通知、设计变更、工程联系单、业主通知的完成情况,并审核现场签证
3 预算工程师负责对补充预算的初审;4
4 项目经理负责对补充预算的核准; 4
4 预算部:4
1 预算部预算工程师负责对补充预算的复核;4
2 预算部经理负责对补充预算的核准;5
0 工作流程5
1 完成工作的确认:5
1 当每一份修改通知、设计变更、工程联系单、业主通知下达后,承包商按合同规定实施完成或在相应工程内容隐蔽前,填写《现场签证单》,报项目部
项目部相关工程师会同监理公司、承包商一起,对该项工作完成情况进行确认,对于施工现场的一些非设计变更类的
