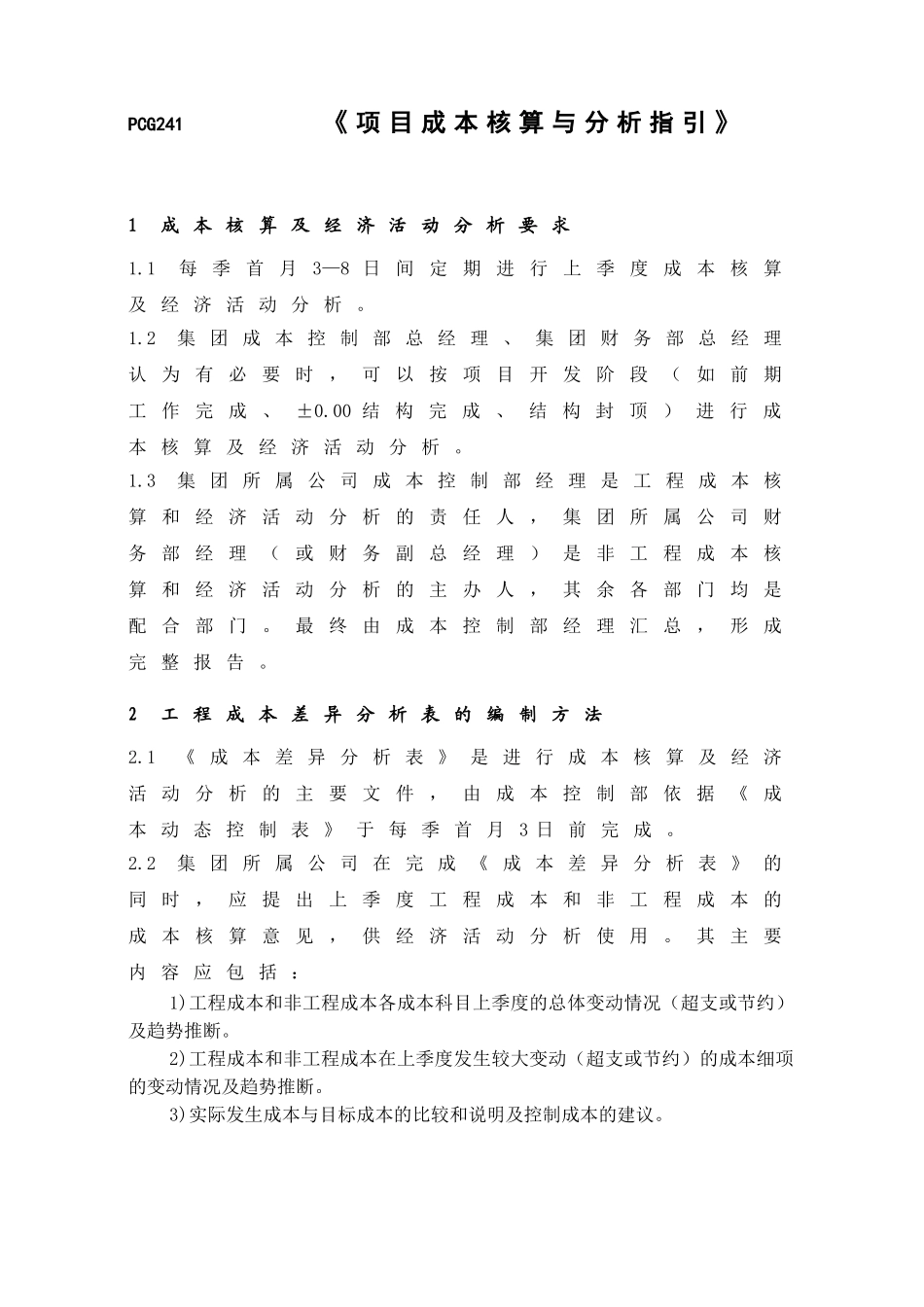

PCG241 《 项 目 成 本 核 算 与 分 析 指 引 》1 成 本 核 算 及 经 济 活 动 分 析 要 求1
1 每 季 首 月 3—8 日 间 定 期 进 行 上 季 度 成 本 核 算及 经 济 活 动 分 析
2 集 团 成 本 控 制 部 总 经 理 、 集 团 财 务 部 总 经 理认 为 有 必 要 时 , 可 以 按 项 目 开 发 阶 段 ( 如 前 期工 作 完 成 、±0
00 结 构 完 成 、 结 构 封 顶 ) 进 行 成本 核 算 及 经 济 活 动 分 析
3 集 团 所 属 公 司 成 本 控 制 部 经 理 是 工 程 成 本 核算 和 经 济 活 动 分 析 的 责 任 人 , 集 团 所 属 公 司 财务 部 经 理 ( 或 财 务 副 总 经 理 ) 是 非 工 程 成 本 核算 和 经 济 活 动 分 析 的 主 办 人 , 其 余 各 部 门 均 是配 合 部 门
最 终 由 成 本 控 制 部 经 理 汇 总 , 形 成完 整 报 告
2 工 程 成 本 差 异 分 析 表 的 编 制 方 法2
1 《 成 本 差 异 分 析 表 》 是 进 行 成 本 核 算 及 经 济活 动 分 析 的 主 要 文 件 , 由 成 本 控 制 部 依 据 《 成本 动 态 控 制 表 》 于 每 季 首 月 3 日 前 完 成
2 集 团 所 属 公 司 在 完 成 《 成 本 差 异 分 析 表 》 的同 时 , 应 提 出 上 季 度 工 程 成 本 和 非 工 程 成 本 的成 本 核 算 意 见 , 供 经 济 活 动 分 析 使 用
其 主 要内 容 应 包 括 :1)工程成本和非工程成本各成本科目上季度的总体变动情况(超支或节约)及趋势推断
2)工程成本和非工程成本在上季度发生较大变动(超
