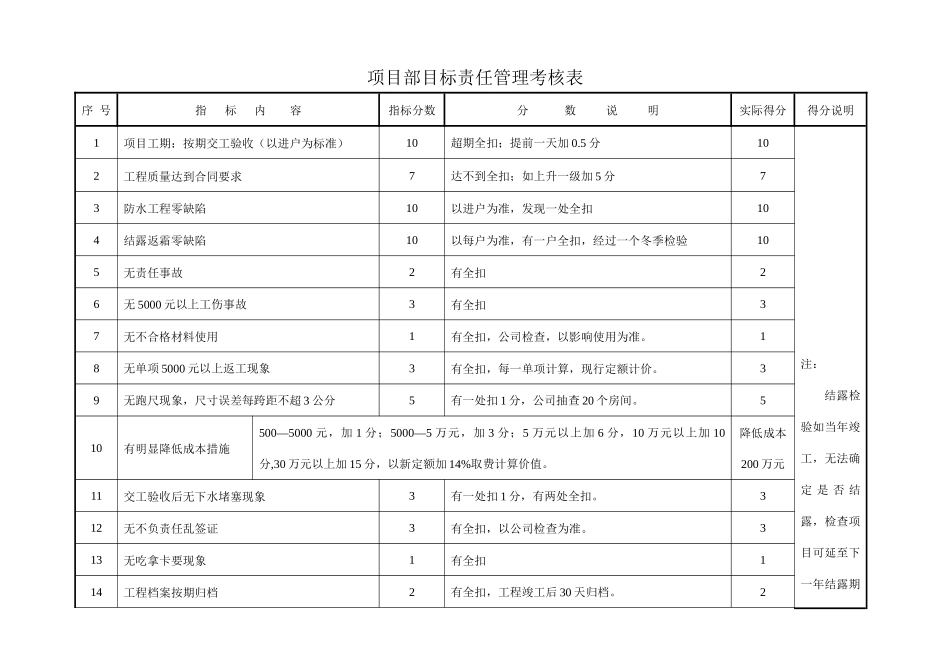

项目部目标责任管理考核表序 号指 标 内 容指标分数分 数 说 明实际得分得分说明1项目工期:按期交工验收(以进户为标准)10超期全扣;提前一天加 0
5 分10注:结露检验如当年竣工,无法确定 是 否 结露,检查项目可延至下一年结露期2工程质量达到合同要求7达不到全扣;如上升一级加 5 分73防水工程零缺陷10以进户为准,发现一处全扣104结露返霜零缺陷10以每户为准,有一户全扣,经过一个冬季检验105无责任事故2有全扣26无 5000 元以上工伤事故3有全扣37无不合格材料使用1有全扣,公司检查,以影响使用为准
18无单项 5000 元以上返工现象3有全扣,每一单项计算,现行定额计价
39无跑尺现象,尺寸误差每跨距不超 3 公分5有一处扣 1 分,公司抽查 20 个房间
510有明显降低成本措施500—5000 元,加 1 分;5000—5 万元,加 3 分;5 万元以上加 6 分,10 万元以上加 10分,30 万元以上加 15 分,以新定额加 14%取费计算价值
降低成本200 万元11交工验收后无下水堵塞现象3有一处扣 1 分,有两处全扣
312无不负责任乱签证3有全扣,以公司检查为准
313无吃拿卡要现象1有全扣114工程档案按期归档2有全扣,工程竣工后 30 天归档

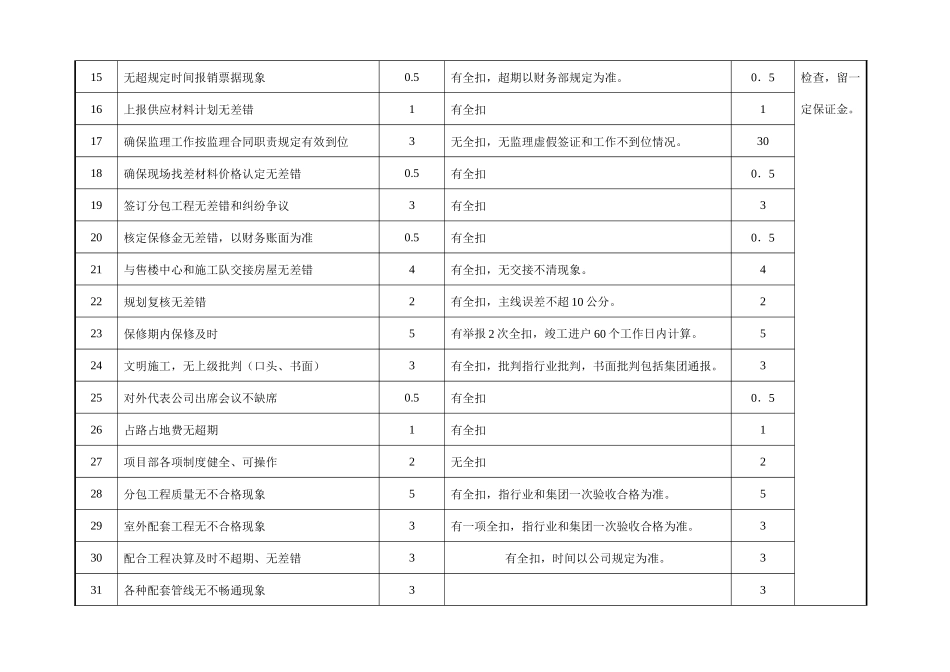

2检查,留一定保证金
15无超规定时间报销票据现象0
5有全扣,超期以财务部规定为准
0.516上报供应材料计划无差错1有全扣117确保监理工作按监理合同职责规定有效到位3无全扣,无监理虚假签证和工作不到位情况
3018确保现场找差材料价格认定无差错0
5有全扣0.519签订分包工程无差错和纠纷争议3有全扣320核定保修金无差错,以财务账面为准0
5有全扣0.521与售楼中心和施工队交接房屋无差错4有全扣,无交接不清现象
422规划复核无差错2有全扣,主线误差不超 10 公分
223保修期内保修及
