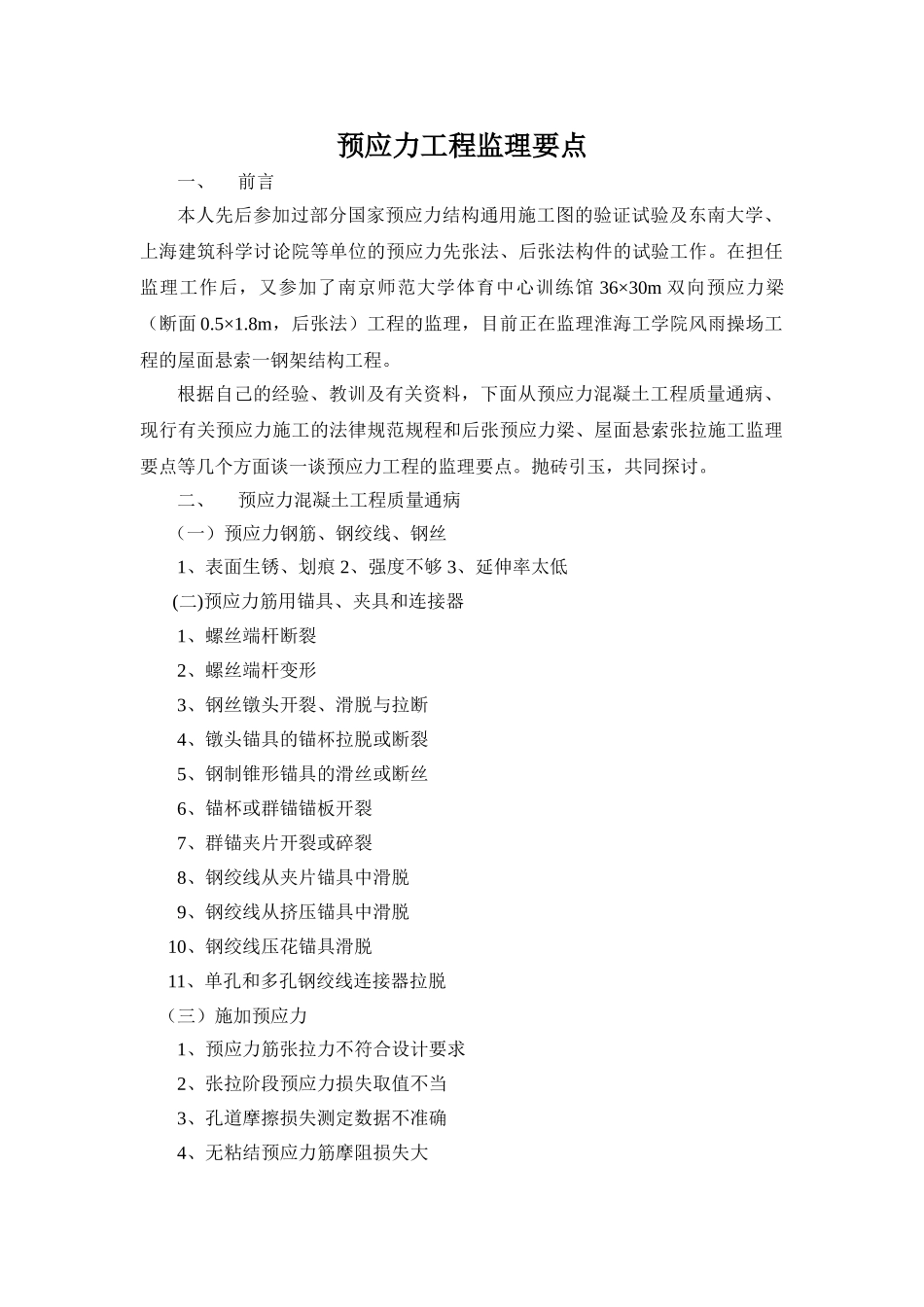

预应力工程监理要点一、前言本人先后参加过部分国家预应力结构通用施工图的验证试验及东南大学、上海建筑科学讨论院等单位的预应力先张法、后张法构件的试验工作
在担任监理工作后,又参加了南京师范大学体育中心训练馆 36×30m 双向预应力梁(断面 0
8m,后张法)工程的监理,目前正在监理淮海工学院风雨操场工程的屋面悬索一钢架结构工程
根据自己的经验、教训及有关资料,下面从预应力混凝土工程质量通病、现行有关预应力施工的法律规范规程和后张预应力梁、屋面悬索张拉施工监理要点等几个方面谈一谈预应力工程的监理要点
抛砖引玉,共同探讨
二、预应力混凝土工程质量通病(一)预应力钢筋、钢绞线、钢丝1、表面生锈、划痕 2、强度不够 3、延伸率太低 (二)预应力筋用锚具、夹具和连接器1、螺丝端杆断裂2、螺丝端杆变形3、钢丝镦头开裂、滑脱与拉断4、镦头锚具的锚杯拉脱或断裂5、钢制锥形锚具的滑丝或断丝6、锚杯或群锚锚板开裂7、群锚夹片开裂或碎裂8、钢绞线从夹片锚具中滑脱9、钢绞线从挤压锚具中滑脱10、钢绞线压花锚具滑脱11、单孔和多孔钢绞线连接器拉脱(三)施加预应力1、预应力筋张拉力不符合设计要求2、张拉阶段预应力损失取值不当3、孔道摩擦损失测定数据不准确4、无粘结预应力筋摩阻损失大5、电热张拉预应力值不准确6、重叠生产构件预应力知不足7、张拉设备使用混乱8、张拉作业随意性9、张拉伸长值超出允许范围10、预应力筋的滑丝或断丝11、先张法钢丝滑移(四)预应力构件1、预留孔道塌陷、堵塞2、预留孔道偏移、局部弯曲3、构件砼强度不足4、预应力筋锚固区砼破坏5、孔道灌浆不畅通6、孔道灌浆不密实7、孔道开裂8、构件端部张拉裂缝9、构件支座处竖向裂缝10、屋面板端横肋裂缝11、预应力空心板横梁蒸养裂缝12、屋架扶直时上弦杆裂缝13、屋架下弦杆侧向弯曲14、先张法构件挠度大15、先张法构件翘曲(五)现浇预应力混
